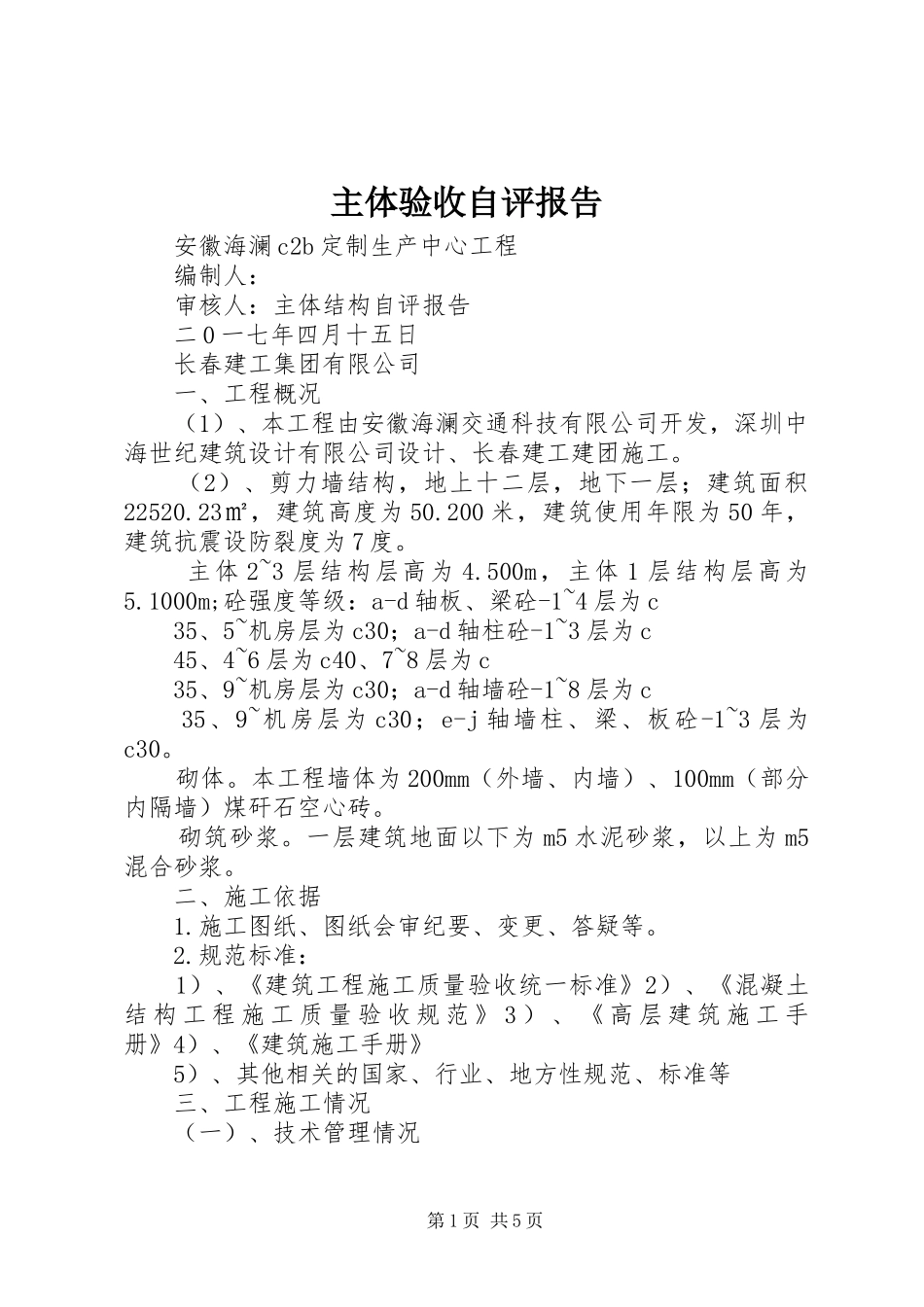

主体验收自评报告安徽海澜c2b定制生产中心工程编制人:审核人:主体结构自评报告二0一七年四月十五日长春建工集团有限公司一、工程概况(1)、本工程由安徽海澜交通科技有限公司开发,深圳中海世纪建筑设计有限公司设计、长春建工建团施工
(2)、剪力墙结构,地上十二层,地下一层;建筑面积22520
23㎡,建筑高度为50
200米,建筑使用年限为50年,建筑抗震设防裂度为7度
主体2~3层结构层高为4
500m,主体1层结构层高为5
1000m;砼强度等级:a-d轴板、梁砼-1~4层为c35、5~机房层为c30;a-d轴柱砼-1~3层为c45、4~6层为c40、7~8层为c35、9~机房层为c30;a-d轴墙砼-1~8层为c35、9~机房层为c30;e-j轴墙柱、梁、板砼-1~3层为c30
本工程墙体为200mm(外墙、内墙)、100mm(部分内隔墙)煤矸石空心砖
一层建筑地面以下为m5水泥砂浆,以上为m5混合砂浆
二、施工依据1
施工图纸、图纸会审纪要、变更、答疑等
规范标准:1)、《建筑工程施工质量验收统一标准》2)、《混凝土结构工程施工质量验收规范》3)、《高层建筑施工手册》4)、《建筑施工手册》5)、其他相关的国家、行业、地方性规范、标准等三、工程施工情况(一)、技术管理情况第1页共5页安徽海澜c2b定制生产中心工程开工前,组织项目部施工技术人员熟悉、审查图纸设计,进行图纸会审;并由技术负责人编制好施工组织设计,报公司总工程师审批,通过后作为施工依据
在每个分项工程施工前,由技术负责人编制专项施工方案,并组织施工员向施工班组长进行技术质量交底
各班组长负责在每天作业前向本班职工进行技术质量交底,严格执行技术质量保证措施
项目部制定各项技术管理制度和技术资料管理制度,保证有关技术工作正常运行
(二)、质量保证情况1、原材料控制安徽海澜c2b定制生产中心工程在
