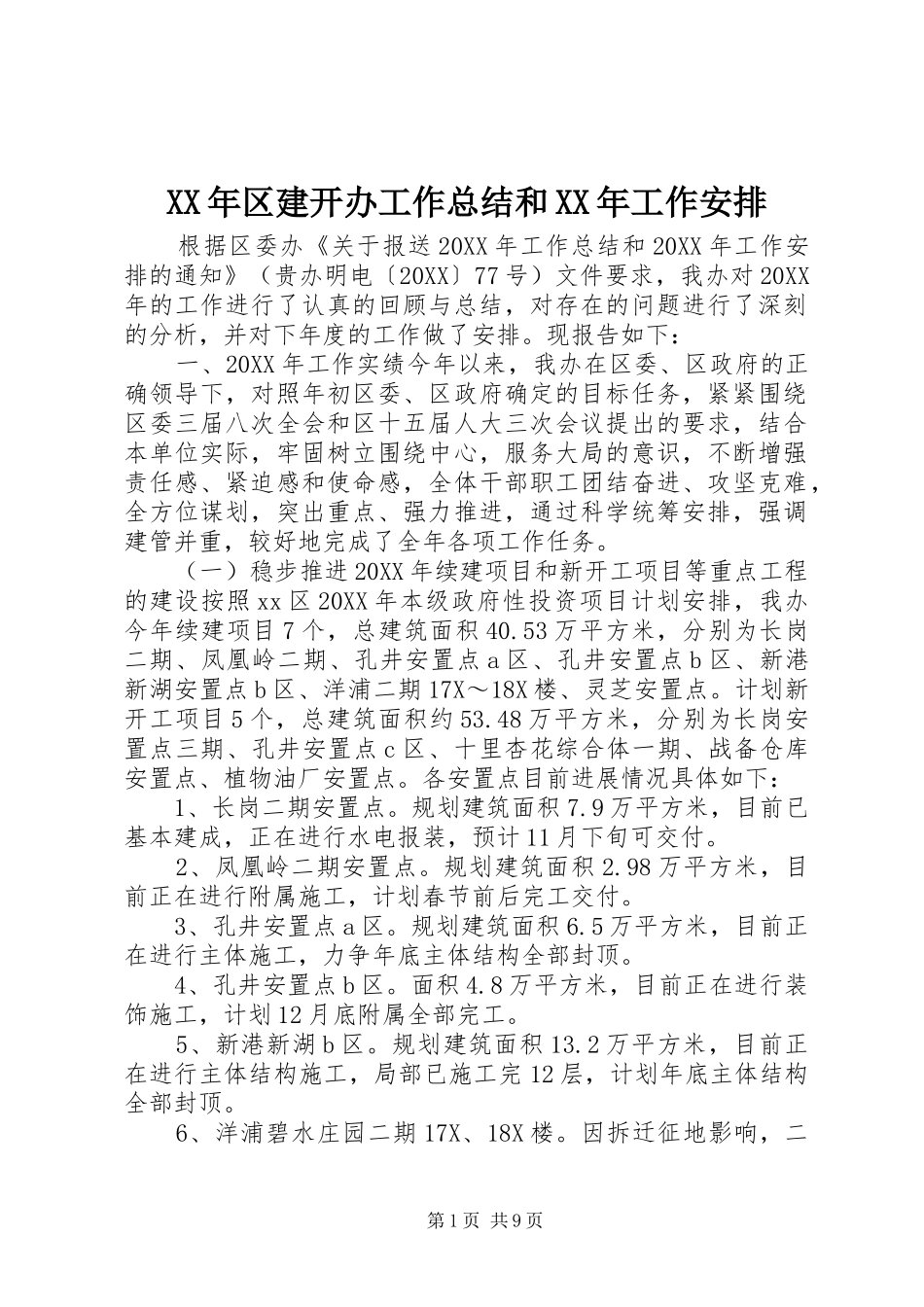

XX年区建开办工作总结和XX年工作安排根据区委办《关于报送20XX年工作总结和20XX年工作安排的通知》(贵办明电〔20XX〕77号)文件要求,我办对20XX年的工作进行了认真的回顾与总结,对存在的问题进行了深刻的分析,并对下年度的工作做了安排
现报告如下:一、20XX年工作实绩今年以来,我办在区委、区政府的正确领导下,对照年初区委、区政府确定的目标任务,紧紧围绕区委三届八次全会和区十五届人大三次会议提出的要求,结合本单位实际,牢固树立围绕中心,服务大局的意识,不断增强责任感、紧迫感和使命感,全体干部职工团结奋进、攻坚克难,全方位谋划,突出重点、强力推进,通过科学统筹安排,强调建管并重,较好地完成了全年各项工作任务
(一)稳步推进20XX年续建项目和新开工项目等重点工程的建设按照xx区20XX年本级政府性投资项目计划安排,我办今年续建项目7个,总建筑面积40
53万平方米,分别为长岗二期、凤凰岭二期、孔井安置点a区、孔井安置点b区、新港新湖安置点b区、洋浦二期17X~18X楼、灵芝安置点
计划新开工项目5个,总建筑面积约53
48万平方米,分别为长岗安置点三期、孔井安置点c区、十里杏花综合体一期、战备仓库安置点、植物油厂安置点
各安置点目前进展情况具体如下:1、长岗二期安置点
规划建筑面积7
9万平方米,目前已基本建成,正在进行水电报装,预计11月下旬可交付
2、凤凰岭二期安置点
规划建筑面积2
98万平方米,目前正在进行附属施工,计划春节前后完工交付
3、孔井安置点a区
规划建筑面积6
5万平方米,目前正在进行主体施工,力争年底主体结构全部封顶
4、孔井安置点b区
8万平方米,目前正在进行装饰施工,计划12月底附属全部完工
5、新港新湖b区
规划建筑面积13
2万平方米,目前正在进行主体结构施工,局部已施工完12层,计划年底主体结构全部封顶
6、洋浦碧水庄园二期1
