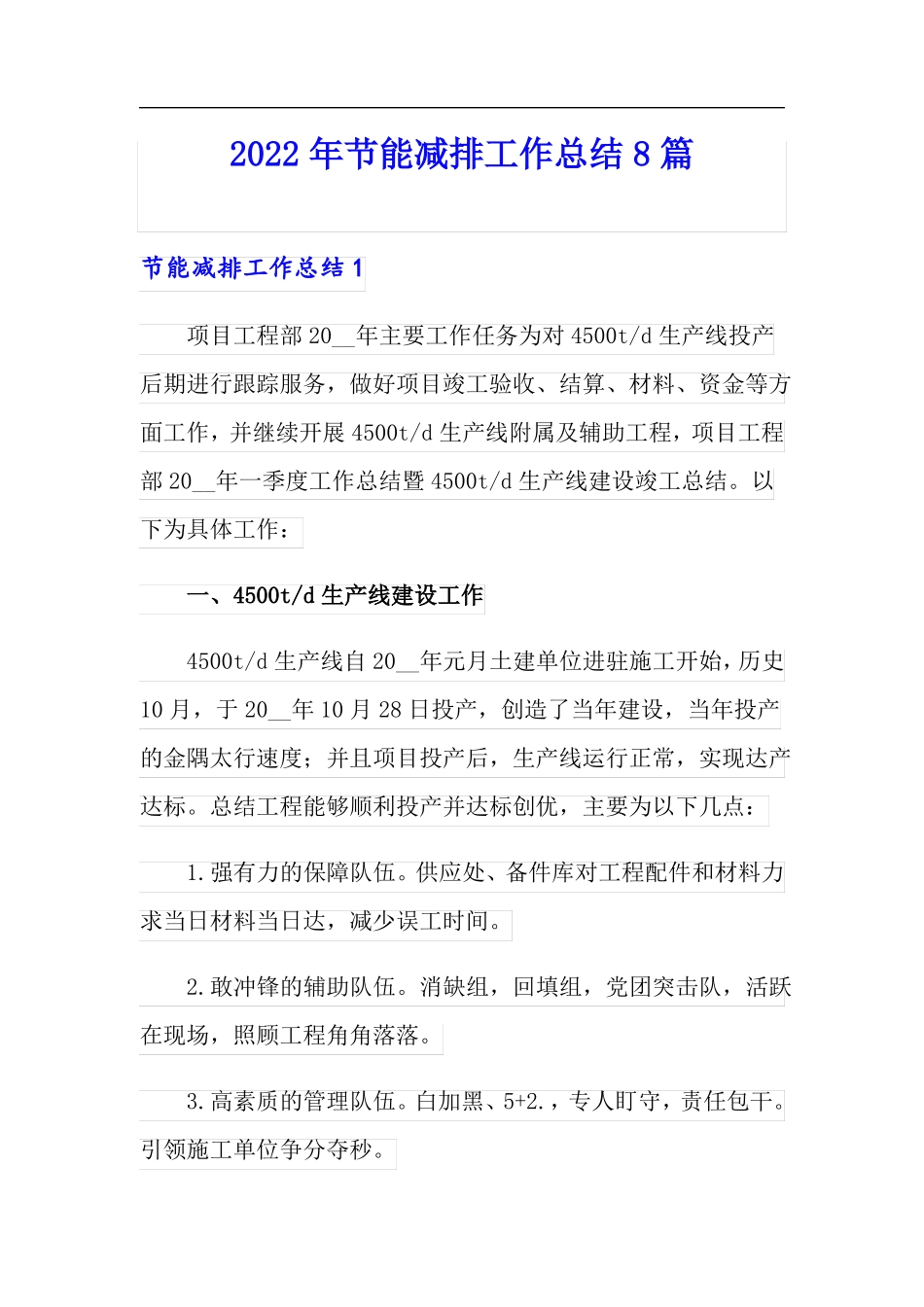

2022年节能减排工作总结8篇节能减排工作总结1项目工程部20__年主要工作任务为对4500t/d生产线投产后期进行跟踪服务,做好项目竣工验收、结算、材料、资金等方面工作,并继续开展4500t/d生产线附属及辅助工程,项目工程部20__年一季度工作总结暨4500t/d生产线建设竣工总结
以下为具体工作:一、4500t/d生产线建设工作4500t/d生产线自20__年元月土建单位进驻施工开始,历史10月,于20__年10月28日投产,创造了当年建设,当年投产的金隅太行速度;并且项目投产后,生产线运行正常,实现达产达标
总结工程能够顺利投产并达标创优,主要为以下几点:1
强有力的保障队伍
供应处、备件库对工程配件和材料力求当日材料当日达,减少误工时间
敢冲锋的辅助队伍
消缺组,回填组,党团突击队,活跃在现场,照顾工程角角落落
高素质的管理队伍
白加黑、5+2
,专人盯守,责任包干
引领施工单位争分夺秒
讲奉献的全厂职工

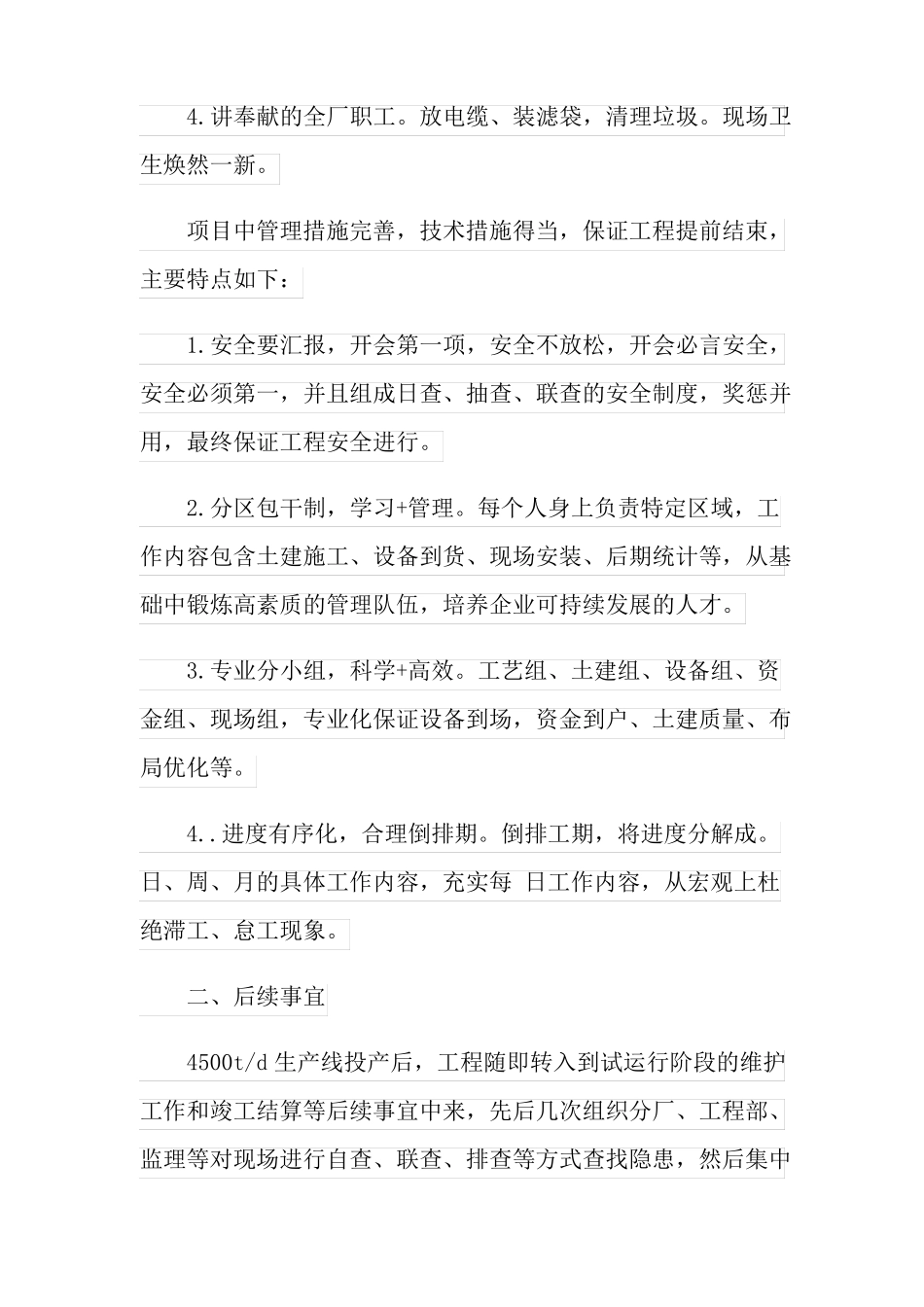

放电缆、装滤袋,清理垃圾
现场卫生焕然一新
项目中管理措施完善,技术措施得当,保证工程提前结束,主要特点如下:1
安全要汇报,开会第一项,安全不放松,开会必言安全,安全必须第一,并且组成日查、抽查、联查的安全制度,奖惩并用,最终保证工程安全进行
分区包干制,学习+管理
每个人身上负责特定区域,工作内容包含土建施工、设备到货、现场安装、后期统计等,从基础中锻炼高素质的管理队伍,培养企业可持续发展的人才
专业分小组,科学+高效
工艺组、土建组、设备组、资金组、现场组,专业化保证设备到场,资金到户、土建质量、布局优化等
进度有序化,合理倒排期
倒排工期,将进度分解成
日、周、月的具体工作内容,充实每日工作内容,从宏观上杜绝滞工、怠工现象

二、后续事宜4500t/d生产线投产后,工程随即转入到试运行阶段的维护工作和竣工结算等后续事宜中来,先后几
