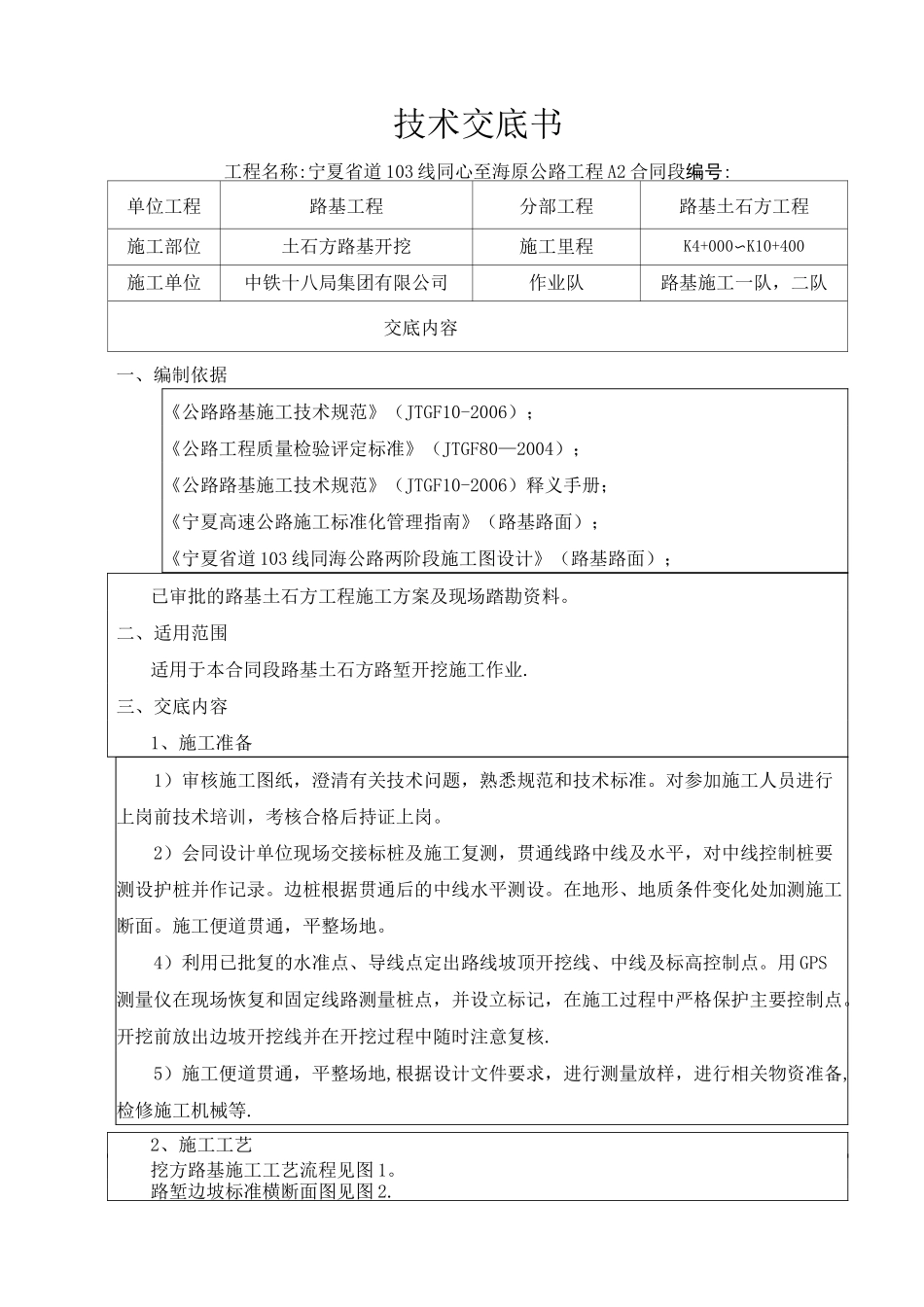

技术交底书工程名称:宁夏省道103线同心至海原公路工程A2合同段编号:单位工程路基工程分部工程路基土石方工程施工部位土石方路基开挖施工里程K4+000〜K10+400施工单位中铁十八局集团有限公司作业队路基施工一队,二队交底内容一、编制依据《公路路基施工技术规范》(JTGF10-2006);《公路工程质量检验评定标准》(JTGF80—2004);《公路路基施工技术规范》(JTGF10-2006)释义手册;《宁夏高速公路施工标准化管理指南》(路基路面);《宁夏省道103线同海公路两阶段施工图设计》(路基路面);已审批的路基土石方工程施工方案及现场踏勘资料
二、适用范围适用于本合同段路基土石方路堑开挖施工作业
三、交底内容1、施工准备1)审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2)会同设计单位现场交接标桩及施工复测,贯通线路中线及水平,对中线控制桩要测设护桩并作记录
边桩根据贯通后的中线水平测设
在地形、地质条件变化处加测施工断面
施工便道贯通,平整场地
4)利用已批复的水准点、导线点定出路线坡顶开挖线、中线及标高控制点
用GPS测量仪在现场恢复和固定线路测量桩点,并设立标记,在施工过程中严格保护主要控制点
开挖前放出边坡开挖线并在开挖过程中随时注意复核
5)施工便道贯通,平整场地,根据设计文件要求,进行测量放样,进行相关物资准备,检修施工机械等

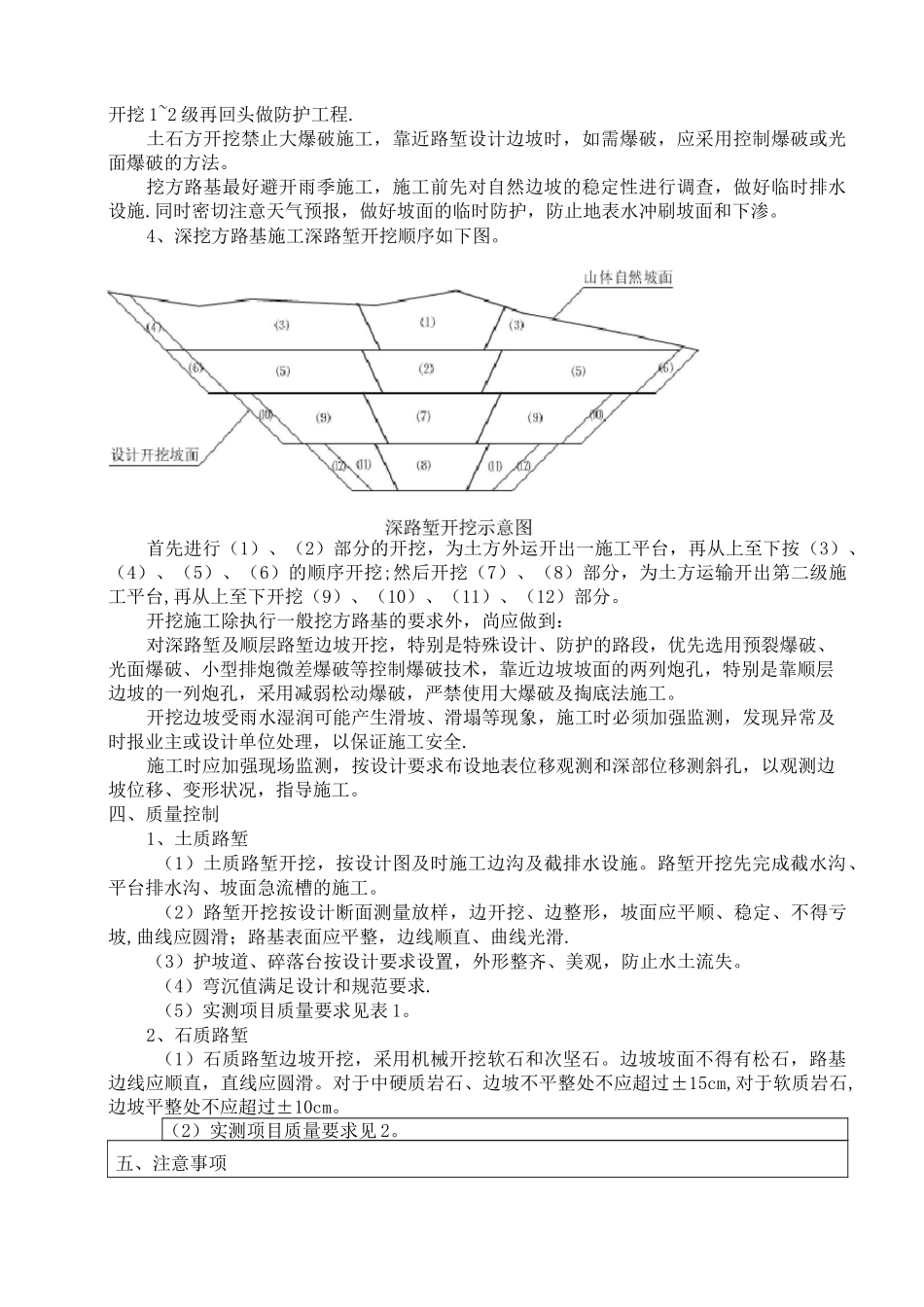

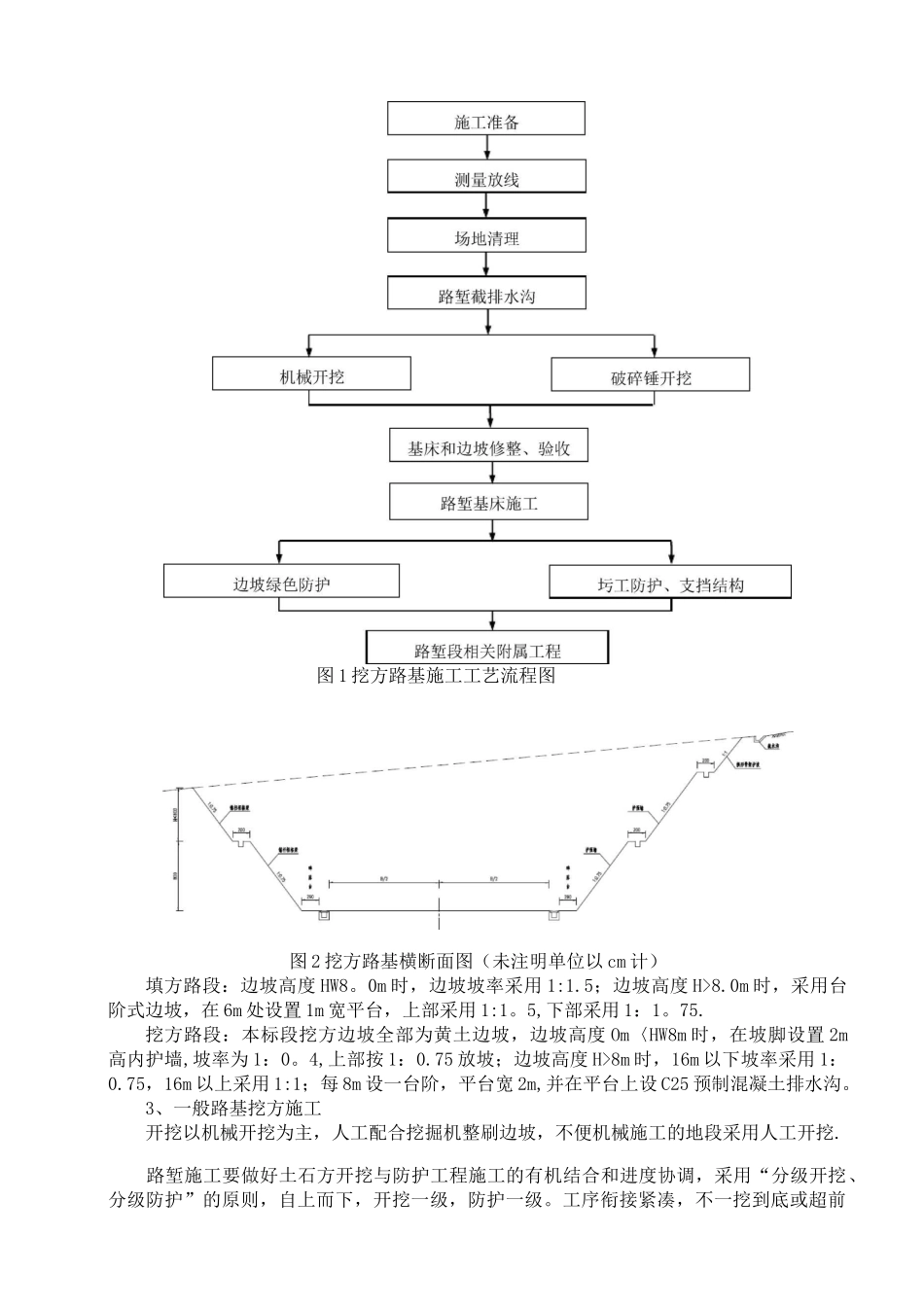

2、施工工艺挖方路基施工工艺流程见图1
路堑边坡标准横断面图见图2
图1挖方路基施工工艺流程图图2挖方路基横断面图(未注明单位以cm计)填方路段:边坡高度HW8
0m时,边坡坡率采用1:1
5;边坡高度H>8
0m时,采用台阶式边坡,在6m处设置1m宽平台,上部采用1:1
5,下部采用1:1
挖方路段:本标段挖方边坡全部为黄土边坡,边坡高度Om〈HW8m时,在坡脚
