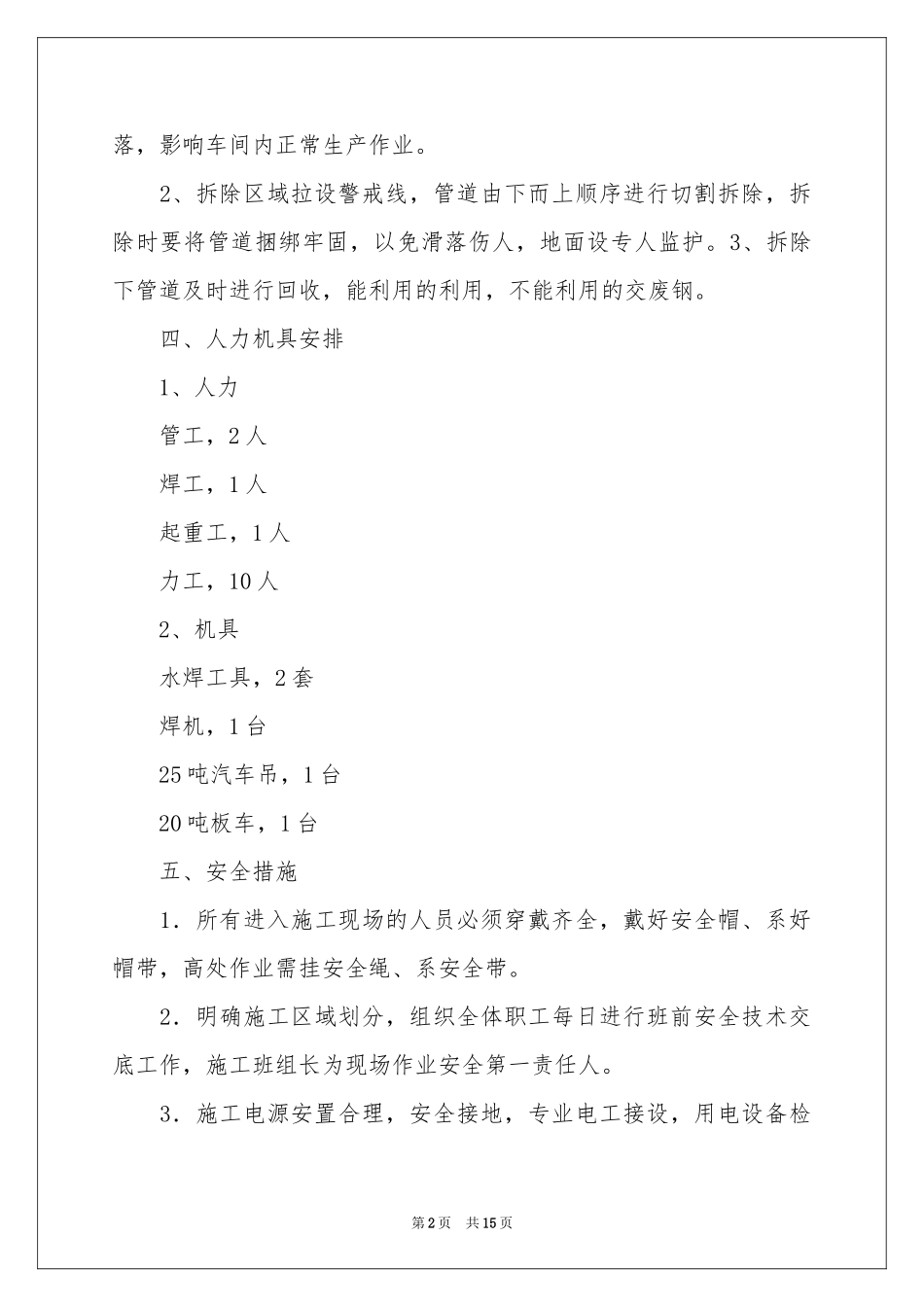

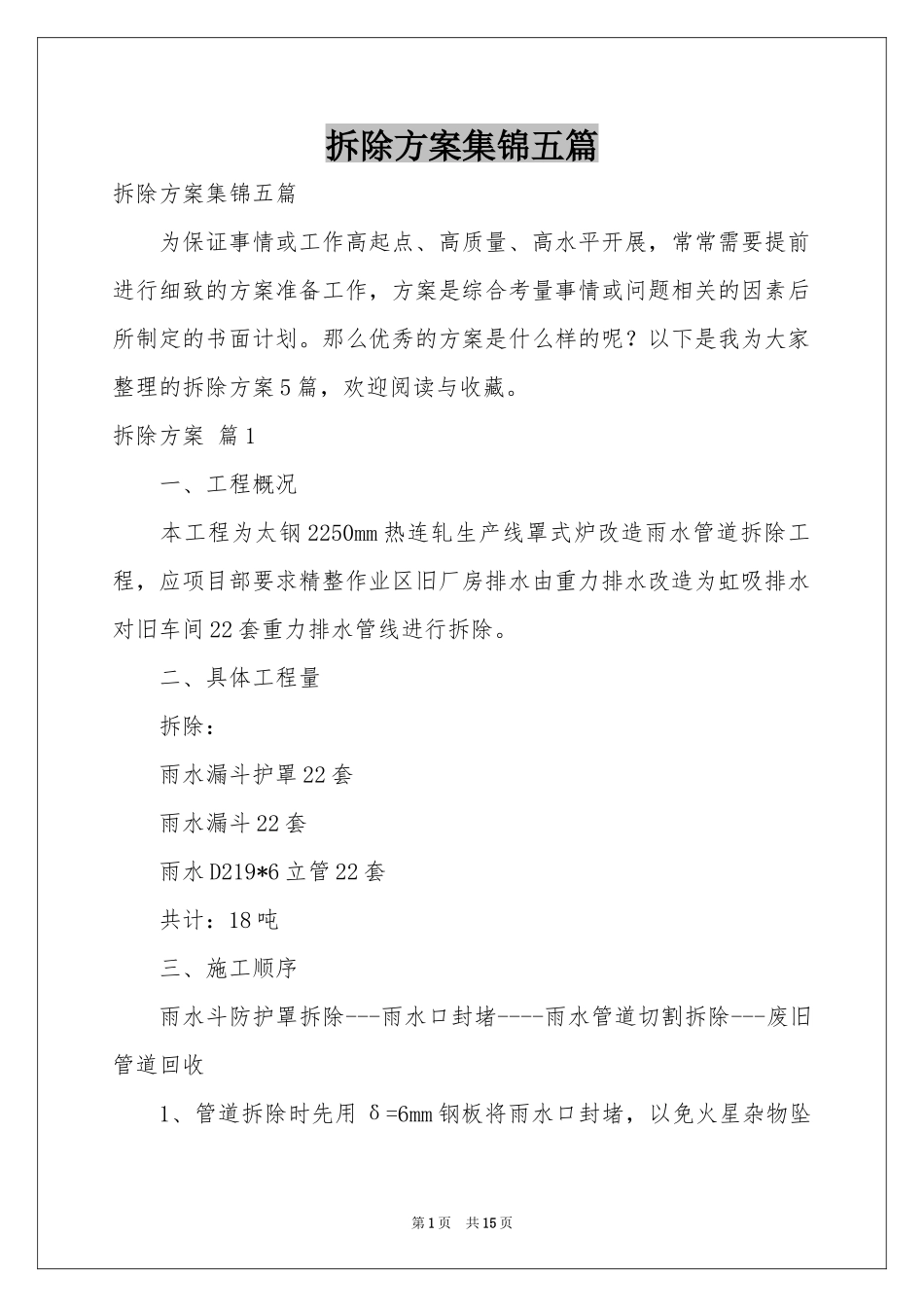

拆除方案篇1一、工程概况本工程为太钢2250mm热连轧生产线罩式炉改造雨水管道拆除工程,应项目部要求精整作业区旧厂房排水由重力排水改造为虹吸排水对旧车间22套重力排水管线进行拆除
二、具体工程量拆除:雨水漏斗护罩22套雨水漏斗22套雨水D219*6立管22套共计:18吨三、施工顺序雨水斗防护罩拆除---雨水口封堵----雨水管道切割拆除---废旧管道回收1、管道拆除时先用δ=6mm钢板将雨水口封堵,以免火星杂物坠第1页共15页落,影响车间内正常生产作业
2、拆除区域拉设警戒线,管道由下而上顺序进行切割拆除,拆除时要将管道捆绑牢固,以免滑落伤人,地面设专人监护
3、拆除下管道及时进行回收,能利用的利用,不能利用的交废钢
四、人力机具安排1、人力管工,2人焊工,1人起重工,1人力工,10人2、机具水焊工具,2套焊机,1台25吨汽车吊,1台20吨板车,1台五、安全措施1.所有进入施工现场的人员必须穿戴齐全,戴好安全帽、系好帽带,高处作业需挂安全绳、系安全带
2.明确施工区域划分,组织全体职工每日进行班前安全技术交底工作,施工班组长为现场作业安全第一责任人
3.施工电源安置合理,安全接地,专业电工接设,用电设备检第2页共15页查其安全性,不使用有隐患的机具,严禁一闸多用
每天检查常用工具、机具的安全可靠性,如电焊机一、二次线及氧、乙炔气瓶、表的日常检查
二次线严禁乱搭乱设,要与施焊构件相连
4.作业现场要搞好防火措施,易燃、易爆部位要先办理动火手续方可作业,消防器材要配置齐全,并设专人监护
且对法兰、丝接部位用阻燃帆布或铁皮进行遮盖隔离,配灭
