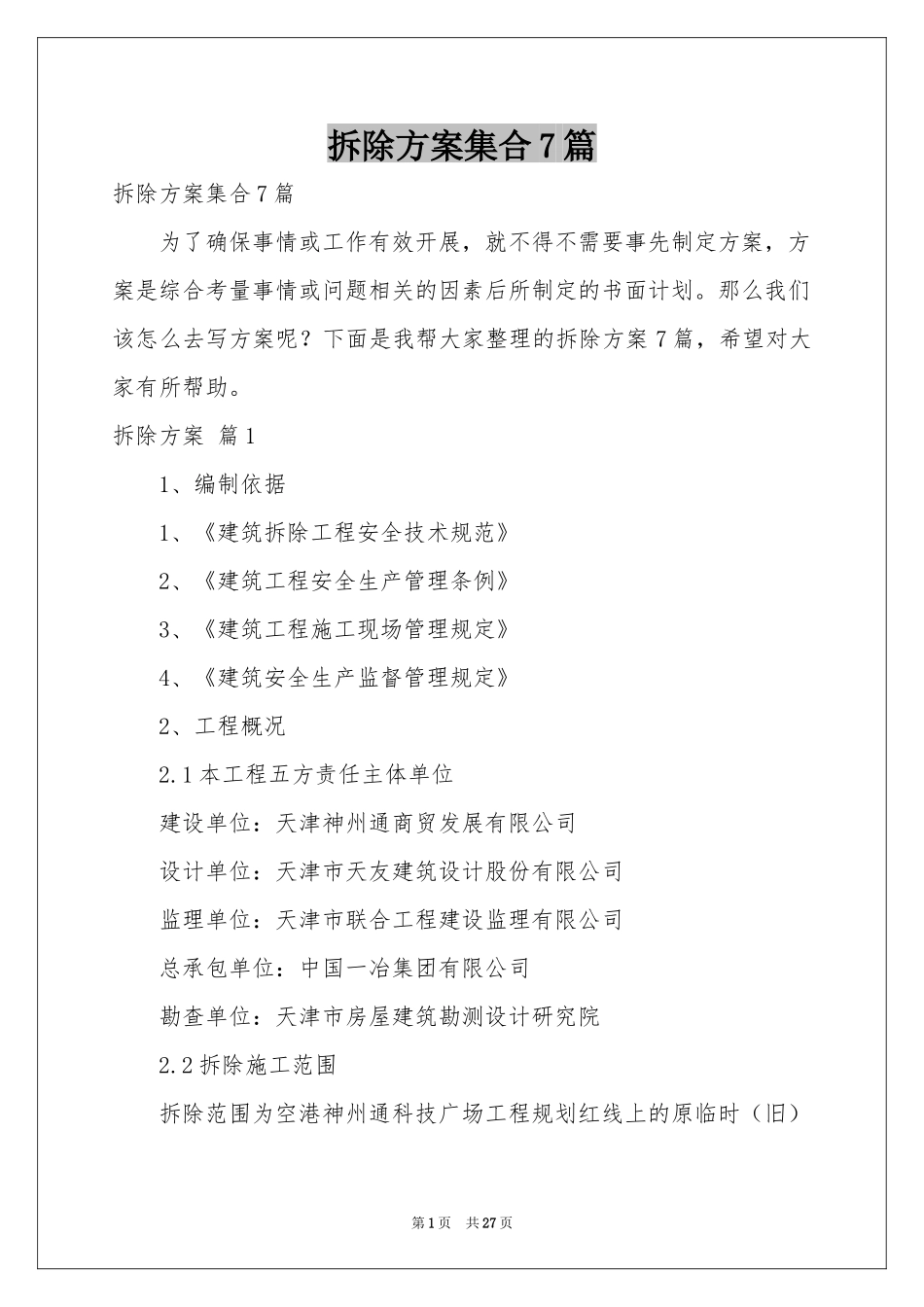

拆除方案篇11、编制依据1、《建筑拆除工程安全技术规范》2、《建筑工程安全生产管理条例》3、《建筑工程施工现场管理规定》4、《建筑安全生产监督管理规定》2、工程概况2
1本工程五方责任主体单位建设单位:天津神州通商贸发展有限公司设计单位:天津市天友建筑设计股份有限公司监理单位:天津市联合工程建设监理有限公司总承包单位:中国一冶集团有限公司勘查单位:天津市房屋建筑勘测设计研究院2

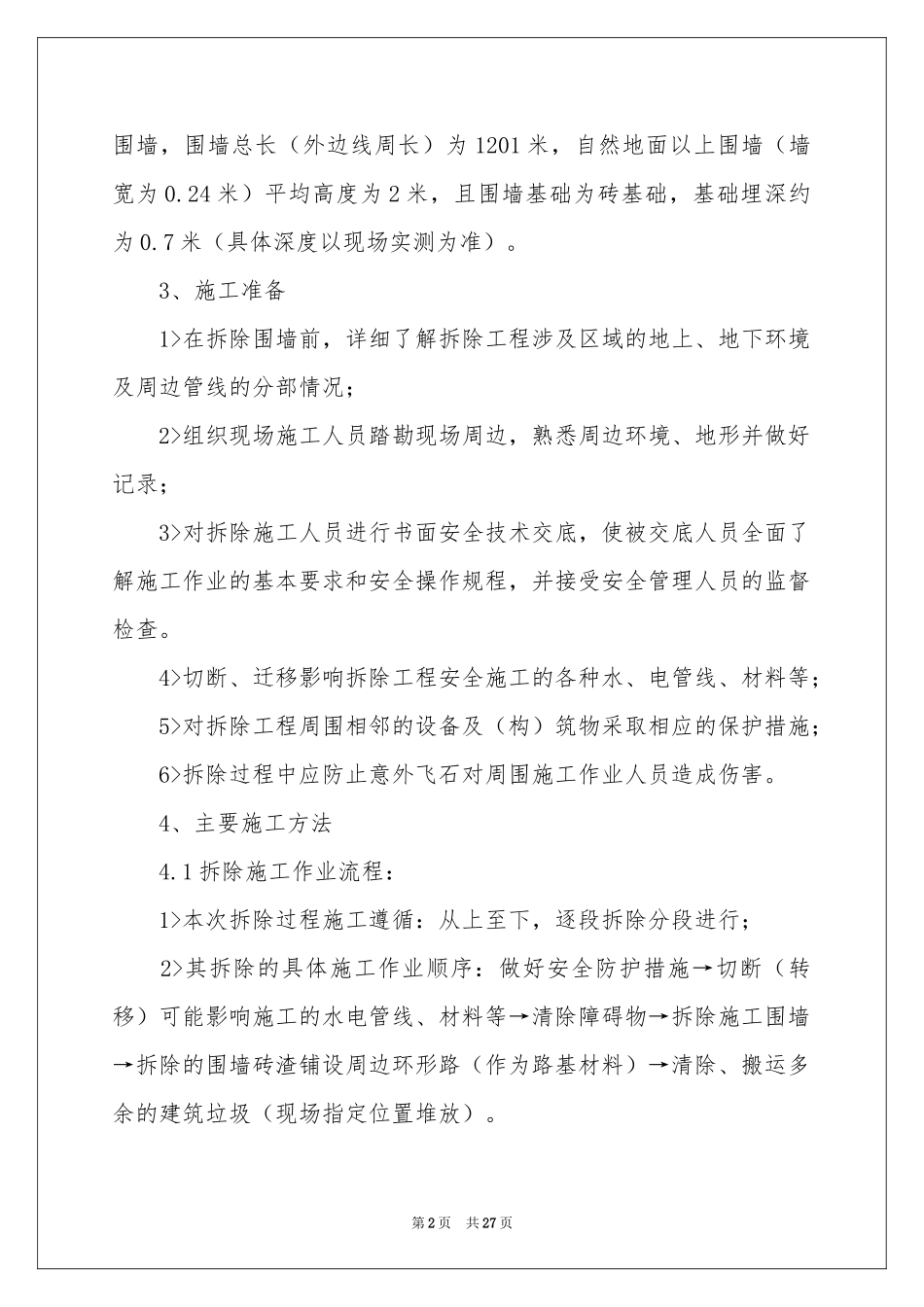

2拆除施工范围拆除范围为空港神州通科技广场工程规划红线上的原临时(旧)第1页共27页围墙,围墙总长(外边线周长)为1201米,自然地面以上围墙(墙宽为0
24米)平均高度为2米,且围墙基础为砖基础,基础埋深约为0
7米(具体深度以现场实测为准)
3、施工准备1>在拆除围墙前,详细了解拆除工程涉及区域的地上、地下环境及周边管线的分部情况;2>组织现场施工人员踏勘现场周边,熟悉周边环境、地形并做好记录;3>对拆除施工人员进行书面安全技术交底,使被交底人员全面了解施工作业的基本要求和安全操作规程,并接受安全管理人员的监督检查
4>切断、迁移影响拆除工程安全施工的各种水、电管线、材料等;5>对拆除工程周围相邻的设备及(构)筑物采取相应的保护措施;6>拆除过程中应防止意外飞石对周围施工作业人员造成伤害
4、主要施工方法4

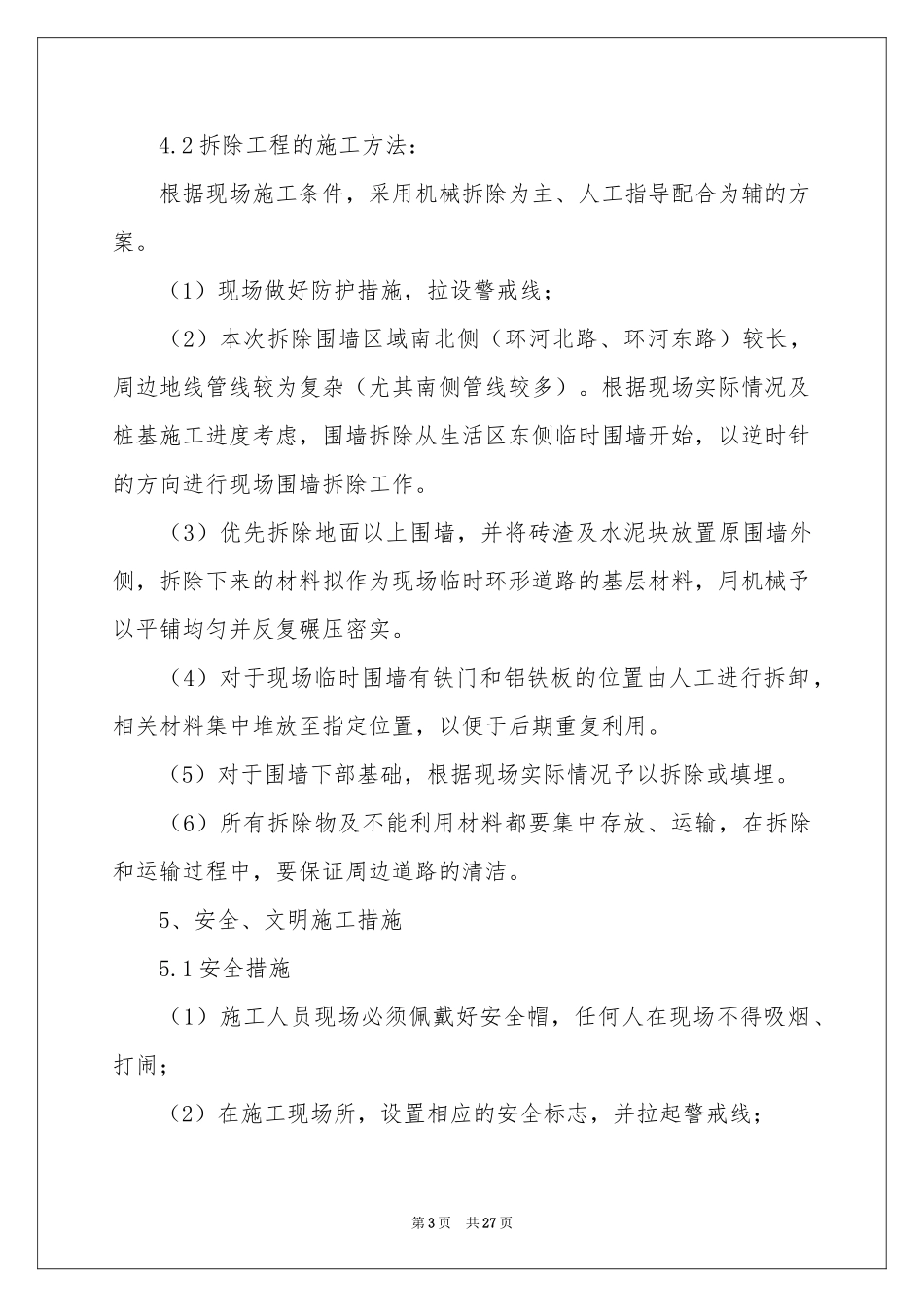

1拆除施工作业流程:1>本次拆除过程施工遵循:从上至下,逐段拆除分段进行;2>其拆除的具体施工作业顺序:做好安全防护措施→切断(转移)可能影响施工的水电管线、材料等→清除障碍物→拆除施工围墙→拆除的围墙砖渣铺设周边环形路(作为路基材料)→清除、搬运多余的建筑垃圾(现场指定位置
