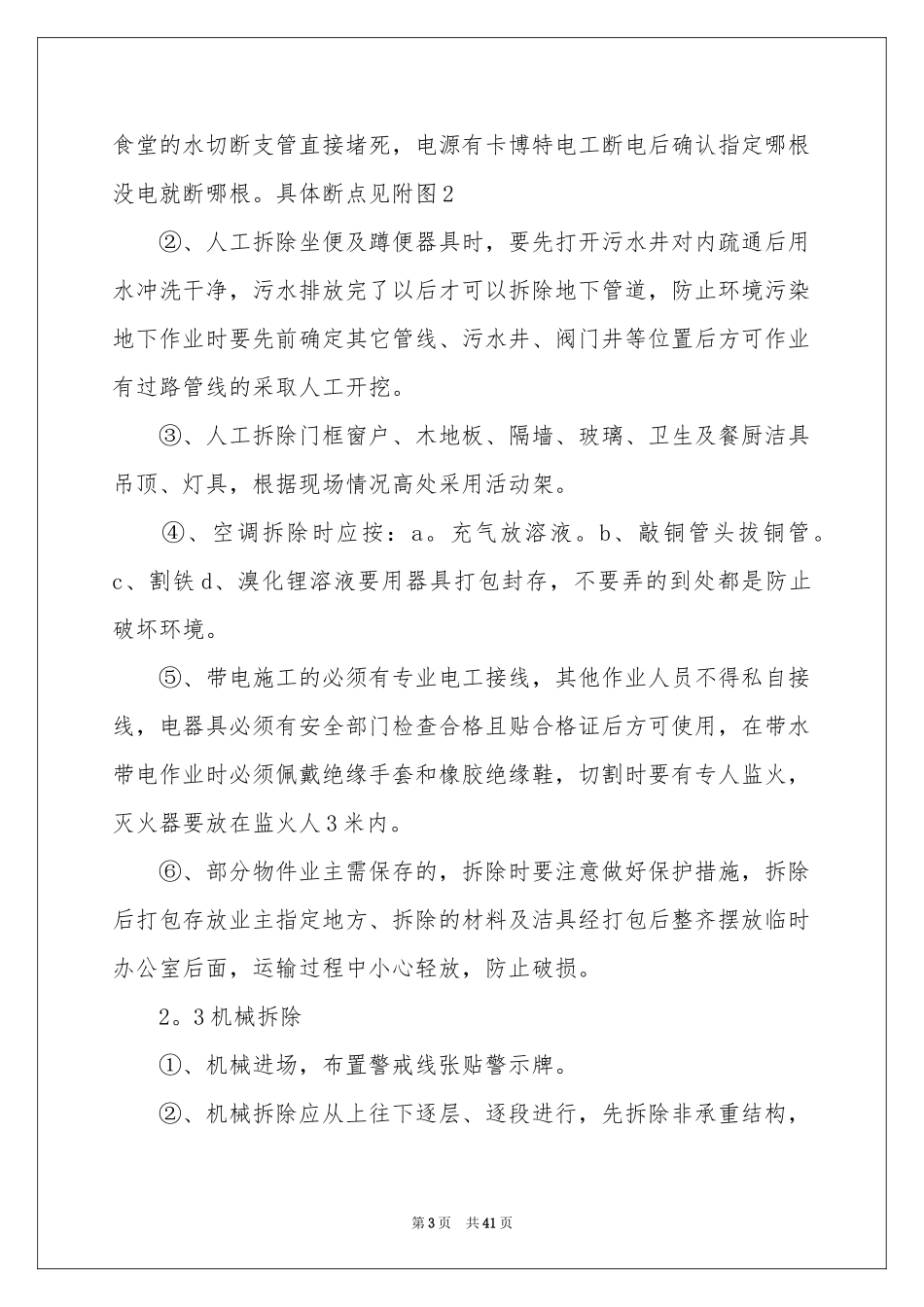

拆除方案汇总9篇拆除方案汇总9篇为了确保事情或工作安全顺利进行,通常会被要求事先制定方案方案是阐明具体行动的时间,地点,目的,预期效果,预算及方法等的企划案
方案要怎么制定呢
以下是我为大家收集的拆除方案9篇,希望对大家有所帮助

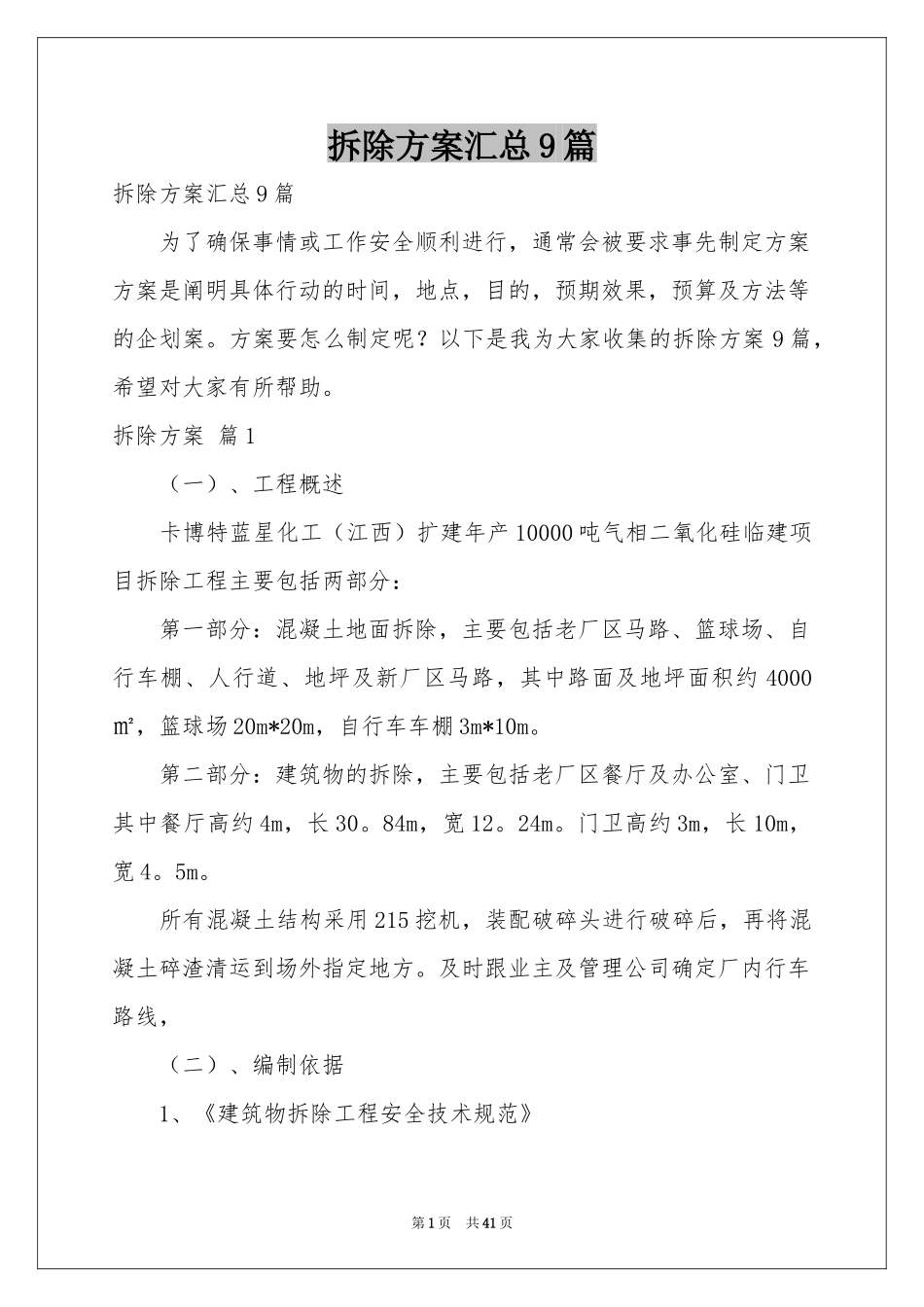

拆除方案篇1(一)、工程概述卡博特蓝星化工(江西)扩建年产10000吨气相二氧化硅临建项目拆除工程主要包括两部分:第一部分:混凝土地面拆除,主要包括老厂区马路、篮球场、自行车棚、人行道、地坪及新厂区马路,其中路面及地坪面积约4000㎡,篮球场20m*20m,自行车车棚3m*10m
第二部分:建筑物的拆除,主要包括老厂区餐厅及办公室、门卫其中餐厅高约4m,长30
84m,宽12
门卫高约3m,长10m,宽4
所有混凝土结构采用215挖机,装配破碎头进行破碎后,再将混凝土碎渣清运到场外指定地方

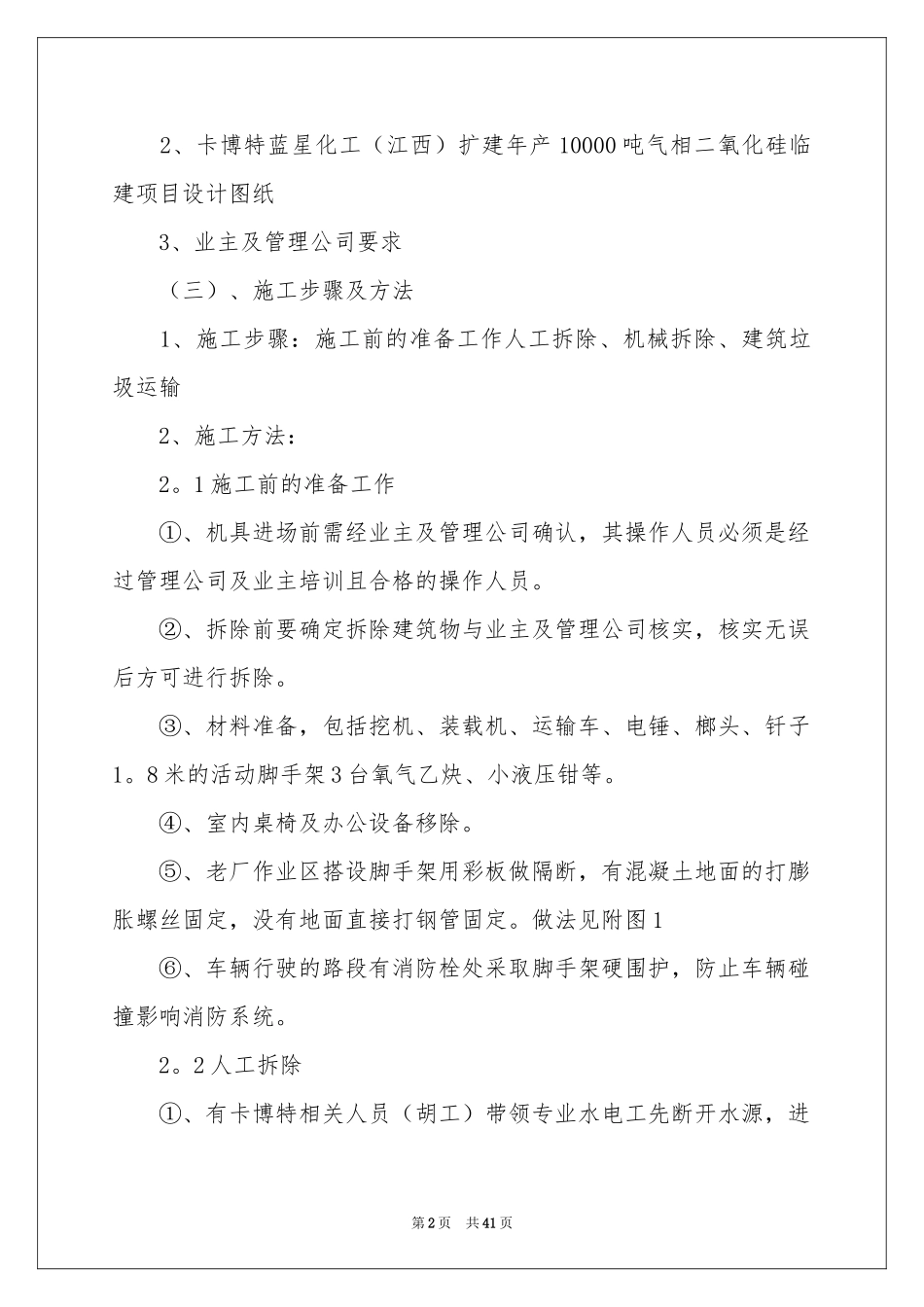

及时跟业主及管理公司确定厂内行车路线,(二)、编制依据1、《建筑物拆除工程安全技术规范》第1页共41页2、卡博特蓝星化工(江西)扩建年产10000吨气相二氧化硅临建项目设计图纸3、业主及管理公司要求(三)、施工步骤及方法1、施工步骤:施工前的准备工作人工拆除、机械拆除、建筑垃圾运输2、施工方法:2
1施工前的准备工作①、机具进场前需经业主及管理公司确认,其操作人员必须是经过管理公司及业主培训且合格的操作人员
②、拆除前要确定拆除建筑物与业主及管理公司核实,核实无误后方可进行拆除
③、材料准备,包括挖机、装载机、运输车、电锤、榔头、钎子1
8米的活动脚手架3台氧气乙炔、小液压钳等
④、室内桌椅及办公设备移除
⑤、老厂作业区搭设脚手架用彩板做隔断,有混凝土地面的打膨胀螺丝固定,没有地面直接打钢管固定
做法见附图1⑥、车辆行驶的路段有消防栓处采取脚手架硬围护,防止车辆碰撞影响消防系统
2人工拆除①、有卡博特相关人员(胡工)带领专业水电工先断开水源,进
