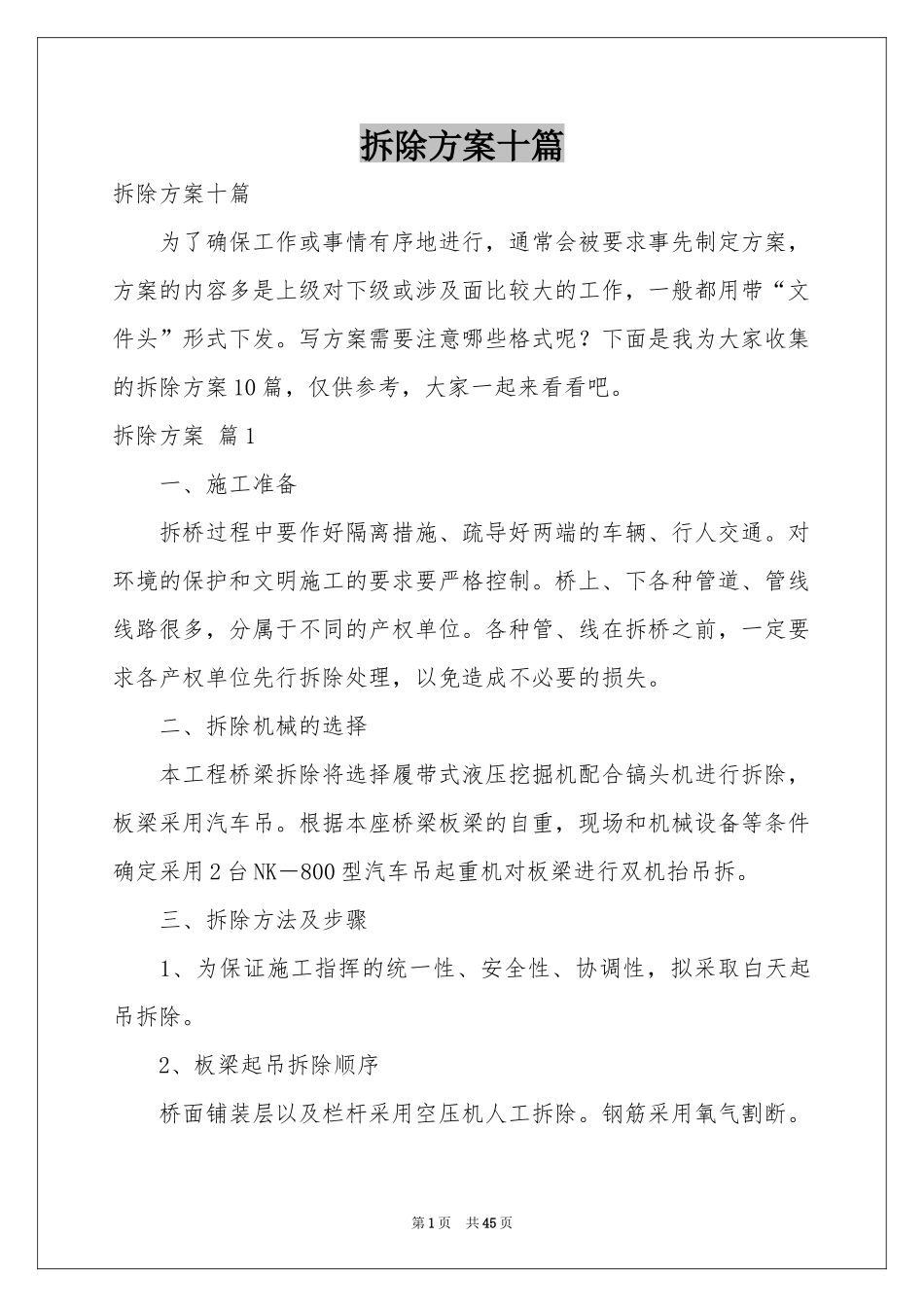

拆除方案十篇拆除方案十篇为了确保工作或事情有序地进行,通常会被要求事先制定方案,方案的内容多是上级对下级或涉及面比较大的工作,一般都用带“文件头”形式下发
写方案需要注意哪些格式呢
下面是我为大家收集的拆除方案10篇,仅供参考,大家一起来看看吧
拆除方案篇1一、施工准备拆桥过程中要作好隔离措施、疏导好两端的车辆、行人交通
对环境的保护和文明施工的要求要严格控制
桥上、下各种管道、管线线路很多,分属于不同的产权单位
各种管、线在拆桥之前,一定要求各产权单位先行拆除处理,以免造成不必要的损失
二、拆除机械的选择本工程桥梁拆除将选择履带式液压挖掘机配合镐头机进行拆除,板梁采用汽车吊

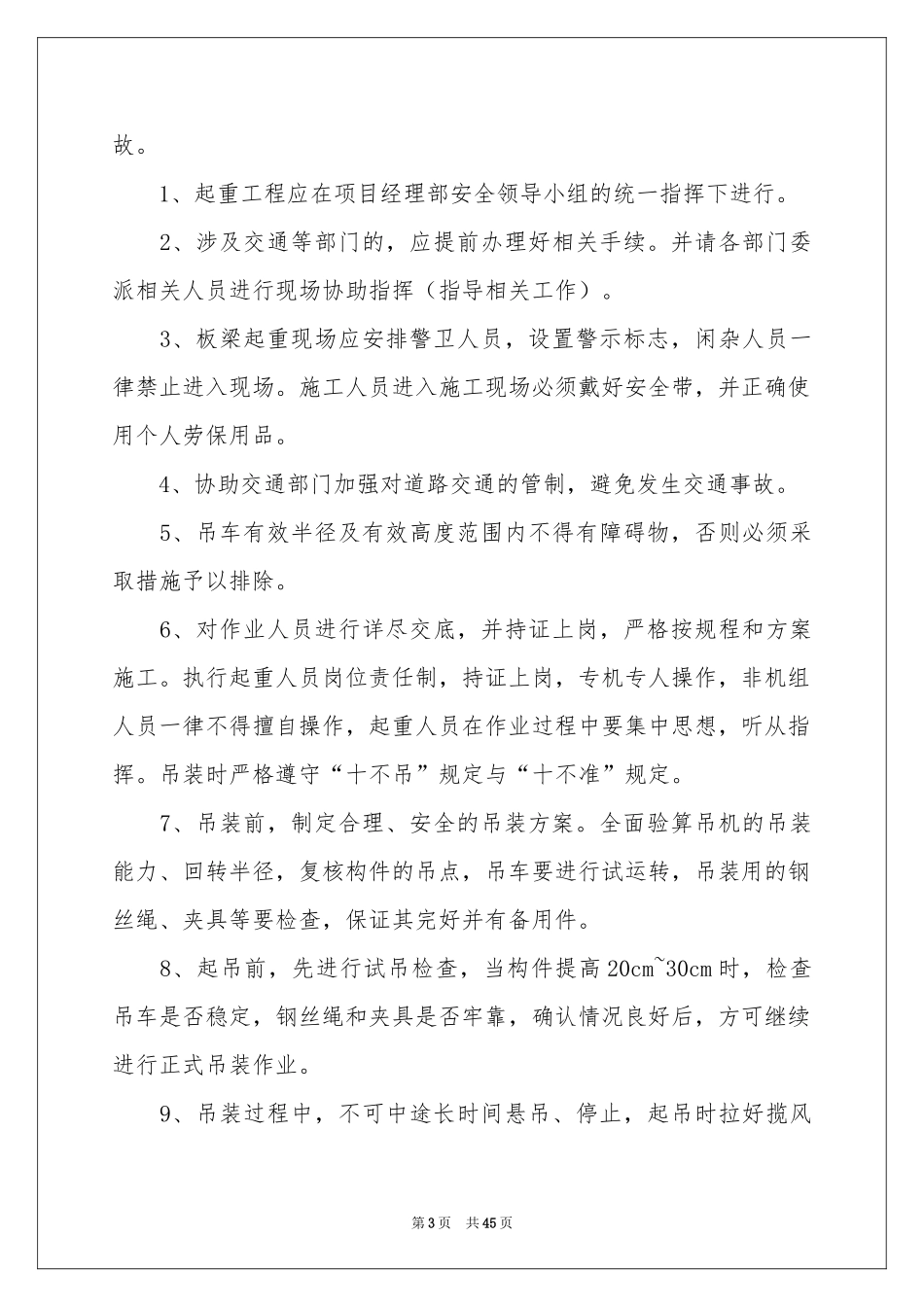

根据本座桥梁板梁的自重,现场和机械设备等条件确定采用2台NK-800型汽车吊起重机对板梁进行双机抬吊拆
三、拆除方法及步骤1、为保证施工指挥的统一性、安全性、协调性,拟采取白天起吊拆除

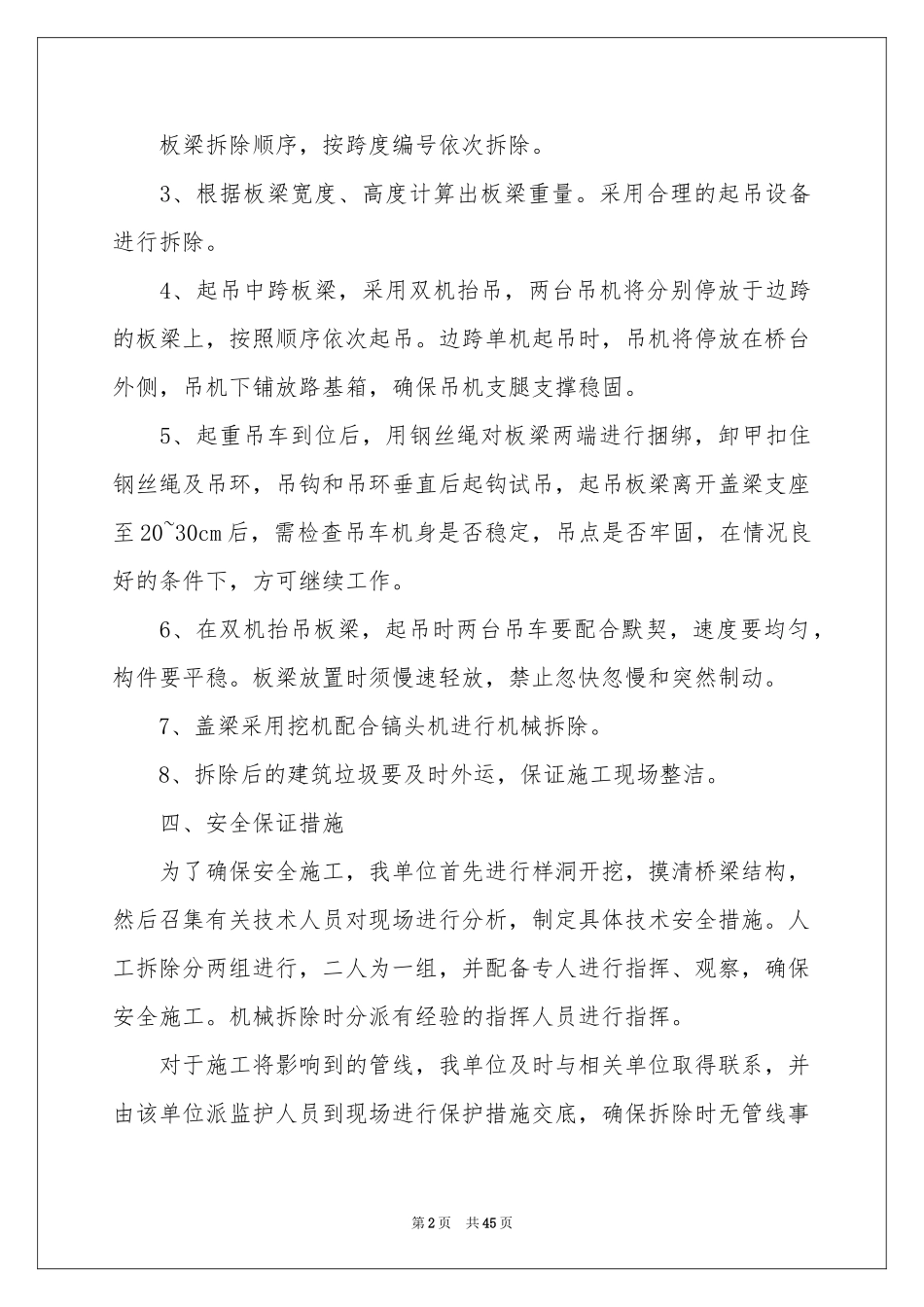

2、板梁起吊拆除顺序桥面铺装层以及栏杆采用空压机人工拆除
钢筋采用氧气割断
第1页共45页板梁拆除顺序,按跨度编号依次拆除
3、根据板梁宽度、高度计算出板梁重量
采用合理的起吊设备进行拆除
4、起吊中跨板梁,采用双机抬吊,两台吊机将分别停放于边跨的板梁上,按照顺序依次起吊
边跨单机起吊时,吊机将停放在桥台外侧,吊机下铺放路基箱,确保吊机支腿支撑稳固
5、起重吊车到位后,用钢丝绳对板梁两端进行捆绑,卸甲扣住钢丝绳及吊环,吊钩和吊环垂直后起钩试吊,起吊板梁离开盖梁支座至20~30cm后,需检查吊车机身是否稳定,吊点是否牢固,在情况良好的条件下,方可继续工作
6、在双机抬吊板梁,起吊时两台吊车要配合默契,速度要均匀,构件要平稳
板梁放置时须慢速轻放,禁止忽快忽慢和突然制动
7、盖梁采用挖机配合镐头机进行机械拆除
8、拆除后的建筑垃圾要及时外运,保证施工现场整洁
四、安全保证措施为了确保安全施工,我单位首先进行样洞开挖,摸清桥
