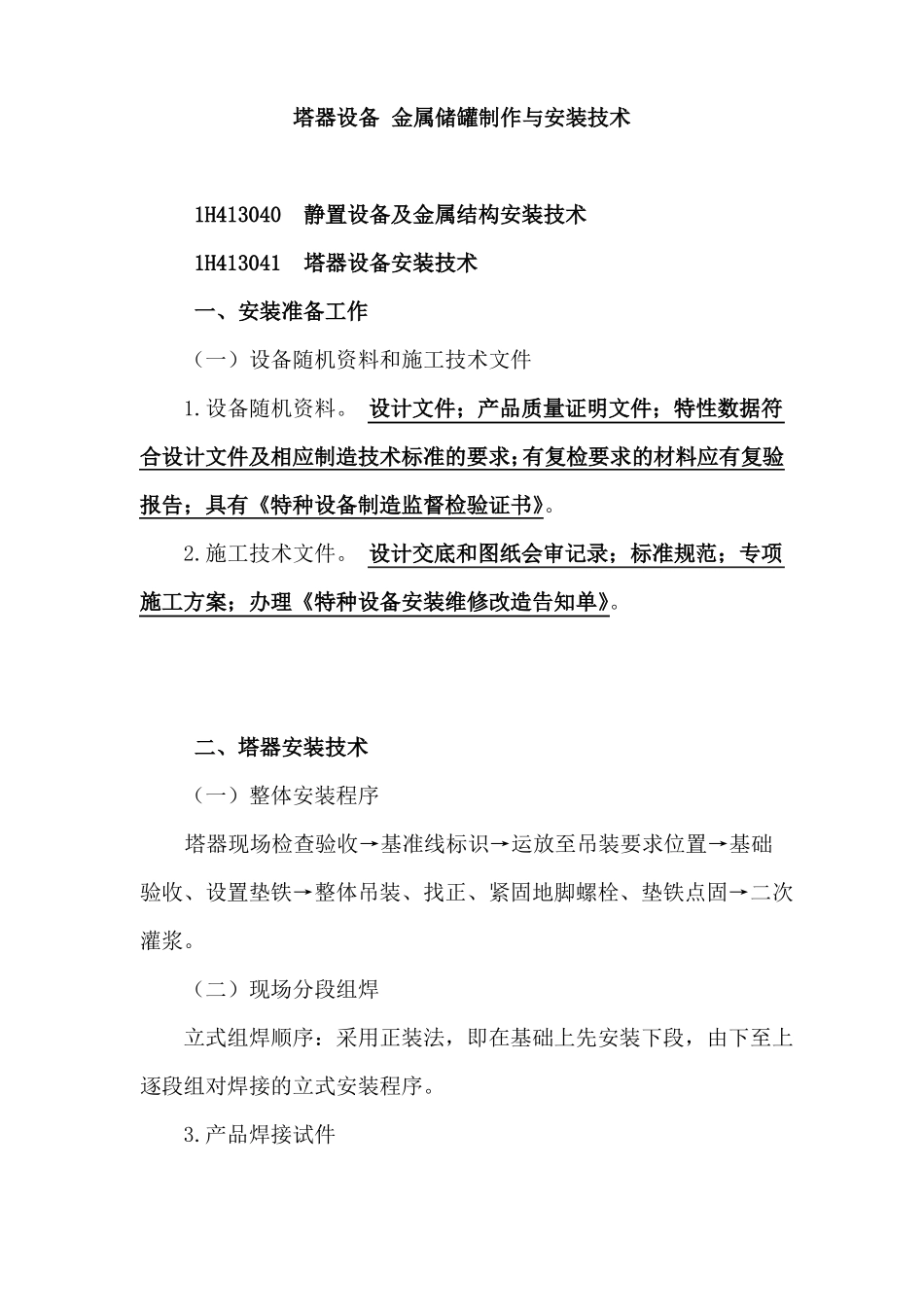

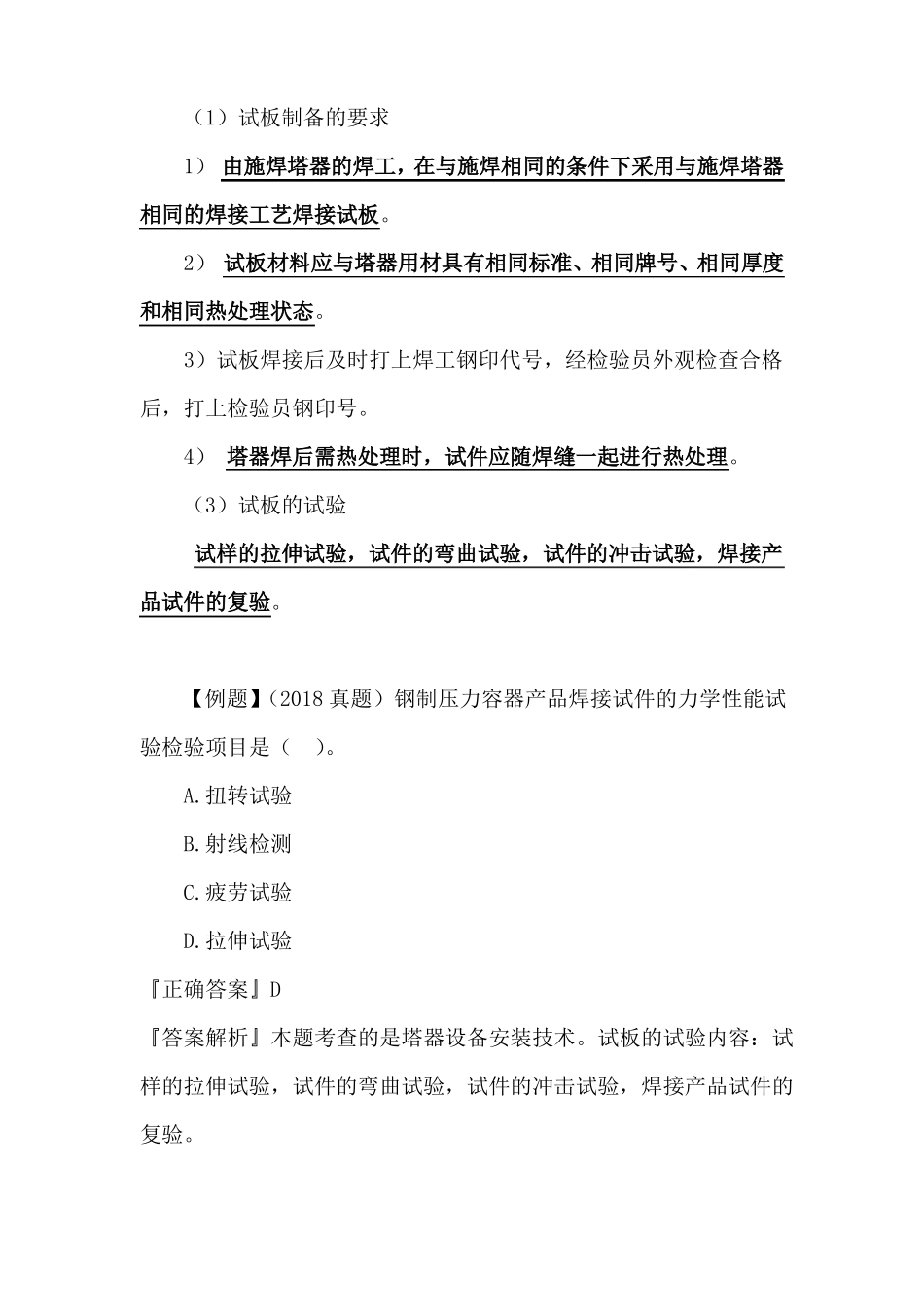

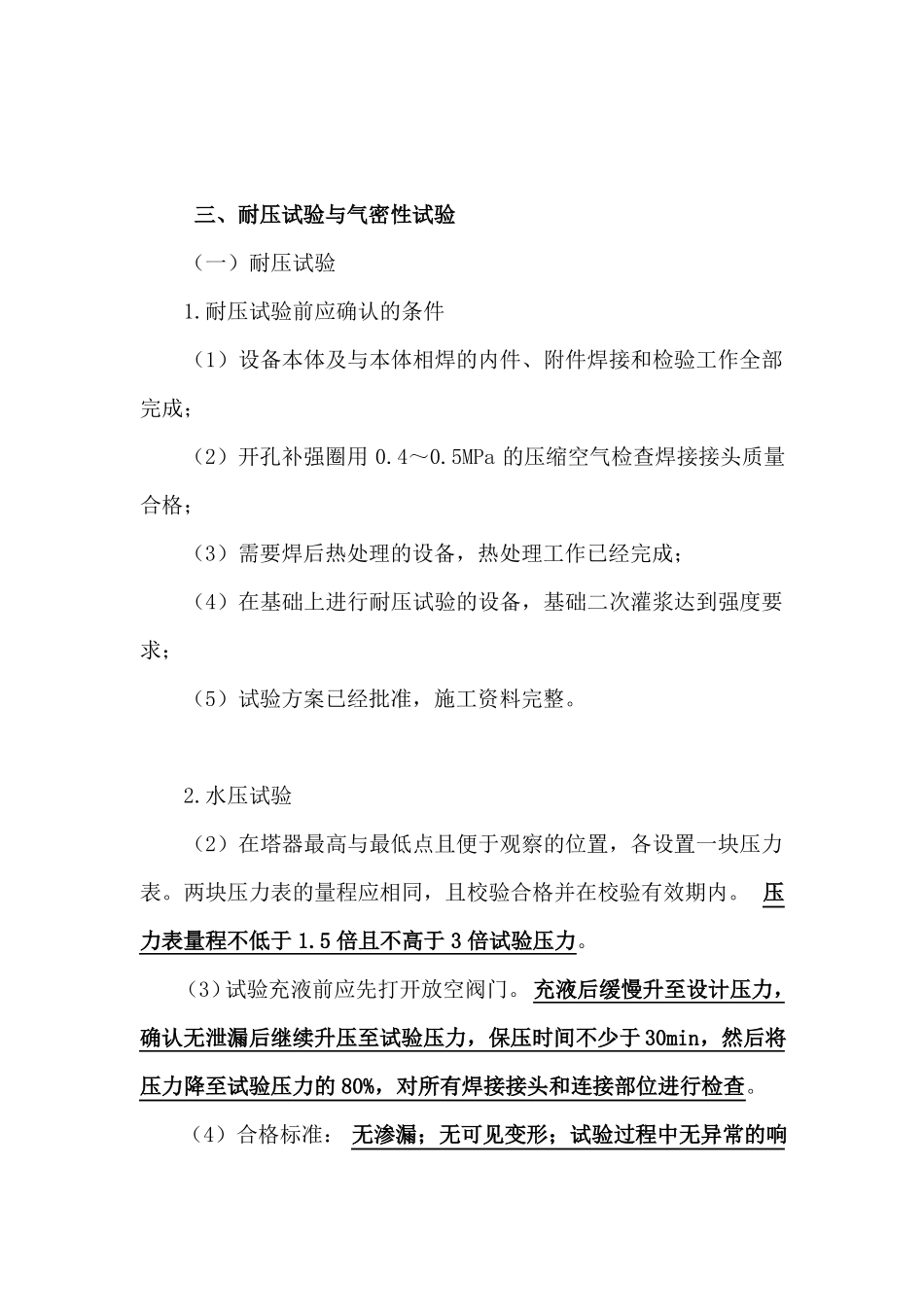

塔器设备金属储罐制作与安装技术1H413040静置设备及金属结构安装技术1H413041塔器设备安装技术一、安装准备工作(一)设备随机资料和施工技术文件1.设备随机资料。设计文件;产品质量证明文件;特性数据符合设计文件及相应制造技术标准的要求;有复检要求的材料应有复验报告;具有《特种设备制造监督检验证书》。2.施工技术文件。设计交底和图纸会审记录;标准规范;专项施工方案;办理《特种设备安装维修改造告知单》。二、塔器安装技术(一)整体安装程序塔器现场检查验收→基准线标识→运放至吊装要求位置→基础验收、设置垫铁→整体吊装、找正、紧固地脚螺栓、垫铁点固→二次灌浆。(二)现场分段组焊立式组焊顺序:采用正装法,即在基础上先安装下段,由下至上逐段组对焊接的立式安装程序。3.产品焊接试件(1)试板制备的要求1)由施焊塔器的焊工,在与施焊相同的条件下采用与施焊塔器相同的焊接工艺焊接试板。2)试板材料应与塔器用材具有相同标准、相同牌号、相同厚度和相同热处理状态。3)试板焊接后及时打上焊工钢印代号,经检验员外观检查合格后,打上检验员钢印号。4)塔器焊后需热处理时,试件应随焊缝一起进行热处理。(3)试板的试验试样的拉伸试验,试件的弯曲试验,试件的冲击试验,焊接产品试件的复验。【例题】(2018真题)钢制压力容器产品焊接试件的力学性能试验检验项目是()。A.扭转试验B.射线检测C.疲劳试验D.拉伸试验『正确答案』D『答案解析』本题考查的是塔器设备安装技术。试板的试验内容:试样的拉伸试验,试件的弯曲试验,试件的冲击试验,焊接产品试件的复验。三、耐压试验与气密性试验(一)耐压试验1.耐压试验前应确认的条件(1)设备本体及与本体相焊的内件、附件焊接和检验工作全部完成;(2)开孔补强圈用0.4~0.5MPa的压缩空气检查焊接接头质量合格;(3)需要焊后热处理的设备,热处理工作已经完成;(4)在基础上进行耐压试验的设备,基础二次灌浆达到强度要求;(5)试验方案已经批准,施工资料完整。2.水压试验(2)在塔器最高与最低点且便于观察的位置,各设置一块压力表。两块压力表的量程应相同,且校验合格并在校验有效期内。压力表量程不低于1.5倍且不高于3倍试验压力。(3)试验充液前应先打开放空阀门。充液后缓慢升至设计压力,确认无泄漏后继续升压至试验压力,保压时间不少于30min,然后将压力降至试验压力的80%,对所有焊接接头和连接部位进行检查。(4)合格标准:无渗漏;无可见变形;试验过程中无异常的响声。对标准抗拉强度下限值大于或等于540MPa的钢制塔器,放水后进行表面无损检测抽查未发现裂纹。1H413042金属储罐制作与安装技术一、金属储罐(二)金属储罐安装方法1.金属储罐正装法(1)外搭脚手架正装法1)脚手架随罐壁板升高而逐层搭设;3)采用在壁板内侧挂设移动小车进行内侧施工;4)采用吊车吊装壁板。适合于大型和特大型储罐,便于自动焊作业。(2)内挂脚手架正装法1)每组对一圈壁板,就在壁板内侧沿圆周挂上一圈三脚架,在三脚架上铺设跳板;4)一台储罐施工宜用2层至3层脚手架,1个或2个楼梯间,脚手架从下至上交替使用;5)在罐壁外侧挂设移动小车进行罐壁外侧施工;6)采用吊车吊装壁板。2.金属储罐倒装法(1)倒装法:包括:中心柱组装法、边柱倒装法(有液压顶升、葫芦提升等)、充气顶升法和水浮顶升法等。(2)边柱倒装法:利用均布在罐壁内侧带有提(顶)升机构的边柱提升与罐壁板下部临时胀紧固定的胀圈,使上节壁板随胀圈一起上升到预定高度,组焊第二圈罐壁板。然后松开胀圈,降至第二圈罐壁板下部胀紧、固定后再次起升。如此往复,直至组焊完。边柱倒装法有边柱液压提升倒装法与边柱葫芦提升倒装法。【例题】(2014真题)关于大型金属储罐内挂脚手架正装法施工的要求,正确的是()。A.一台储罐施工宜用2至3层脚手架B.在储罐壁板内侧挂设移动脚手架C.脚手架随罐壁板升高逐层搭设D.储罐的脚手架从上到下交替使用『正确答案』A『答案解析』本题考查的是金属储罐。一台储罐施工宜用2层至3层脚手架,1个或2个楼梯间,脚手架从下至上交替使用;在罐壁外侧挂设移动小车进行罐壁外侧施工。(三)金属...
