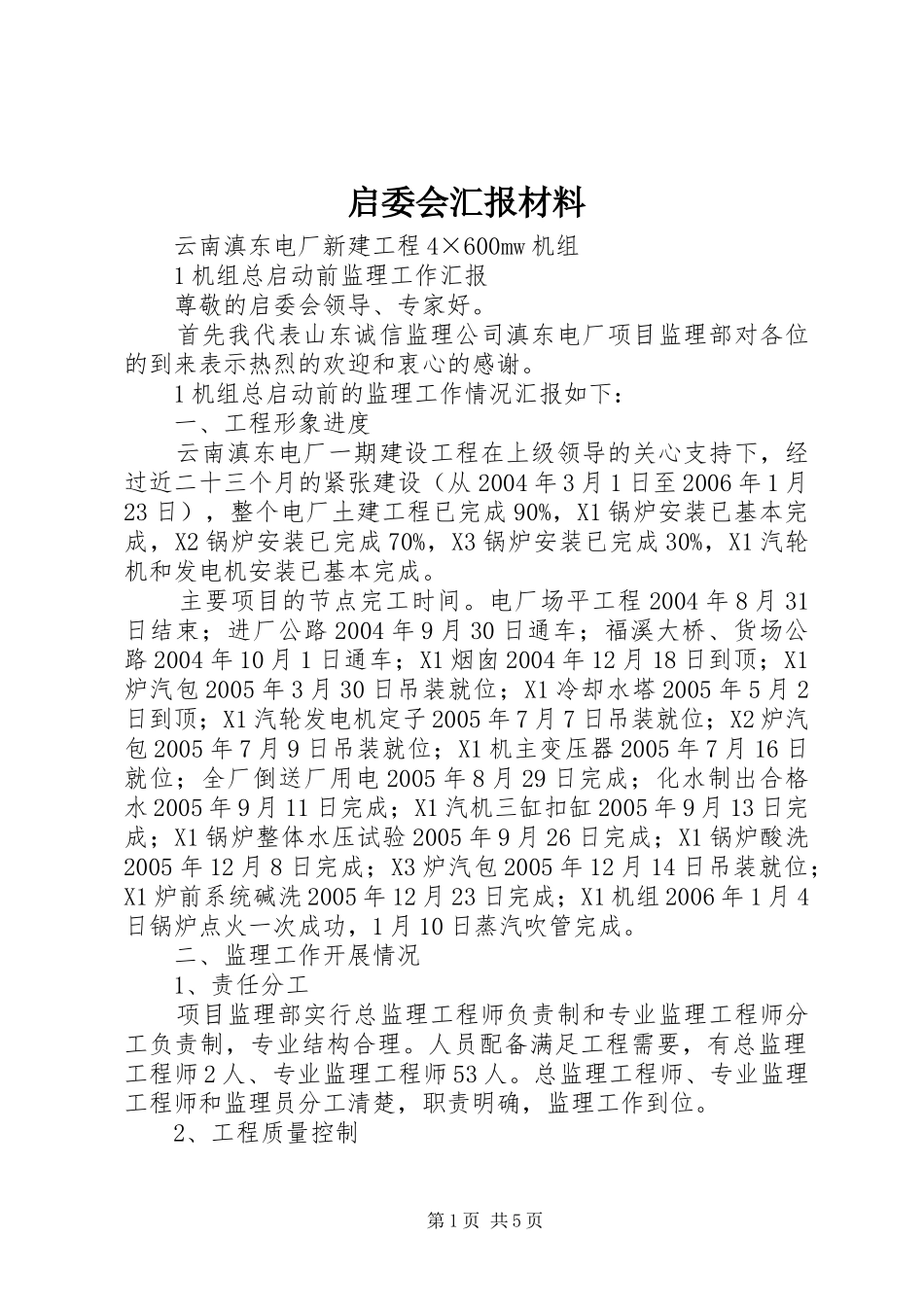

启委会汇报材料云南滇东电厂新建工程4×600mw机组1机组总启动前监理工作汇报尊敬的启委会领导、专家好
首先我代表山东诚信监理公司滇东电厂项目监理部对各位的到来表示热烈的欢迎和衷心的感谢
1机组总启动前的监理工作情况汇报如下:一、工程形象进度云南滇东电厂一期建设工程在上级领导的关心支持下,经过近二十三个月的紧张建设(从2004年3月1日至2006年1月23日),整个电厂土建工程已完成90%,X1锅炉安装已基本完成,X2锅炉安装已完成70%,X3锅炉安装已完成30%,X1汽轮机和发电机安装已基本完成
主要项目的节点完工时间
电厂场平工程2004年8月31日结束;进厂公路2004年9月30日通车;福溪大桥、货场公路2004年10月1日通车;X1烟囱2004年12月18日到顶;X1炉汽包2005年3月30日吊装就位;X1冷却水塔2005年5月2日到顶;X1汽轮发电机定子2005年7月7日吊装就位;X2炉汽包2005年7月9日吊装就位;X1机主变压器2005年7月16日就位;全厂倒送厂用电2005年8月29日完成;化水制出合格水2005年9月11日完成;X1汽机三缸扣缸2005年9月13日完成;X1锅炉整体水压试验2005年9月26日完成;X1锅炉酸洗2005年12月8日完成;X3炉汽包2005年12月14日吊装就位;X1炉前系统碱洗2005年12月23日完成;X1机组2006年1月4日锅炉点火一次成功,1月10日蒸汽吹管完成
二、监理工作开展情况1、责任分工项目监理部实行总监理工程师负责制和专业监理工程师分工负责制,专业结构合理
人员配备满足工程需要,有总监理工程师2人、专业监理工程师53人
总监理工程师、专业监理工程师和监理员分工清楚,职责明确,监理工作到位

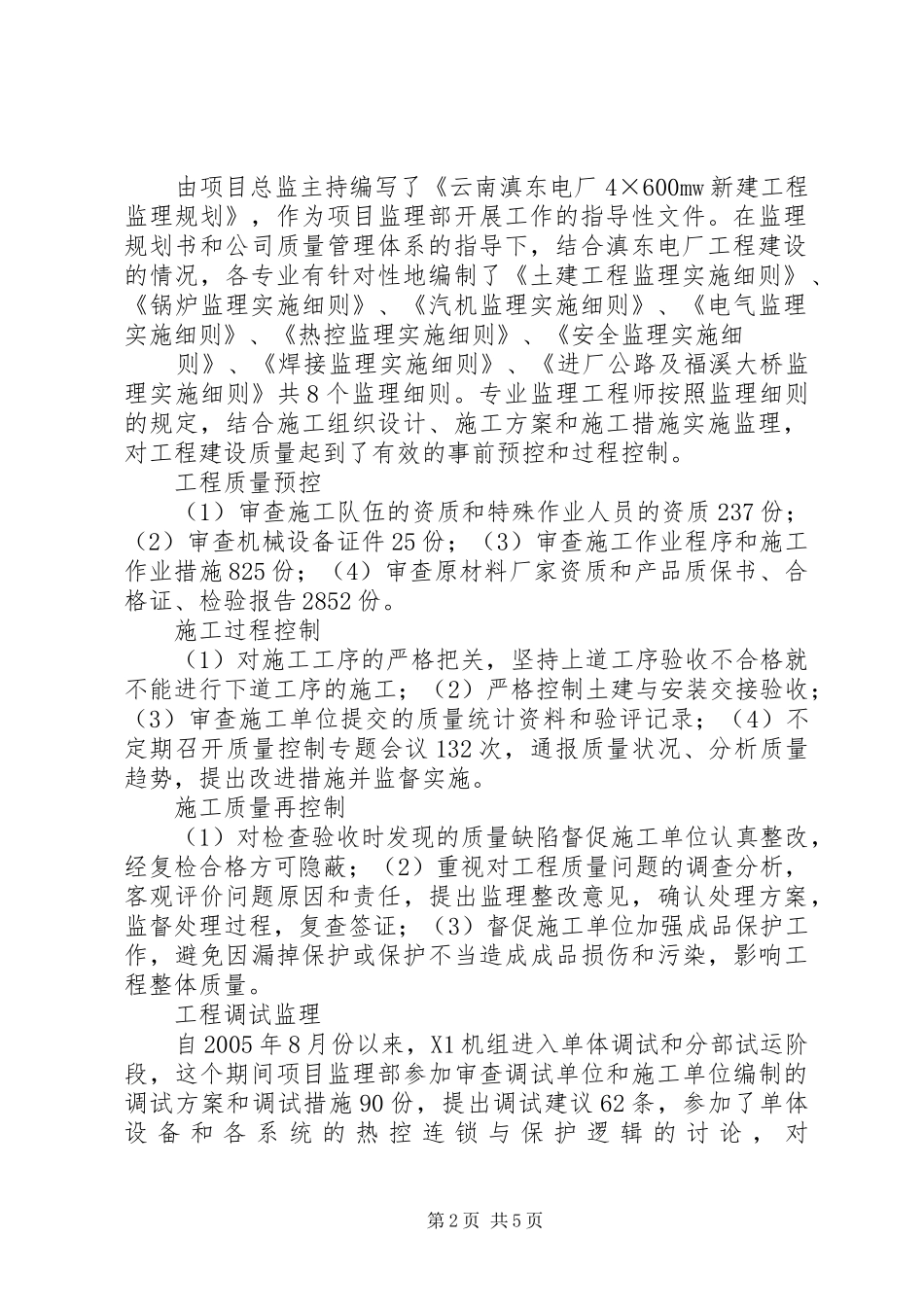

2、工程质量控制第1页共5页由项目总监主持编写了《云南滇东电厂4×600mw新建工程监理规划》,作为项目监理部开展工作的
