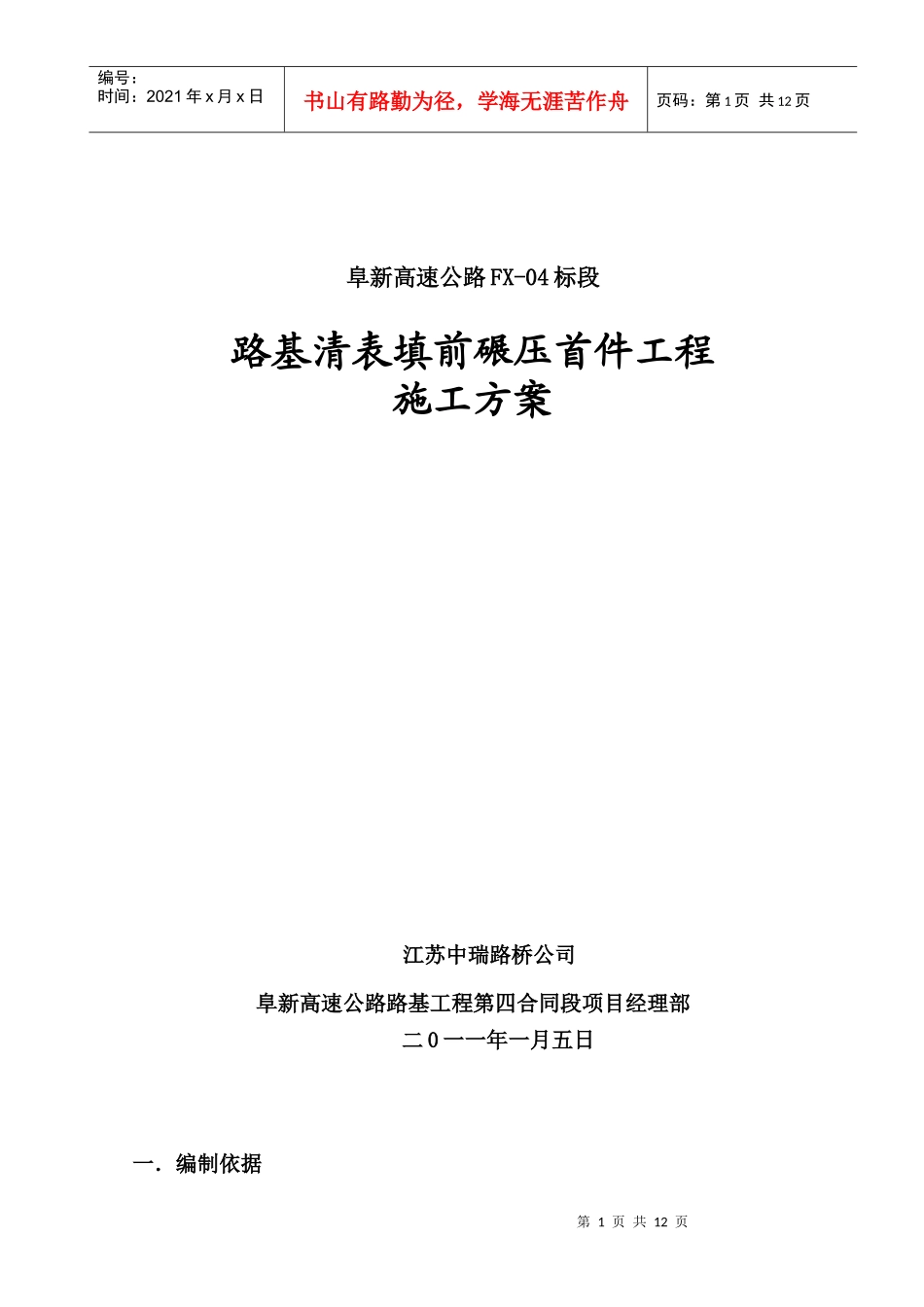

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页阜新高速公路FX-04标段路基清表填前碾压首件工程施工方案江苏中瑞路桥公司阜新高速公路路基工程第四合同段项目经理部二0一一年一月五日一.编制依据第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页1.阜新高速公路FX-04合同段施工图
2.国家及交通部现行路基施工技术规范及验收标准等
3.公路工程国内招标文件范本
4.阜新高速公路FX-04合同段工程施工招标文件项目专用本
5.阜新高速公路FX-04合同段工程施工合同

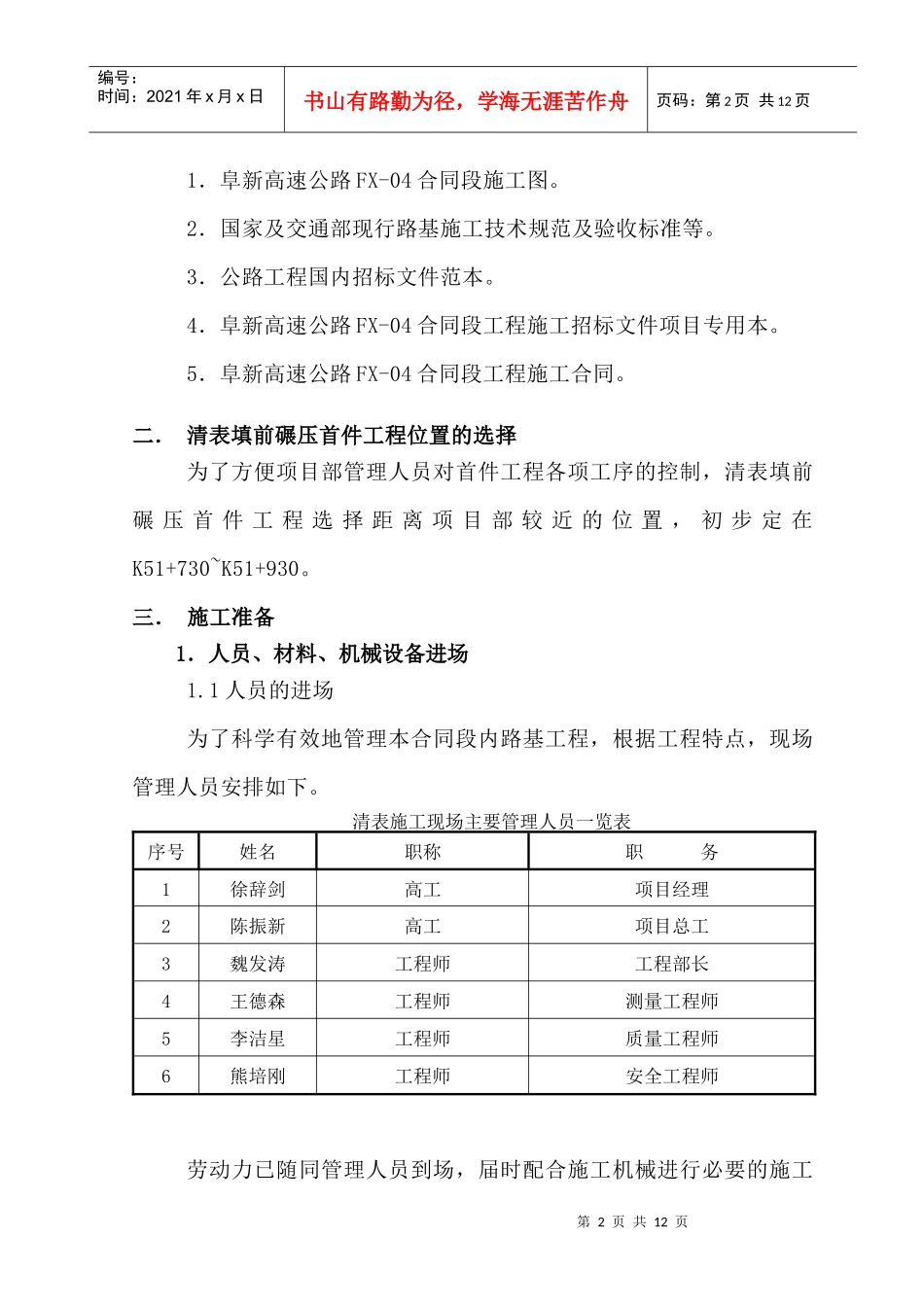

二.清表填前碾压首件工程位置的选择为了方便项目部管理人员对首件工程各项工序的控制,清表填前碾压首件工程选择距离项目部较近的位置,初步定在K51+730~K51+930
三.施工准备1.人员、材料、机械设备进场1
1人员的进场为了科学有效地管理本合同段内路基工程,根据工程特点,现场管理人员安排如下
清表施工现场主要管理人员一览表序号姓名职称职务1徐辞剑高工项目经理2陈振新高工项目总工3魏发涛工程师工程部长4王德森工程师测量工程师5李洁星工程师质量工程师6熊培刚工程师安全工程师劳动力已随同管理人员到场,届时配合施工机械进行必要的施工第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页辅助工作,包括人工清理现场,洒灰线等内容

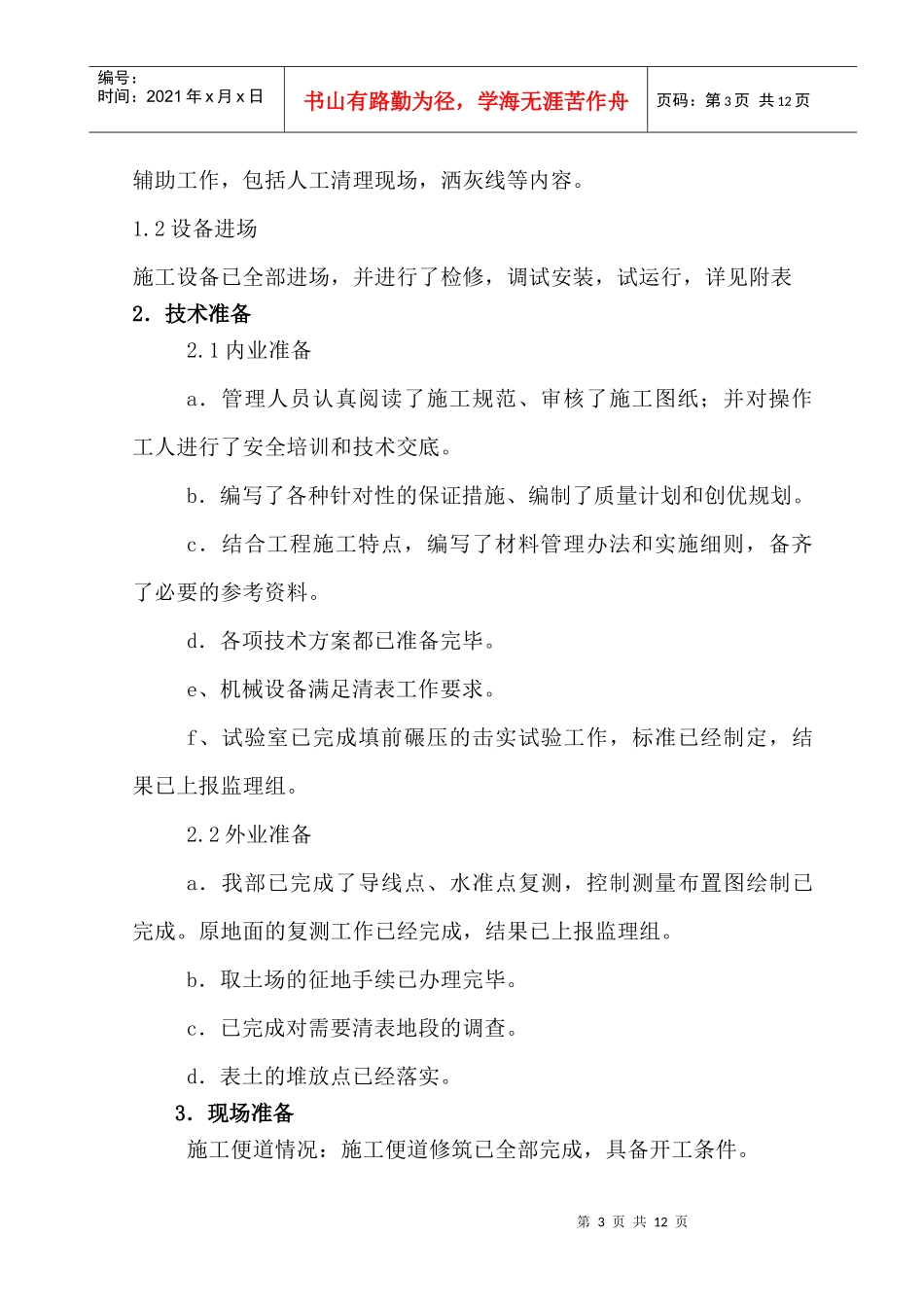

2设备进场施工设备已全部进场,并进行了检修,调试安装,试运行,详见附表2.技术准备2
1内业准备a.管理人员认真阅读了施工规范、审核了施工图纸;并对操作工人进行了安全培训和技术交底
b.编写了各种针对性的保证措施、编制了质量计划和创优规划
c.结合工程施工特点,编写了材料管理办法和实施细则,备齐了必要的参考资料
d.各项技术方案都已准备完
