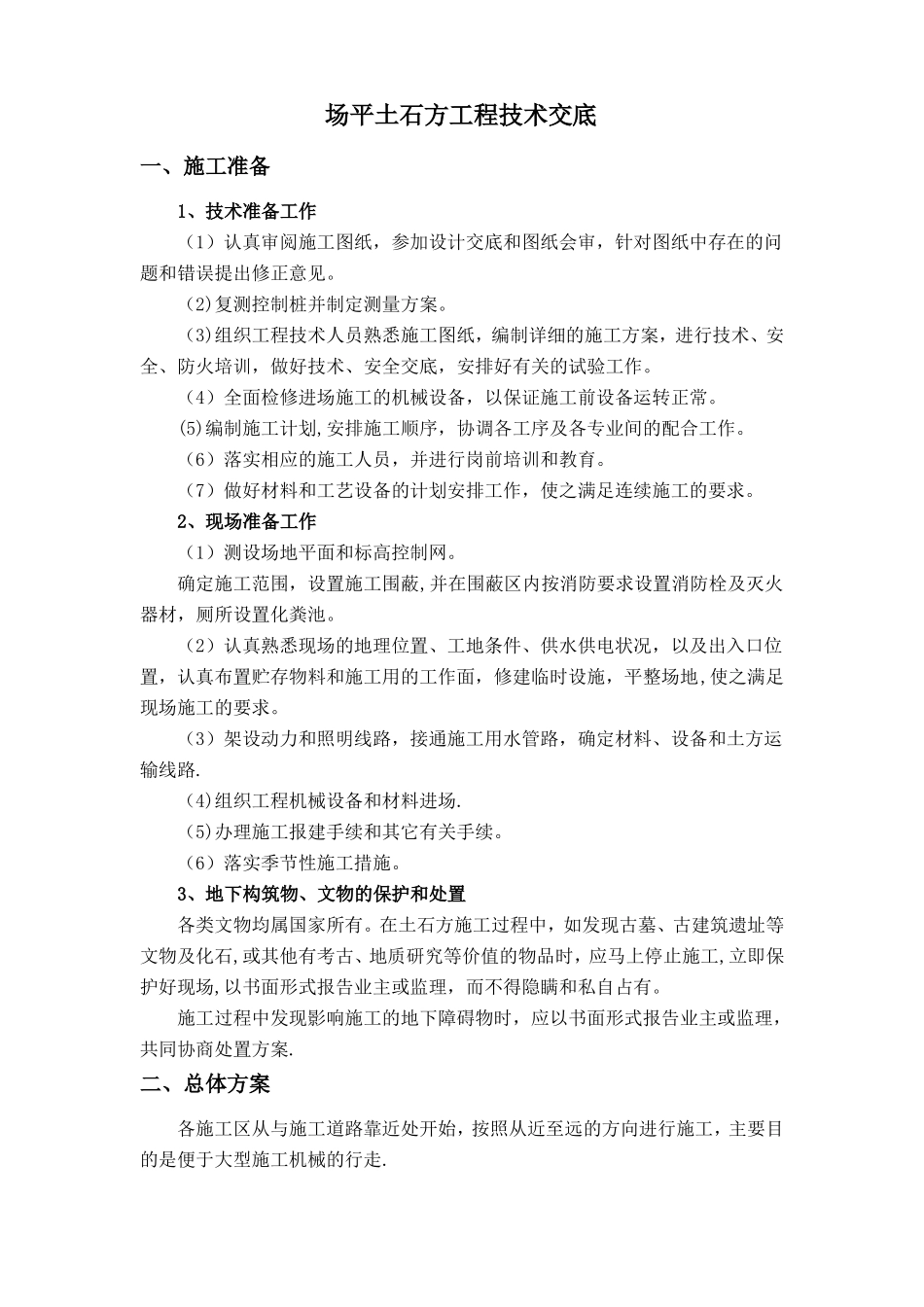

场平土石方工程技术交底一、施工准备1、技术准备工作(1)认真审阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见
(2)复测控制桩并制定测量方案
(3)组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作
(4)全面检修进场施工的机械设备,以保证施工前设备运转正常
(5)编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作
(6)落实相应的施工人员,并进行岗前培训和教育
(7)做好材料和工艺设备的计划安排工作,使之满足连续施工的要求
2、现场准备工作(1)测设场地平面和标高控制网
确定施工范围,设置施工围蔽,并在围蔽区内按消防要求设置消防栓及灭火器材,厕所设置化粪池
(2)认真熟悉现场的地理位置、工地条件、供水供电状况,以及出入口位置,认真布置贮存物料和施工用的工作面,修建临时设施,平整场地,使之满足现场施工的要求
(3)架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路
(4)组织工程机械设备和材料进场
(5)办理施工报建手续和其它有关手续
(6)落实季节性施工措施
3、地下构筑物、文物的保护和处置各类文物均属国家所有
在土石方施工过程中,如发现古墓、古建筑遗址等文物及化石,或其他有考古、地质研究等价值的物品时,应马上停止施工,立即保护好现场,以书面形式报告业主或监理,而不得隐瞒和私自占有
施工过程中发现影响施工的地下障碍物时,应以书面形式报告业主或监理,共同协商处置方案
二、总体方案各施工区从与施工道路靠近处开始,按照从近至远的方向进行施工,主要目的是便于大型施工机械的行走
总体施工顺序:修筑施工便道→清除绿化植被、清障、清除民宅及宅基→土石方开挖→回填、余土外运
要求在土石方施工时使用足够数量的大功率机械进行连续施工,临时用地和临时排水沟等设施穿插进行,不得占
