区建设和交通委员会工作报告一、重大工程、重点项目和停缓建项目建设情况20xx年我区共有重大工程7项,其中轨道交通1项,基础设施3项,预备项目3项
重点项目22项,其中北外滩区域6项,四川北路区域5项,其他区域8项,预备项目3项,项目总建筑面积为298
39万平方米,在建面积为145
53万平方米,建成商业、办公楼宇面积32万平方米

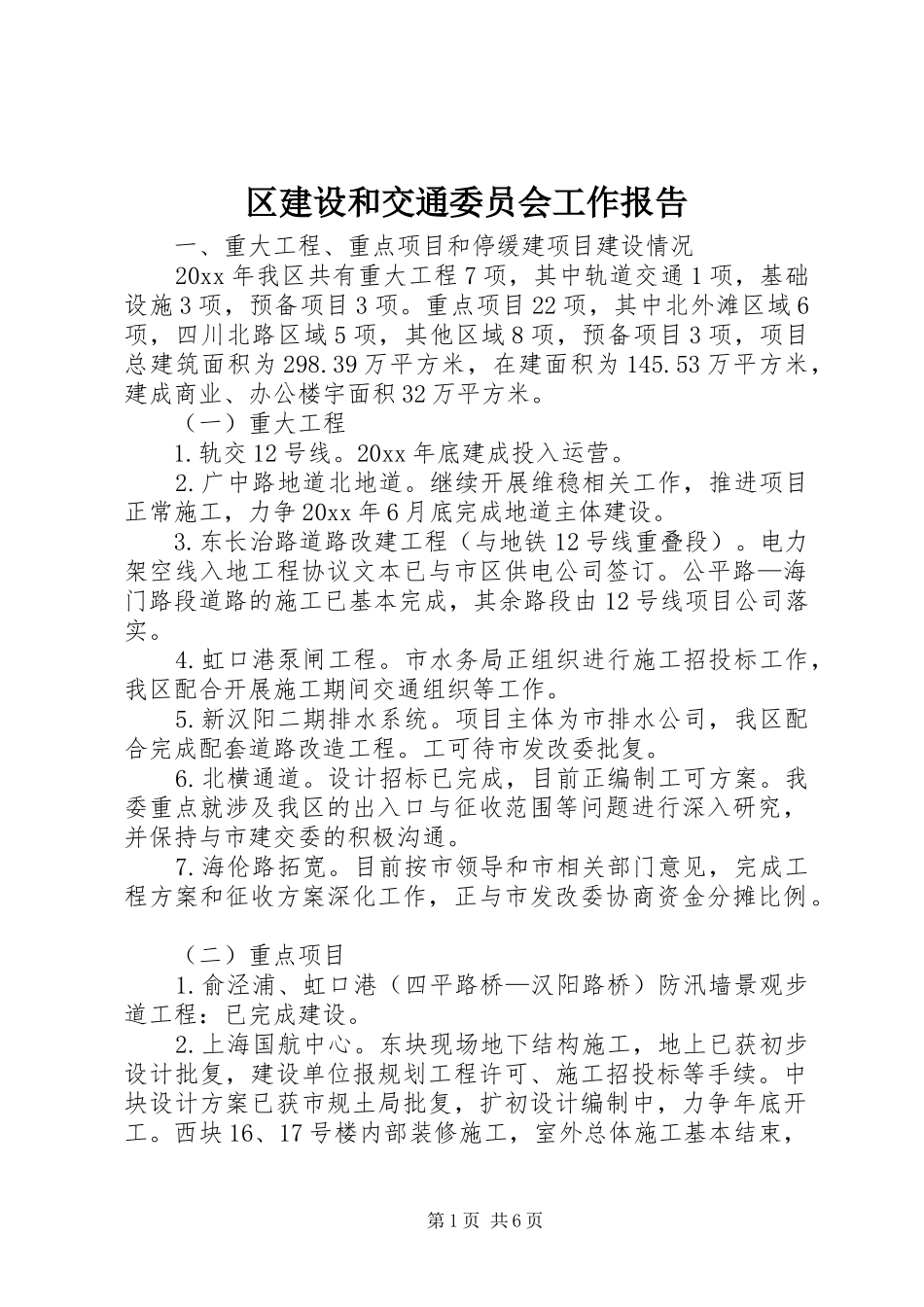

(一)重大工程1
轨交12号线
20xx年底建成投入运营
广中路地道北地道
继续开展维稳相关工作,推进项目正常施工,力争20xx年6月底完成地道主体建设
东长治路道路改建工程(与地铁12号线重叠段)
电力架空线入地工程协议文本已与市区供电公司签订
公平路—海门路段道路的施工已基本完成,其余路段由12号线项目公司落实
虹口港泵闸工程
市水务局正组织进行施工招投标工作,我区配合开展施工期间交通组织等工作
新汉阳二期排水系统
项目主体为市排水公司,我区配合完成配套道路改造工程
工可待市发改委批复
设计招标已完成,目前正编制工可方案
我委重点就涉及我区的出入口与征收范围等问题进行深入研究,并保持与市建交委的积极沟通
目前按市领导和市相关部门意见,完成工程方案和征收方案深化工作,正与市发改委协商资金分摊比例
(二)重点项目1
俞泾浦、虹口港(四平路桥—汉阳路桥)防汛墙景观步道工程:已完成建设
上海国航中心
东块现场地下结构施工,地上已获初步设计批复,建设单位报规划工程许可、施工招投标等手续
中块设计方案已获市规土局批复,扩初设计编制中,力争年底开工
西块16、17号楼内部装修施工,室外总体施工基本结束,第1页共6页港池、船闸区域施工中,2013年底竣工
浦江国际金融广场
幕墙吊装施工收尾,辅楼外立面基本结束,内部装饰装修中
项目整体预计比原计划延后,2013年底基本建成,2014年上半年竣工
