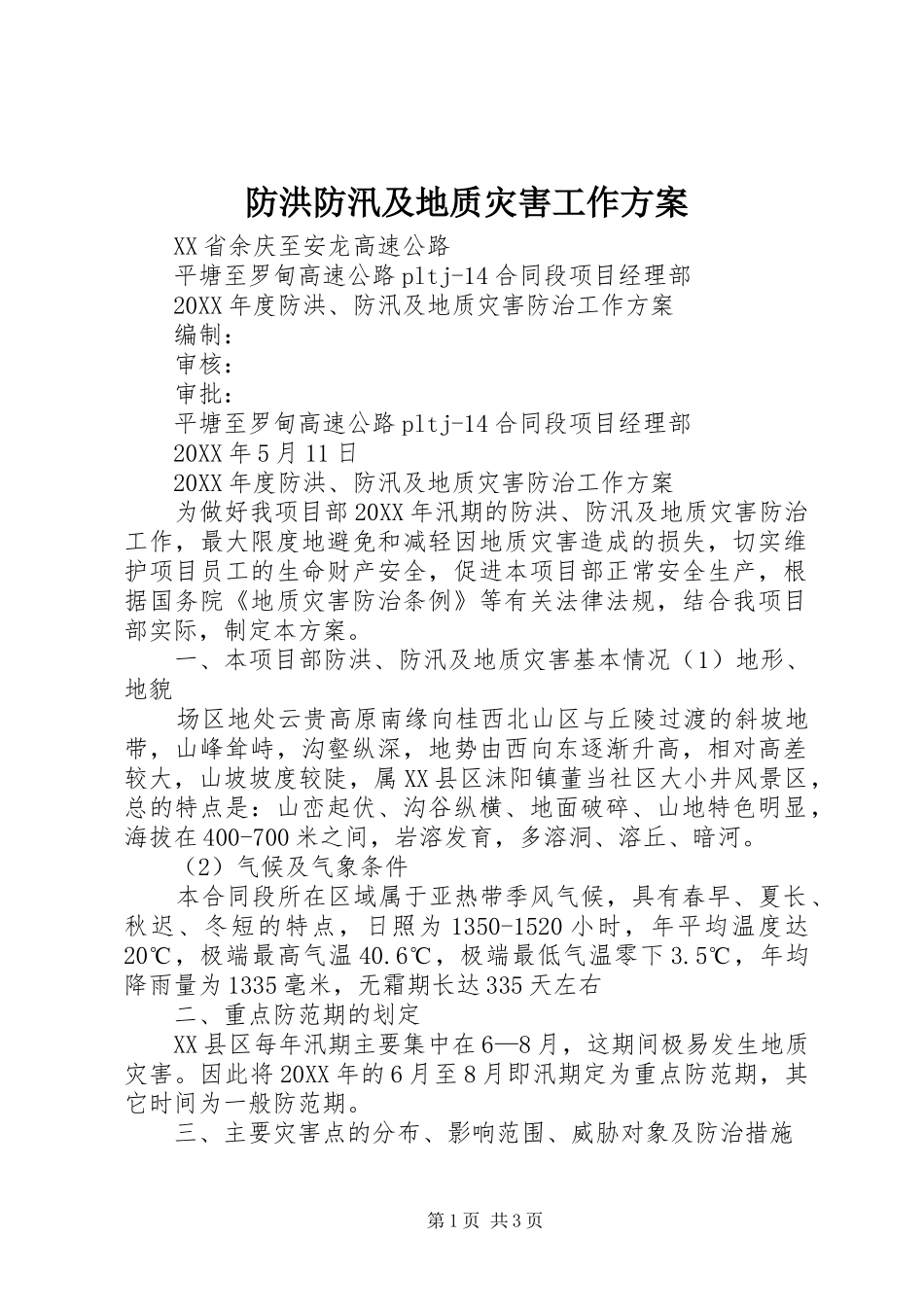

防洪防汛及地质灾害工作方案XX省余庆至安龙高速公路平塘至罗甸高速公路pltj-14合同段项目经理部20XX年度防洪、防汛及地质灾害防治工作方案编制:审核:审批:平塘至罗甸高速公路pltj-14合同段项目经理部20XX年5月11日20XX年度防洪、防汛及地质灾害防治工作方案为做好我项目部20XX年汛期的防洪、防汛及地质灾害防治工作,最大限度地避免和减轻因地质灾害造成的损失,切实维护项目员工的生命财产安全,促进本项目部正常安全生产,根据国务院《地质灾害防治条例》等有关法律法规,结合我项目部实际,制定本方案
一、本项目部防洪、防汛及地质灾害基本情况(1)地形、地貌场区地处云贵高原南缘向桂西北山区与丘陵过渡的斜坡地带,山峰耸峙,沟壑纵深,地势由西向东逐渐升高,相对高差较大,山坡坡度较陡,属XX县区沫阳镇董当社区大小井风景区,总的特点是:山峦起伏、沟谷纵横、地面破碎、山地特色明显,海拔在400-700米之间,岩溶发育,多溶洞、溶丘、暗河
(2)气候及气象条件本合同段所在区域属于亚热带季风气候,具有春早、夏长、秋迟、冬短的特点,日照为1350-1520小时,年平均温度达20℃,极端最高气温40
6℃,极端最低气温零下3
5℃,年均降雨量为1335毫米,无霜期长达335天左右二、重点防范期的划定XX县区每年汛期主要集中在6—8月,这期间极易发生地质灾害
因此将20XX年的6月至8月即汛期定为重点防范期,其它时间为一般防范期
三、主要灾害点的分布、影响范围、威胁对象及防治措施第1页共3页1、拱座基坑下方便道,遇连续降水或强降水极易发生滑落,威胁过往运输车辆和行人安全
防治措施:1汛期加强监测,设立警示标志;○2清除破碎岩石,减小山体坡角;○3对体积较大的岩石进行加固支撑,防止因雨水冲刷造成○崩落
2、k71+535-840段路基高边坡,遇连续降水或强降水极易发生崩落,威胁t梁预制场施工人员
