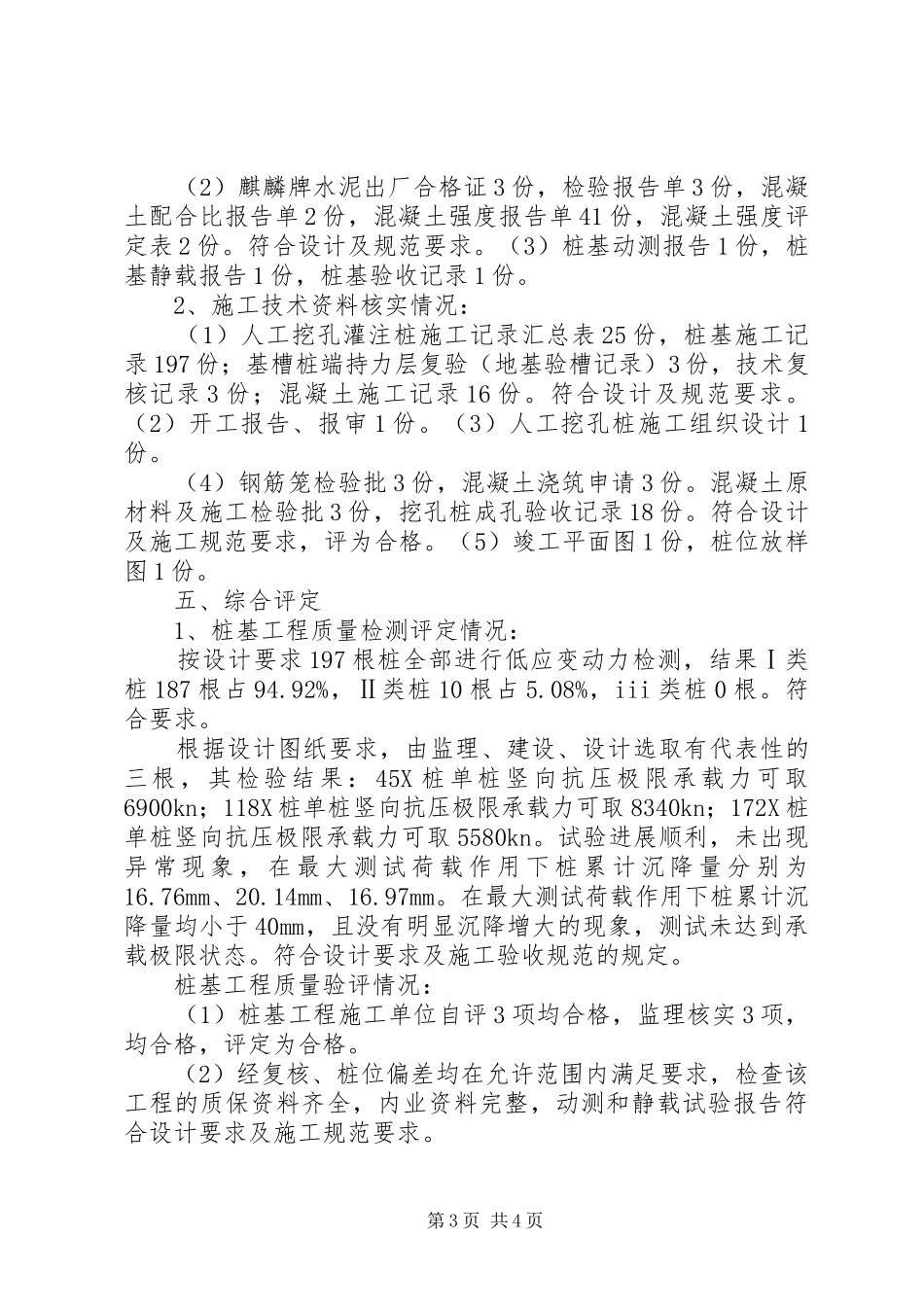

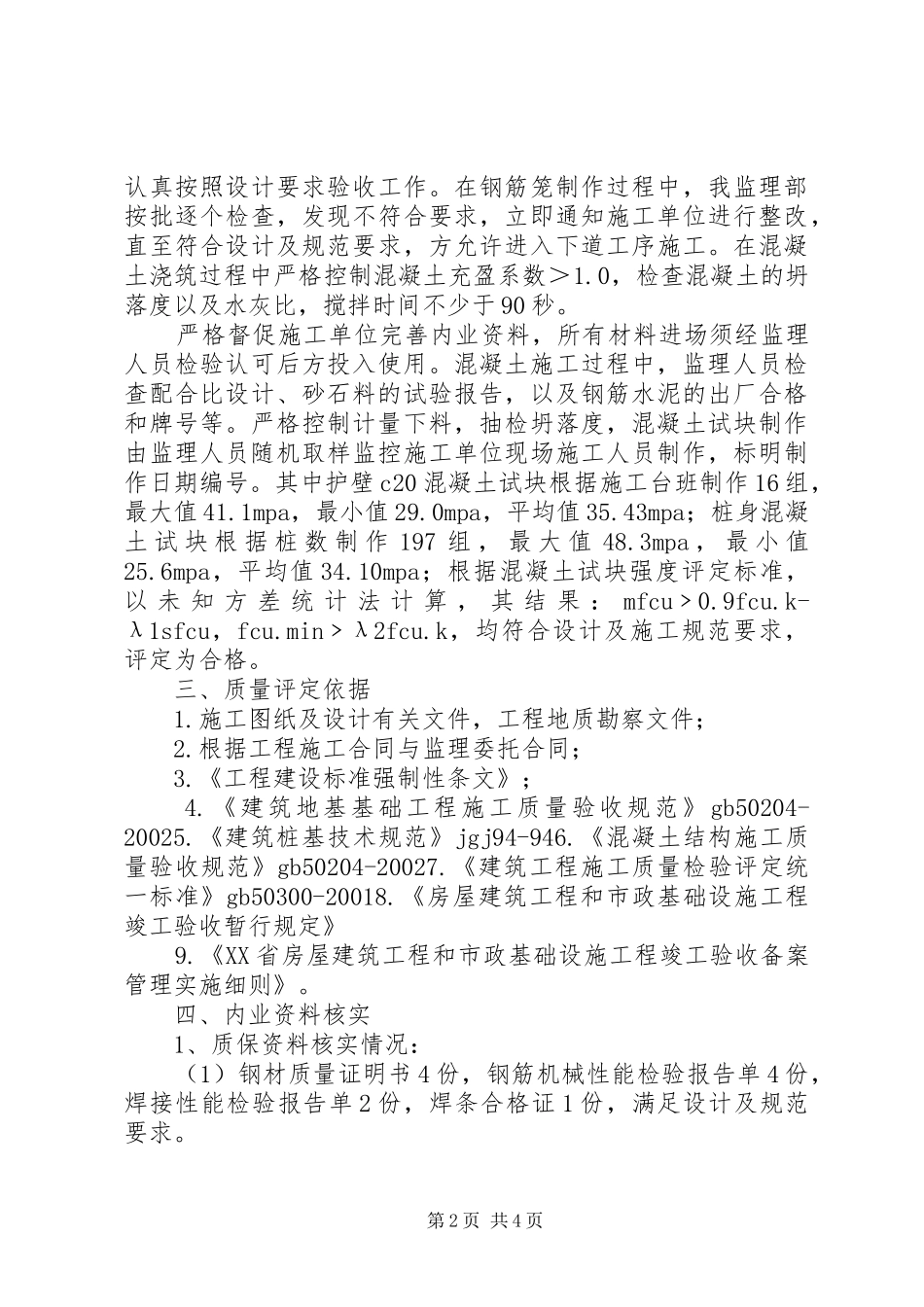

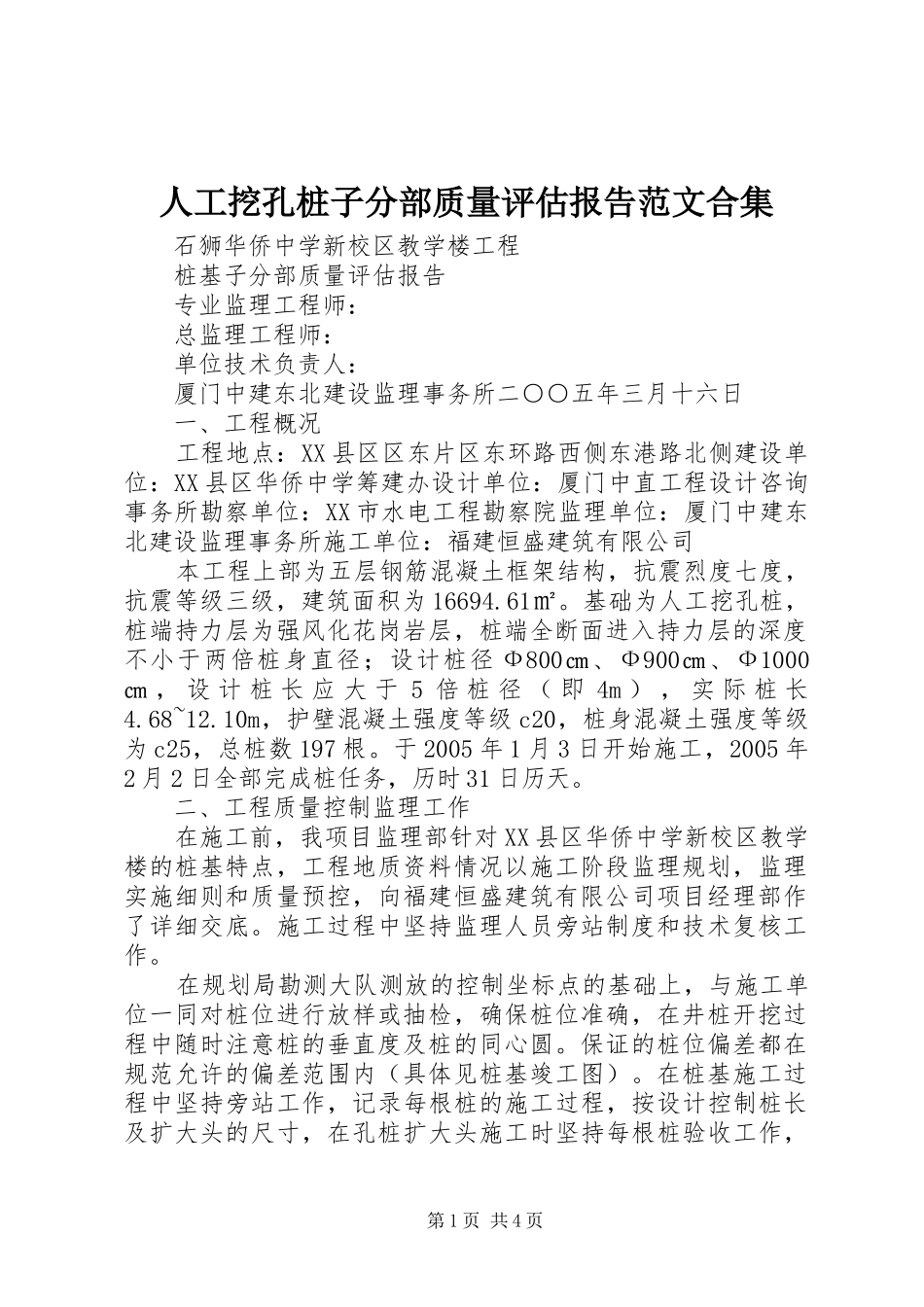

人工挖孔桩子分部质量评估报告范文合集石狮华侨中学新校区教学楼工程桩基子分部质量评估报告专业监理工程师:总监理工程师:单位技术负责人:厦门中建东北建设监理事务所二○○五年三月十六日一、工程概况工程地点:XX县区区东片区东环路西侧东港路北侧建设单位:XX县区华侨中学筹建办设计单位:厦门中直工程设计咨询事务所勘察单位:XX市水电工程勘察院监理单位:厦门中建东北建设监理事务所施工单位:福建恒盛建筑有限公司本工程上部为五层钢筋混凝土框架结构,抗震烈度七度,抗震等级三级,建筑面积为16694.61㎡。基础为人工挖孔桩,桩端持力层为强风化花岗岩层,桩端全断面进入持力层的深度不小于两倍桩身直径;设计桩径Ф800㎝、Ф900㎝、Ф1000㎝,设计桩长应大于5倍桩径(即4m),实际桩长4.68~12.10m,护壁混凝土强度等级c20,桩身混凝土强度等级为c25,总桩数197根。于2005年1月3日开始施工,2005年2月2日全部完成桩任务,历时31日历天。二、工程质量控制监理工作在施工前,我项目监理部针对XX县区华侨中学新校区教学楼的桩基特点,工程地质资料情况以施工阶段监理规划,监理实施细则和质量预控,向福建恒盛建筑有限公司项目经理部作了详细交底。施工过程中坚持监理人员旁站制度和技术复核工作。在规划局勘测大队测放的控制坐标点的基础上,与施工单位一同对桩位进行放样或抽检,确保桩位准确,在井桩开挖过程中随时注意桩的垂直度及桩的同心圆。保证的桩位偏差都在规范允许的偏差范围内(具体见桩基竣工图)。在桩基施工过程中坚持旁站工作,记录每根桩的施工过程,按设计控制桩长及扩大头的尺寸,在孔桩扩大头施工时坚持每根桩验收工作,第1页共4页认真按照设计要求验收工作。在钢筋笼制作过程中,我监理部按批逐个检查,发现不符合要求,立即通知施工单位进行整改,直至符合设计及规范要求,方允许进入下道工序施工。在混凝土浇筑过程中严格控制混凝土充盈系数>1.0,检查混凝土的坍落度以及水灰比,搅拌时间不少于90秒。严格督促施工单位完善内业资料,所有材料进场须经监理人员检验认可后方投入使用。混凝土施工过程中,监理人员检查配合比设计、砂石料的试验报告,以及钢筋水泥的出厂合格和牌号等。严格控制计量下料,抽检坍落度,混凝土试块制作由监理人员随机取样监控施工单位现场施工人员制作,标明制作日期编号。其中护壁c20混凝土试块根据施工台班制作16组,最大值41.1mpa,最小值29.0mpa,平均值35.43mpa;桩身混凝土试块根据桩数制作197组,最大值48.3mpa,最小值25.6mpa,平均值34.10mpa;根据混凝土试块强度评定标准,以未知方差统计法计算,其结果:mfcu﹥0.9fcu.k-λ1sfcu,fcu.min﹥λ2fcu.k,均符合设计及施工规范要求,评定为合格。三、质量评定依据1.施工图纸及设计有关文件,工程地质勘察文件;2.根据工程施工合同与监理委托合同;3.《工程建设标准强制性条文》;4.《建筑地基基础工程施工质量验收规范》gb50204-20025.《建筑桩基技术规范》jgj94-946.《混凝土结构施工质量验收规范》gb50204-20027.《建筑工程施工质量检验评定统一标准》gb50300-20018.《房屋建筑工程和市政基础设施工程竣工验收暂行规定》9.《XX省房屋建筑工程和市政基础设施工程竣工验收备案管理实施细则》。四、内业资料核实1、质保资料核实情况:(1)钢材质量证明书4份,钢筋机械性能检验报告单4份,焊接性能检验报告单2份,焊条合格证1份,满足设计及规范要求。第2页共4页(2)麒麟牌水泥出厂合格证3份,检验报告单3份,混凝土配合比报告单2份,混凝土强度报告单41份,混凝土强度评定表2份。符合设计及规范要求。(3)桩基动测报告1份,桩基静载报告1份,桩基验收记录1份。2、施工技术资料核实情况:(1)人工挖孔灌注桩施工记录汇总表25份,桩基施工记录197份;基槽桩端持力层复验(地基验槽记录)3份,技术复核记录3份;混凝土施工记录16份。符合设计及规范要求。(2)开工报告、报审1份。(3)人工挖孔桩施工组织设计1份。(4)钢筋笼检验批3份,混凝土浇筑申请3份。混凝土原材料及施工检验批3份,挖孔桩成孔验收记录18份。符合设计及施工规范要求,评为合格。(5)竣工平...
