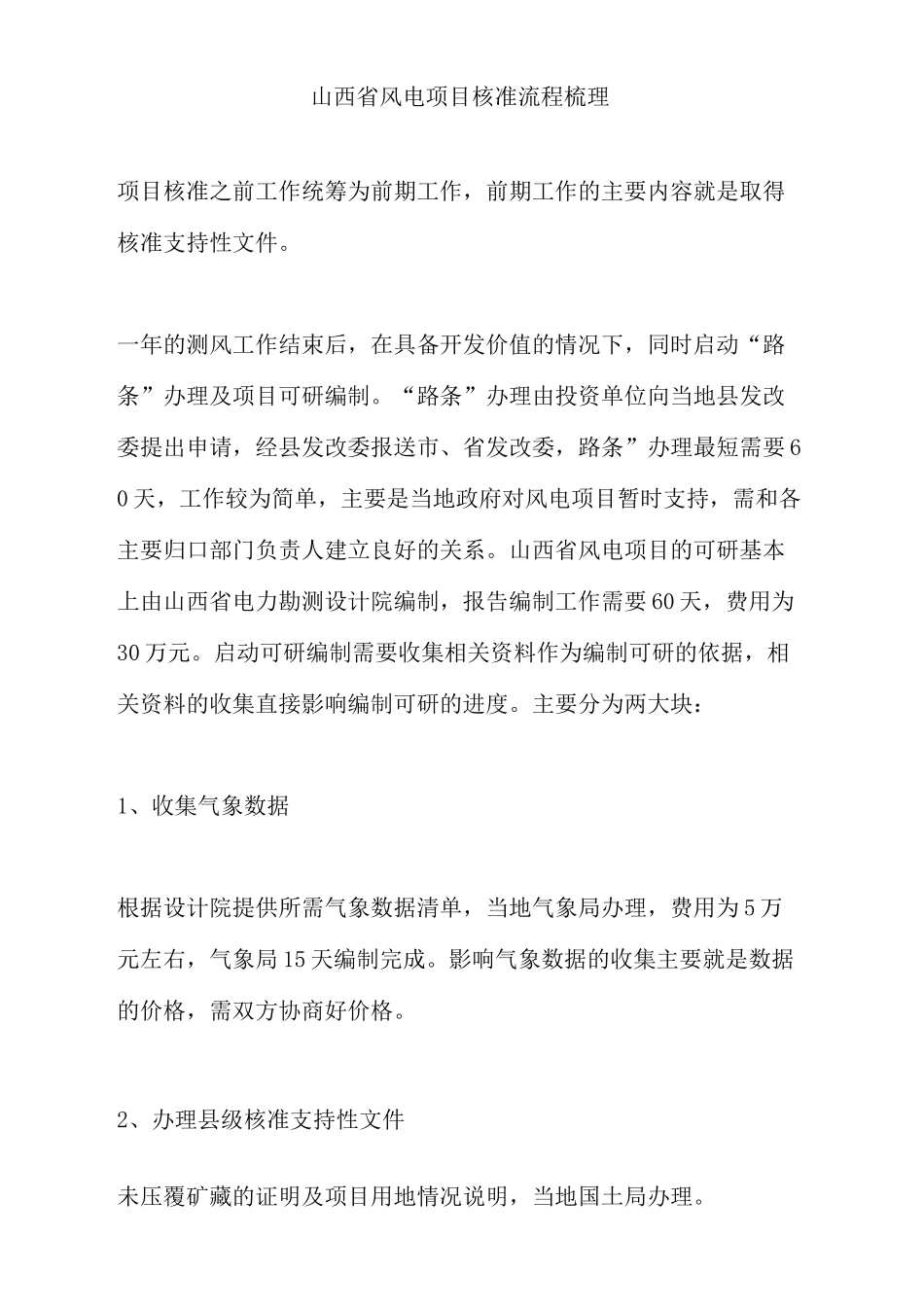

风电项目核准流程梳理公司标准化编码[QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]山西省风电项目核准流程梳理项目核准之前工作统筹为前期工作,前期工作的主要内容就是取得核准支持性文件
一年的测风工作结束后,在具备开发价值的情况下,同时启动“路条”办理及项目可研编制
“路条”办理由投资单位向当地县发改委提出申请,经县发改委报送市、省发改委,路条”办理最短需要60天,工作较为简单,主要是当地政府对风电项目暂时支持,需和各主要归口部门负责人建立良好的关系
山西省风电项目的可研基本上由山西省电力勘测设计院编制,报告编制工作需要60天,费用为30万元
启动可研编制需要收集相关资料作为编制可研的依据,相关资料的收集直接影响编制可研的进度
主要分为两大块:1、收集气象数据根据设计院提供所需气象数据清单,当地气象局办理,费用为5万元左右,气象局15天编制完成
影响气象数据的收集主要就是数据的价格,需双方协商好价格
2、办理县级核准支持性文件未压覆矿藏的证明及项目用地情况说明,当地国土局办理

无文物证明,当地文物局办理
无军事设施证明,当地武装部办理
不涉及林业区域的证明,当地林业局办理
允许开采水源的函,当地水利局办理
选址意见的函,当地建设局办理
除《允许开采水源的函》,其中任何一个文件均可对项目构成颠覆性意见
按照规定,需取得该项目“路条”后才允许办理县级核准支持性文件,但经当地政府协商沟通后,均可办理,需保持与政府的联系
平陆项目和芮城项目县级核准支持性文件均是当地政府安排专门人员协调办理,通过县级文件办理,也是认识、熟悉县级各相关部门,建立关系
可研编制完成后,按照公司流程启动可研内审,风电公司规定可研内审需提供1:2000地形图
确定项目的建设范围后按照公司流程启动地形图测绘,1:2000地形图测绘每平方公里约为10000元左右,由于地形图测绘基本上为公开招标,周期
