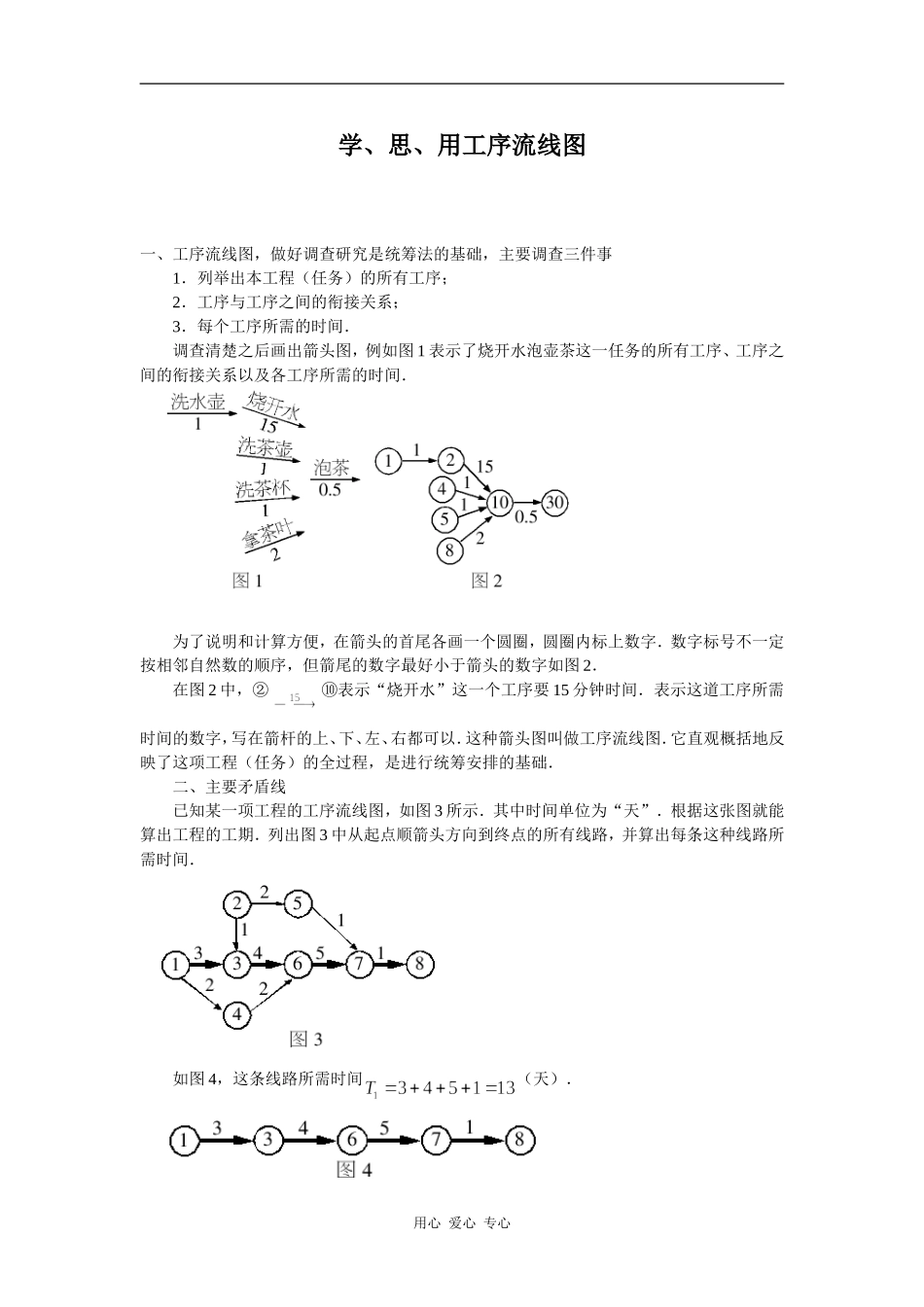

学、思、用工序流线图一、工序流线图,做好调查研究是统筹法的基础,主要调查三件事1.列举出本工程(任务)的所有工序;2.工序与工序之间的衔接关系;3.每个工序所需的时间.调查清楚之后画出箭头图,例如图1表示了烧开水泡壶茶这一任务的所有工序、工序之间的衔接关系以及各工序所需的时间.为了说明和计算方便,在箭头的首尾各画一个圆圈,圆圈内标上数字.数字标号不一定按相邻自然数的顺序,但箭尾的数字最好小于箭头的数字如图2.在图2中,②⑩表示“烧开水”这一个工序要15分钟时间.表示这道工序所需时间的数字,写在箭杆的上、下、左、右都可以.这种箭头图叫做工序流线图.它直观概括地反映了这项工程(任务)的全过程,是进行统筹安排的基础.二、主要矛盾线已知某一项工程的工序流线图,如图3所示.其中时间单位为“天”.根据这张图就能算出工程的工期.列出图3中从起点顺箭头方向到终点的所有线路,并算出每条这种线路所需时间.如图4,这条线路所需时间(天).用心爱心专心同理:在从起点顺箭头方向到终点的所有线路中,需要时间最长的线路,称为主要矛盾线.上述四条线路中,所需时间最长的是13天,即第一条线路是这张工序流线图的主要矛盾线.在图3中是用粗线标出的.在实际应用中最好用更醒目的红线标出.组成主要矛盾线的工序称为关键工序.找出主要矛盾线是统筹法的核心.这是因为主要矛盾线决定工期.如果能想办法缩短这条线路的工作时间,就能提前完工.把这种箭头图交给群众,他们就一目了然,此时此地本工序所处的地位,有利于发挥职工的积极性;把它交给领导,则便于领导统筹全局,把握重点,合理调整,提高工效.从图3还可以算出:(1)每一工序最迟必须开工的时间.算法是:总工时减去从尾(流线图的终点)到这一工序的各条线路中时间最长一条的时间之和.例如工序④———⑥最迟必须开工时间是(天).即动工5天后这一工序必须开工,否则就会耽误整个工程进度;(2)每
