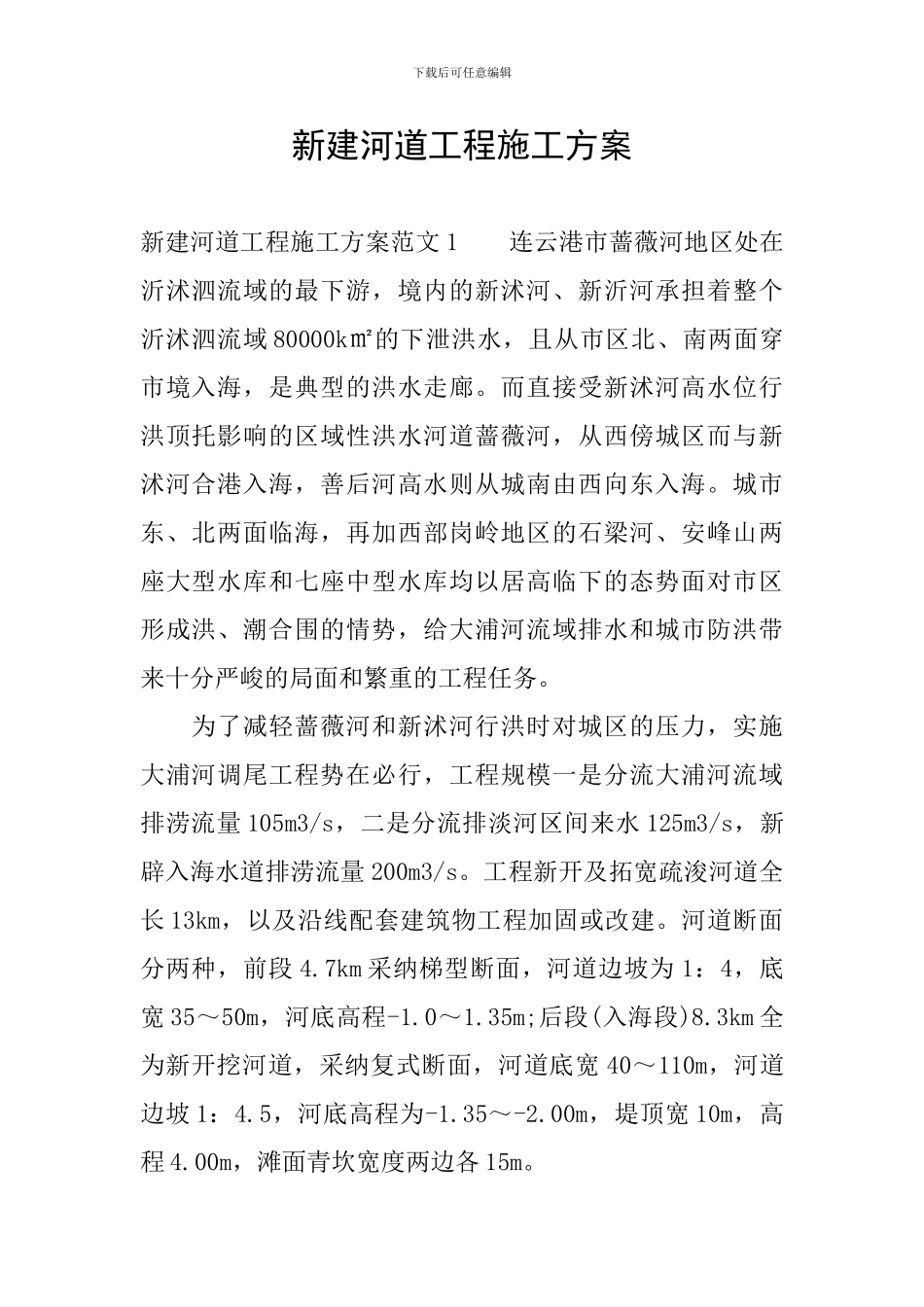

下载后可任意编辑新建河道工程施工方案新建河道工程施工方案范文1连云港市蔷薇河地区处在沂沭泗流域的最下游,境内的新沭河、新沂河承担着整个沂沭泗流域80000k㎡的下泄洪水,且从市区北、南两面穿市境入海,是典型的洪水走廊
而直接受新沭河高水位行洪顶托影响的区域性洪水河道蔷薇河,从西傍城区而与新沭河合港入海,善后河高水则从城南由西向东入海
城市东、北两面临海,再加西部岗岭地区的石梁河、安峰山两座大型水库和七座中型水库均以居高临下的态势面对市区形成洪、潮合围的情势,给大浦河流域排水和城市防洪带来十分严峻的局面和繁重的工程任务
为了减轻蔷薇河和新沭河行洪时对城区的压力,实施大浦河调尾工程势在必行,工程规模一是分流大浦河流域排涝流量105m3/s,二是分流排淡河区间来水125m3/s,新辟入海水道排涝流量200m3/s
工程新开及拓宽疏浚河道全长13km,以及沿线配套建筑物工程加固或改建
河道断面分两种,前段4
7km采纳梯型断面,河道边坡为1:4,底宽35~50m,河底高程-1
35m;后段(入海段)8
3km全为新开挖河道,采纳复式断面,河道底宽40~110m,河道边坡1:4
5,河底高程为-1
00m,堤顶宽10m,高程4
00m,滩面青坎宽度两边各15m

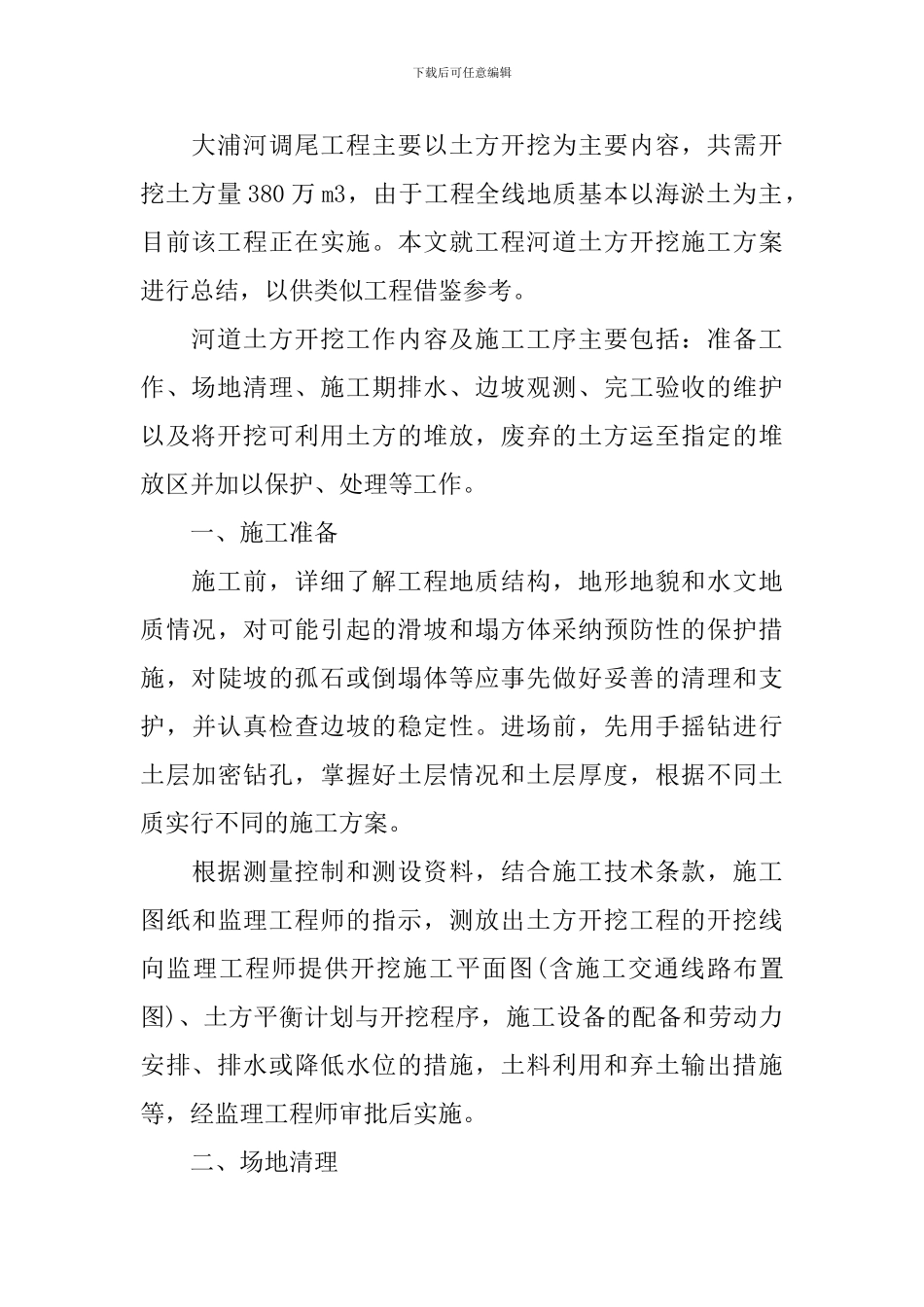

下载后可任意编辑大浦河调尾工程主要以土方开挖为主要内容,共需开挖土方量380万m3,由于工程全线地质基本以海淤土为主,目前该工程正在实施
本文就工程河道土方开挖施工方案进行总结,以供类似工程借鉴参考
河道土方开挖工作内容及施工工序主要包括:准备工作、场地清理、施工期排水、边坡观测、完工验收的维护以及将开挖可利用土方的堆放,废弃的土方运至指定的堆放区并加以保护、处理等工作

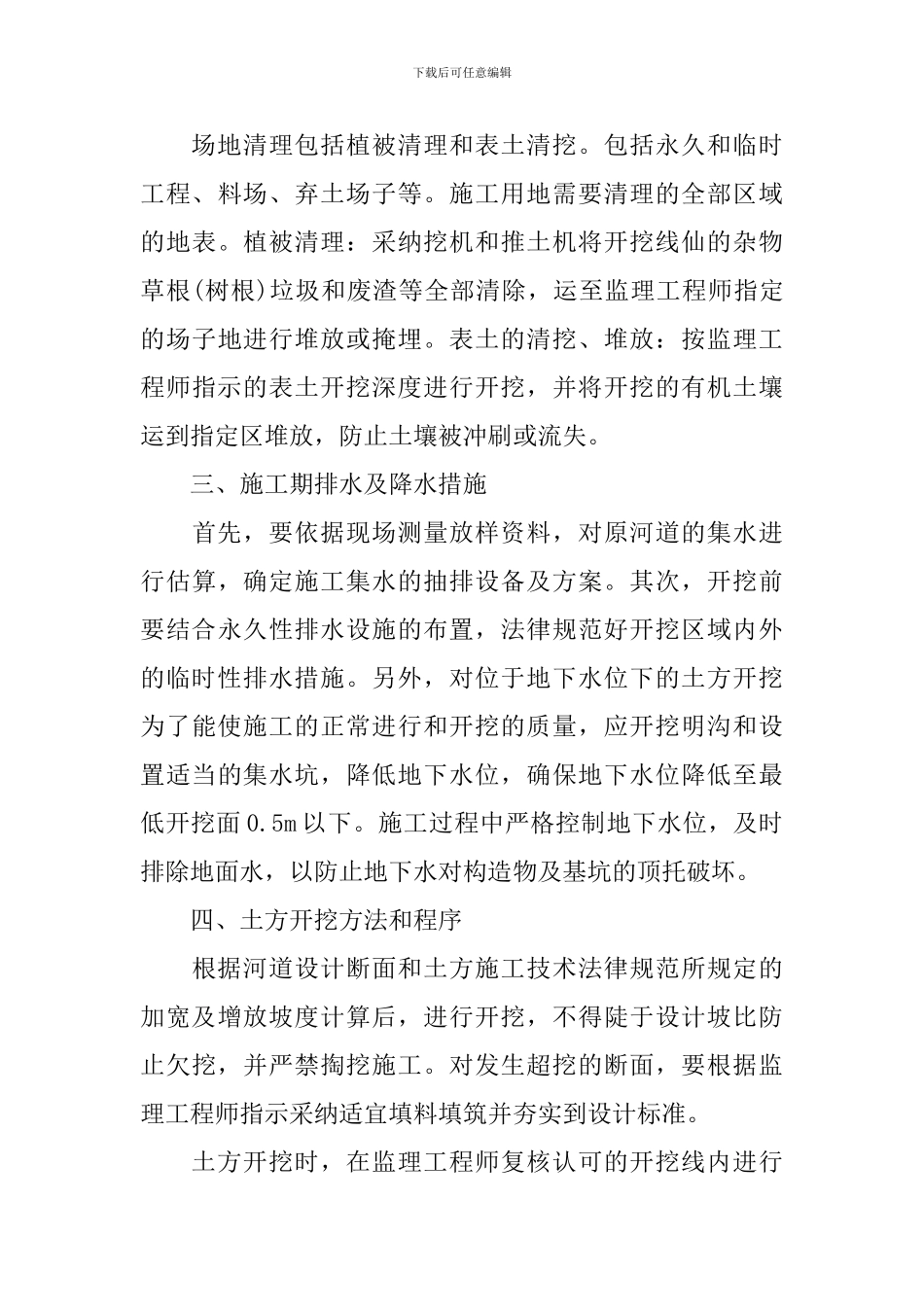

一、施工准备施工前,详细了解工程地质结构,地形地貌和水文地质情况,对可能引起的滑坡和塌方体采纳预防性的保护措施,对陡坡的孤石或倒塌体等应事
