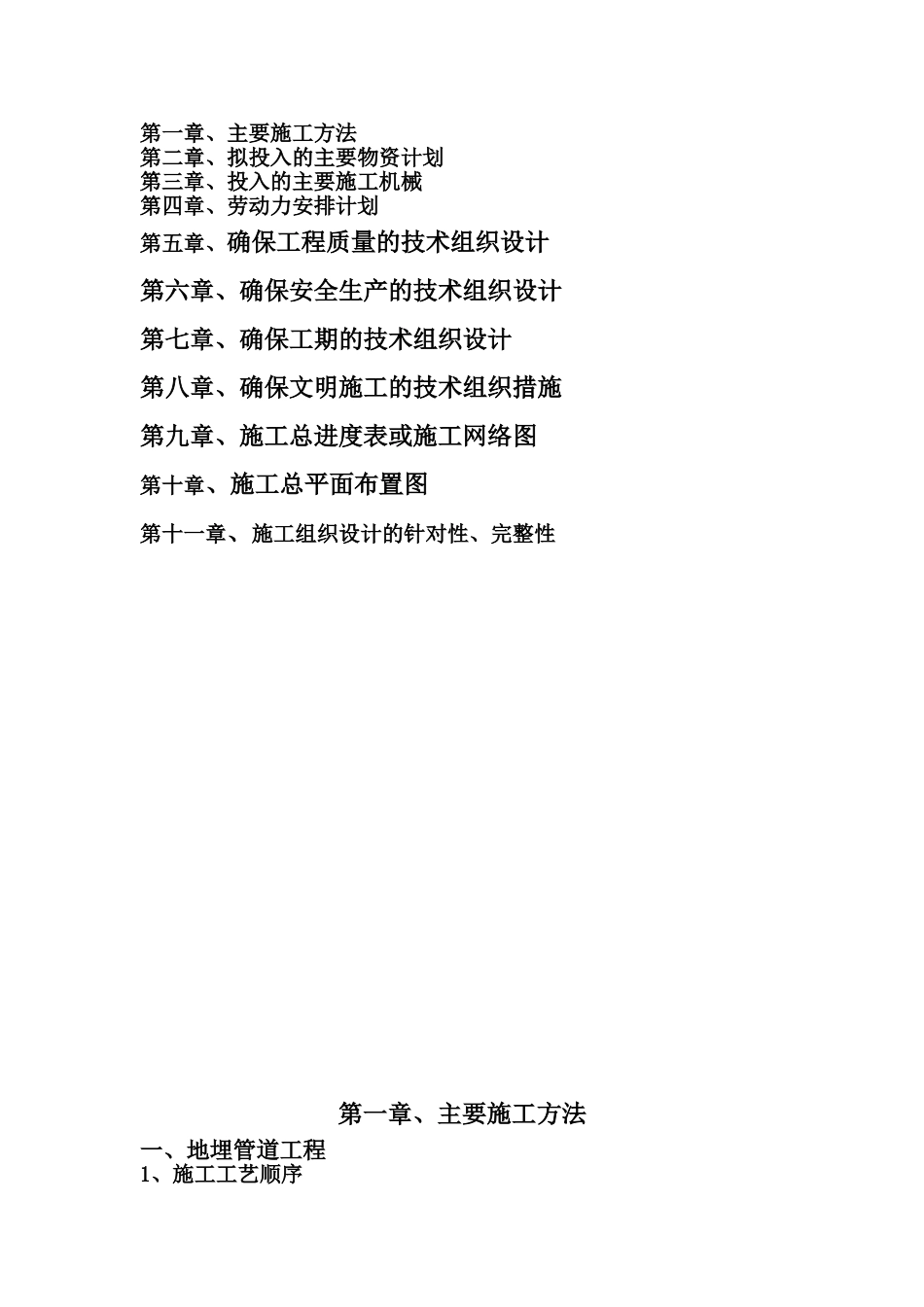

第一章、主要施工方法第二章、拟投入的主要物资计划第三章、投入的主要施工机械第四章、劳动力安排计划第五章、确保工程质量的技术组织设计第六章、确保安全生产的技术组织设计第七章、确保工期的技术组织设计第八章、确保文明施工的技术组织措施第九章、施工总进度表或施工网络图第十章、施工总平面布置图第十一章、施工组织设计的针对性、完整性第一章、主要施工方法一、地埋管道工程1、施工工艺顺序施工准备→测量放线→管沟开挖→管沟验收→管道安装→分段试压→分段回填→总体试压→交工验收2、主要施工技术措施1、测量放线1

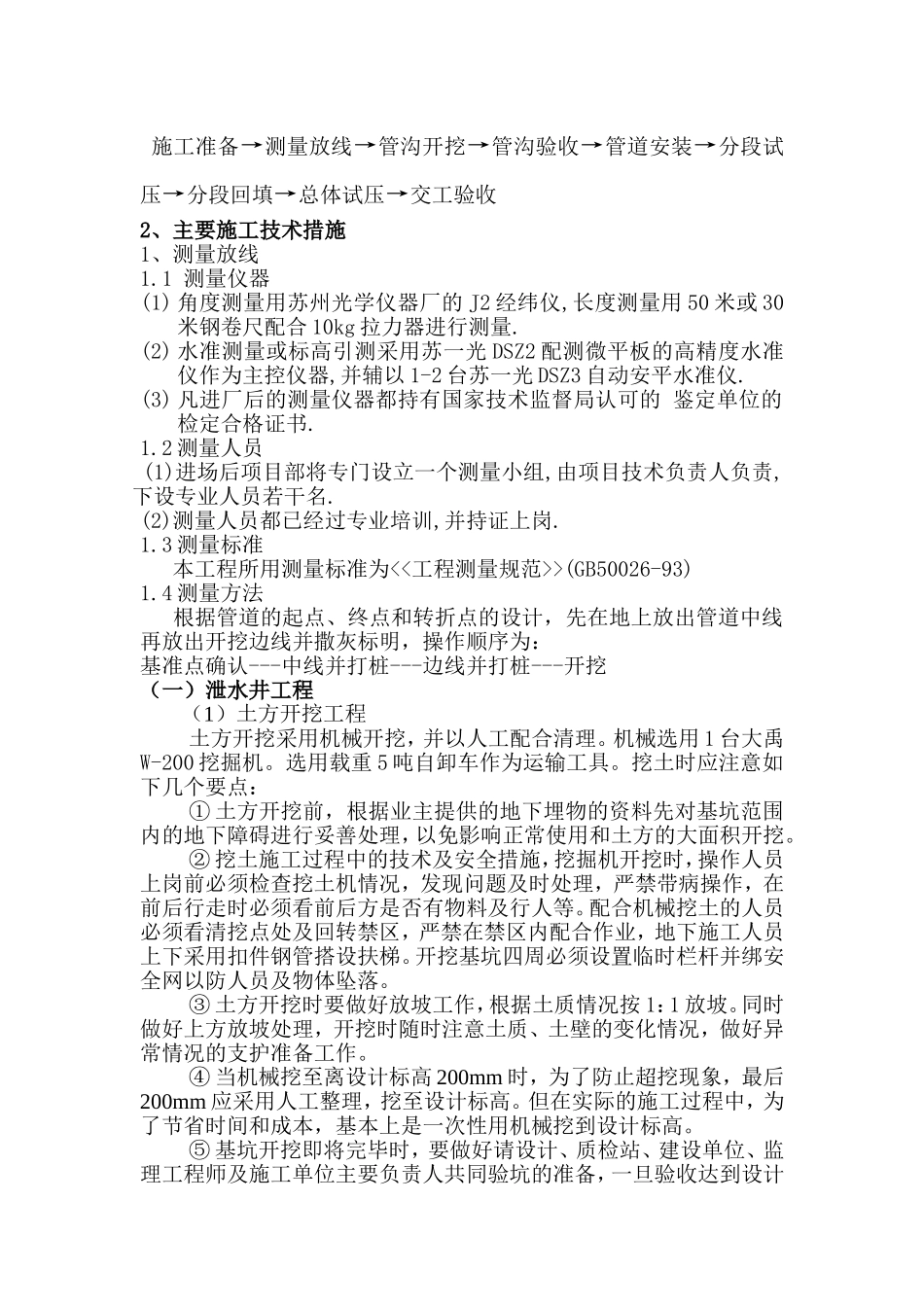

1测量仪器(1)角度测量用苏州光学仪器厂的J2经纬仪,长度测量用50米或30米钢卷尺配合10kg拉力器进行测量
(2)水准测量或标高引测采用苏一光DSZ2配测微平板的高精度水准仪作为主控仪器,并辅以1-2台苏一光DSZ3自动安平水准仪
(3)凡进厂后的测量仪器都持有国家技术监督局认可的鉴定单位的检定合格证书
2测量人员(1)进场后项目部将专门设立一个测量小组,由项目技术负责人负责,下设专业人员若干名
(2)测量人员都已经过专业培训,并持证上岗
3测量标准本工程所用测量标准为(GB50026-93)1
4测量方法根据管道的起点、终点和转折点的设计,先在地上放出管道中线再放出开挖边线并撒灰标明,操作顺序为:基准点确认---中线并打桩---边线并打桩---开挖(一)泄水井工程(1)土方开挖工程土方开挖采用机械开挖,并以人工配合清理
机械选用1台大禹W-200挖掘机
选用载重5吨自卸车作为运输工具
挖土时应注意如下几个要点:①土方开挖前,根据业主提供的地下埋物的资料先对基坑范围内的地下障碍进行妥善处理,以免影响正常使用和土方的大面积开挖
②挖土施工过程中的技术及安全措施,挖掘机开挖时,操作人员上岗前必须检查挖土机情况,发现问题及时处理,严禁带病操作,在前后行走时必须看前后方是否有物料及
