专项施工方案目录一.执行标准及编制依据……………………………………………………………1二
工程概况…………………………………………………………………………1三
施工内容…………………………………………………………………………1四

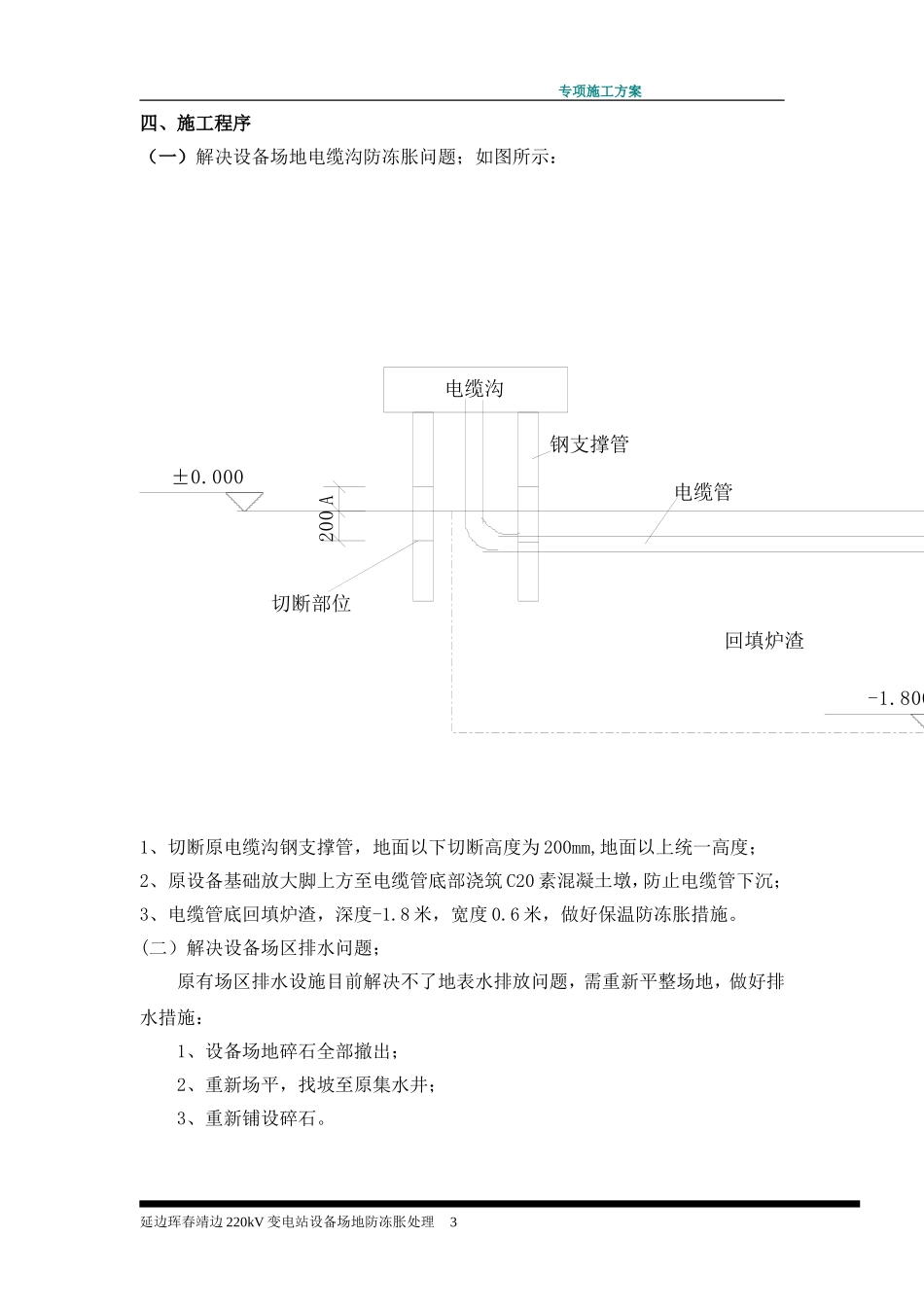

施工程序………………………………………………………………2五
安全保证及措施………………………………………………………………3[延边珲春靖边220kV变电站设备场地防冻胀处理]专项施工方案一、执行标准及编制依据(一)执行质量工艺标准1、《国家电网公司输变电工程标准工艺(一)施工工艺示范手册》(2012版);2、《国家电网公司输变电工程标准工艺(二)施工工艺示范光盘》(2012版);3、《国家电网公司输变电工程标准工艺(三)标准工艺库》(2012版);4、《国家电网公司输变电工程标准工艺(四)典型施工方法》(2012版)
(二)编制依据1
《国家电网公司安全生产工作规定》(国家电网总〔2003〕407号)2
《电力建设工程施工技术管理导则》(国家电网2003-153号)3
《电力建设安全工作规程》(DL5009
3-2013)4
《输变电工程建设标准强制条文实施管理规程》(Q/GDW248-2008)5
《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》国网(基建/3)176-20146
《国家电网公司基建安全管理规定》国网(基建/2)173-20117
《国家电网公司电力建设起重机械安全管理重点措施(试行)》基建[2008]696号二、工程概况延边珲春靖边220kV变电站工程始建于2009年,2010年竣工投入使用
由于变电站所处地理环境特殊,场地设备区地下土质属于渗透性很低的黄黏土,设备场区地表面不平,致使地表水无法往下渗透,也无法正常排到场区排水系统中,到冬季严寒天气时地表水冻胀,把电缆沟支撑管顶起,地下电缆管亦被顶胀,这样会危
