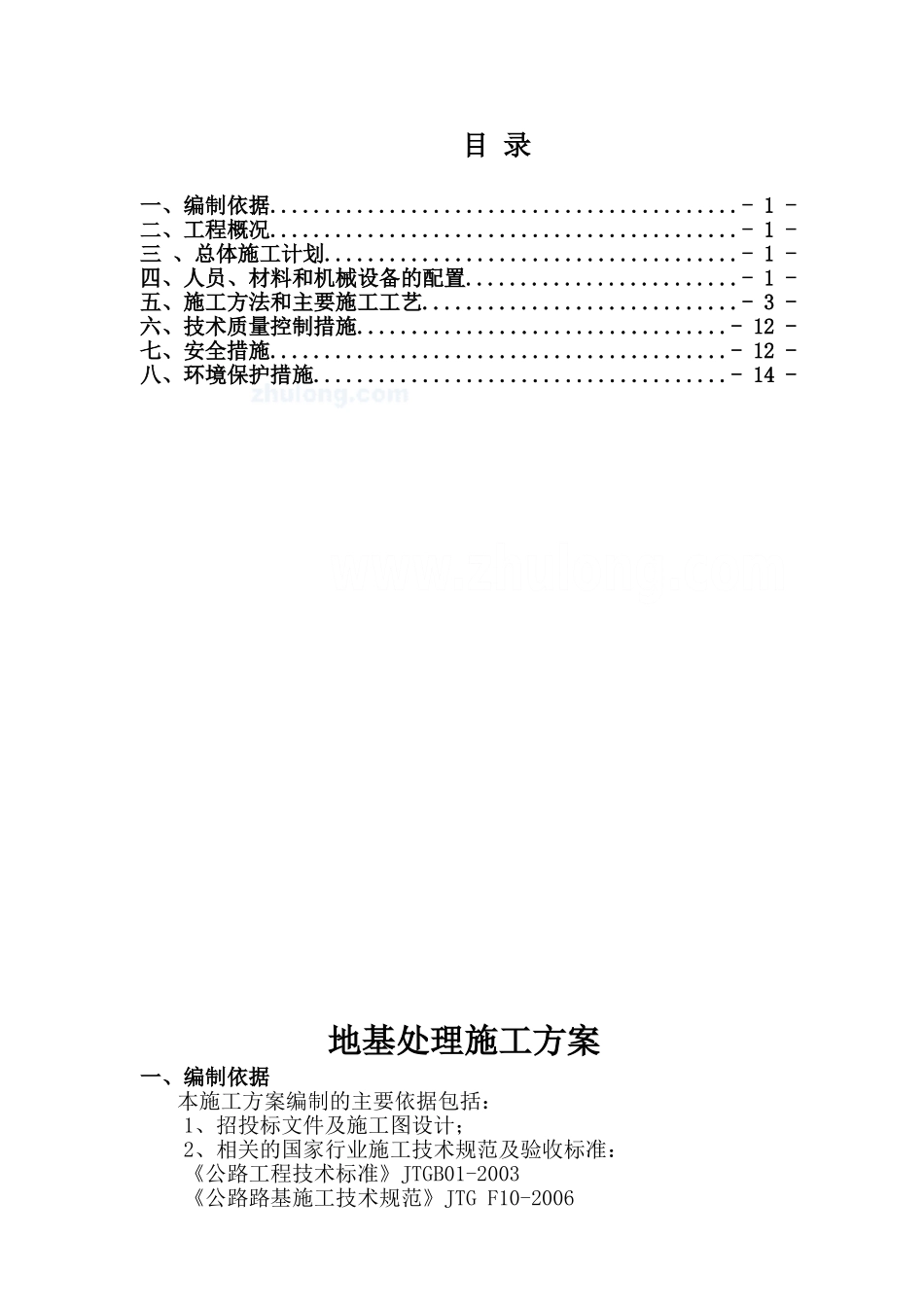

目录一、编制依据
-1-二、工程概况
-1-三、总体施工计划
-1-四、人员、材料和机械设备的配置
-1-五、施工方法和主要施工工艺
-3-六、技术质量控制措施
-12-七、安全措施
-12-八、环境保护措施
-14-地基处理施工方案一、编制依据本施工方案编制的主要依据包括:1、招投标文件及施工图设计;2、相关的国家行业施工技术规范及验收标准:《公路工程技术标准》JTGB01-2003《公路路基施工技术规范》JTGF10-2006《公路工程质量检验评定标准》JTGF80/1-2004《公路工程施工安全技术规程》JTJ076-95二、工程概况东至至九江高速公路位于安徽省东至县内是安徽省“四纵八横”高速公路网规划中“横七”(南京~九江公路)的重要组成部分,是安徽省南沿江高速公路的最西段,列入了交通运输部《促进中部地区崛起公路水路交通发展规划纲要》,是皖江产业转移示范区的重要基础设施之一

本标段起讫里程:K0+600~K11+402
188,全长10802
188m,其中路基长度9835
088m(扣除桥梁段),填方数量135
34万m3,挖方数量114

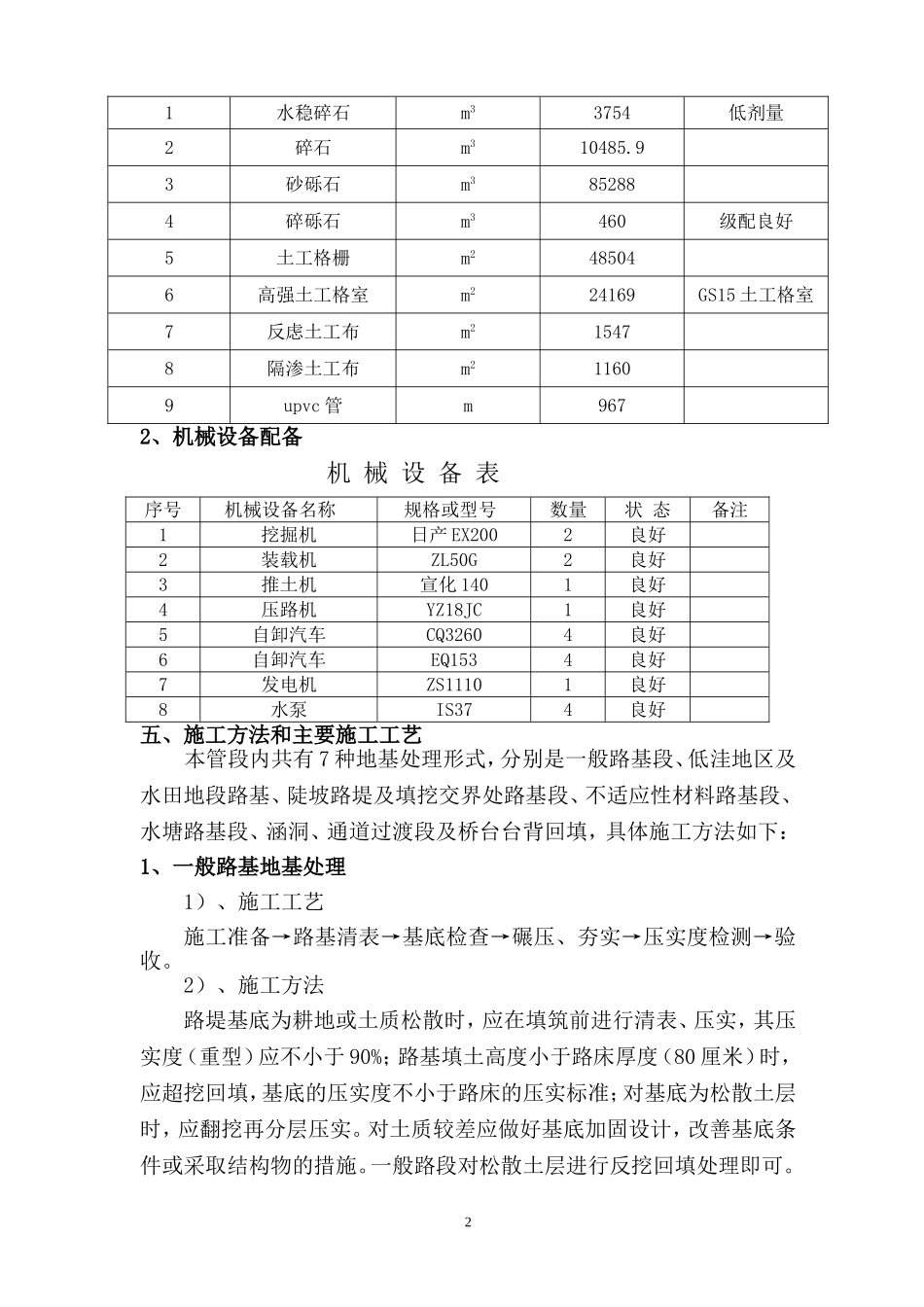

三、施工计划路基清表及地基处理于2012年7月16日开工
