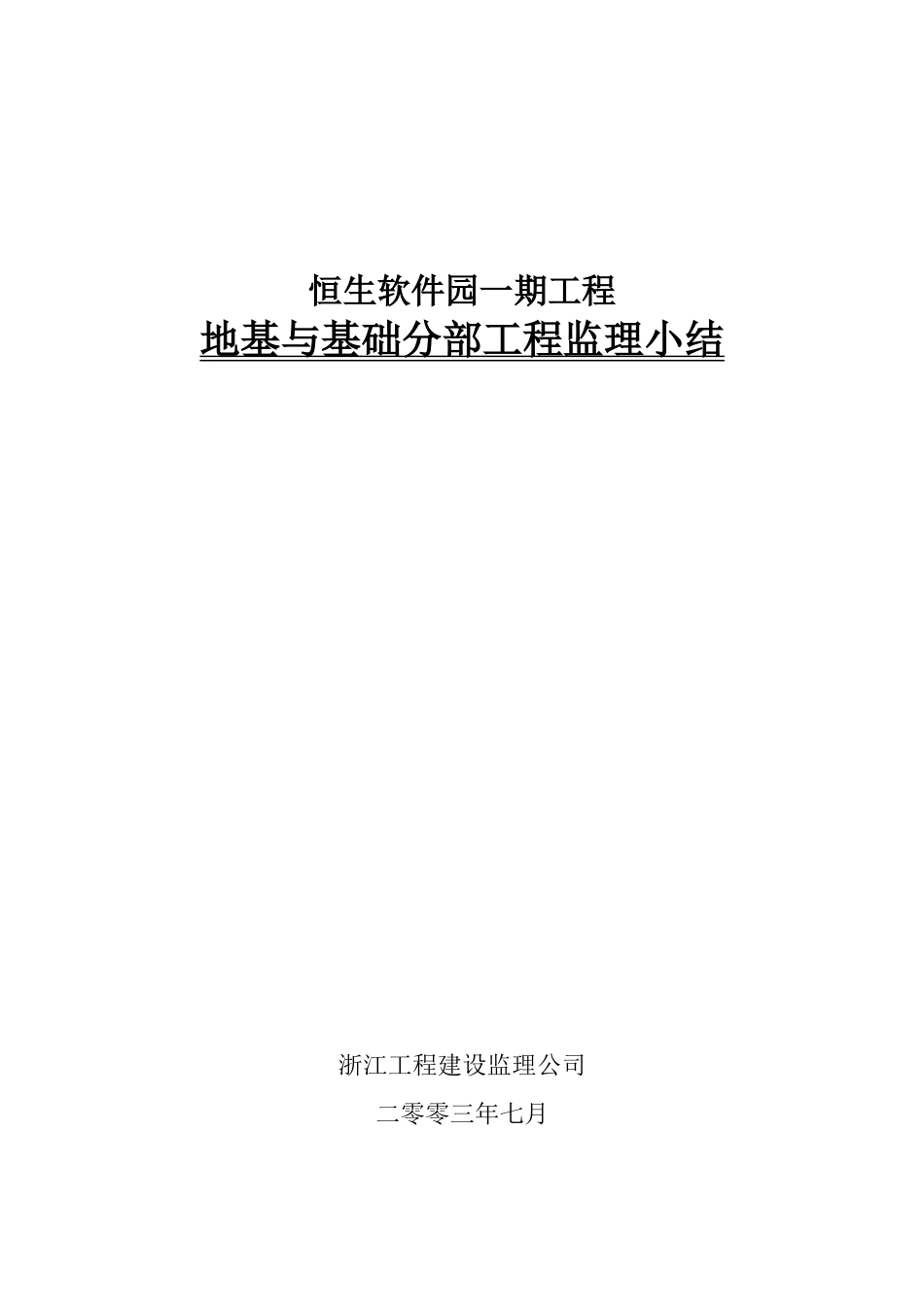

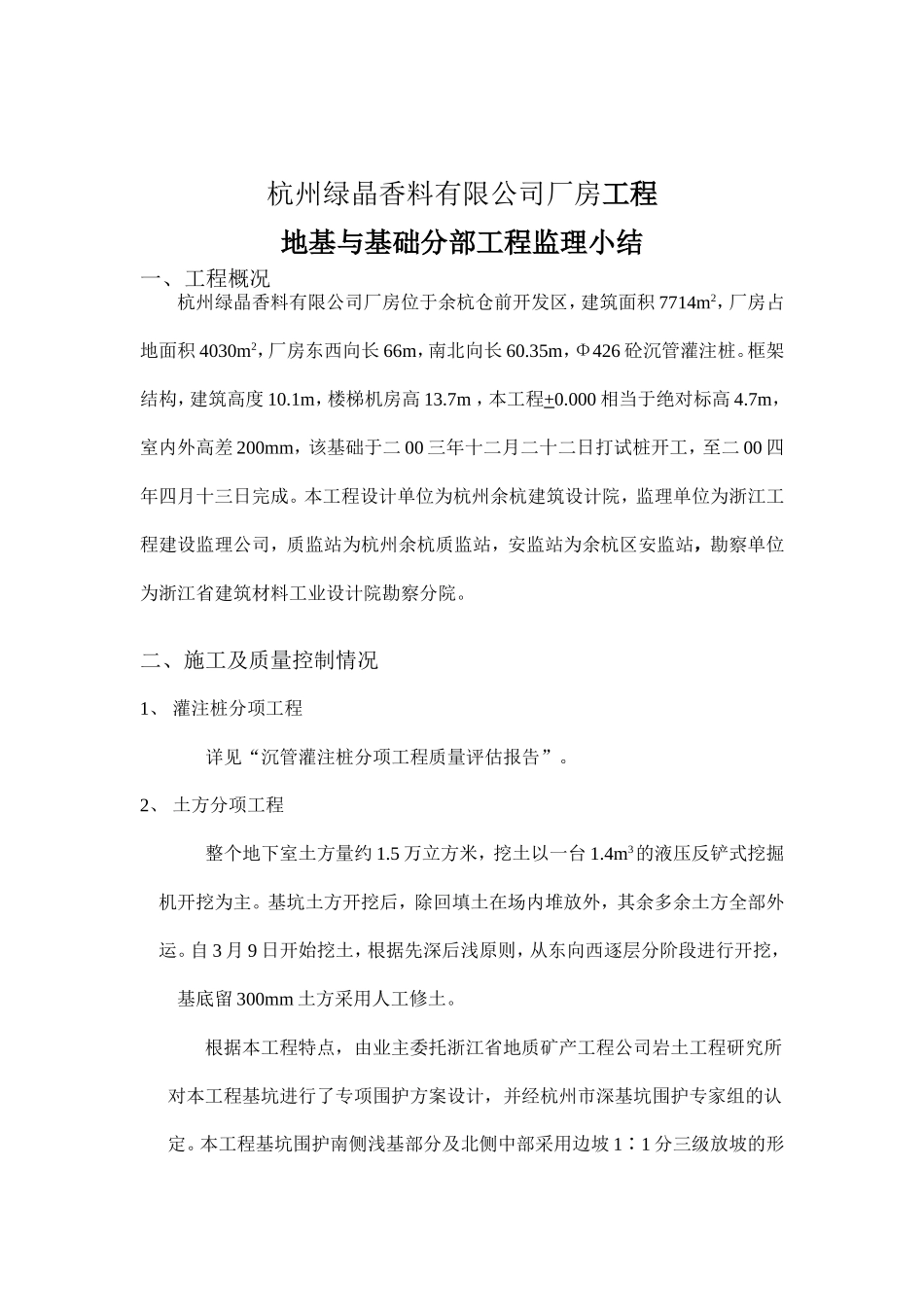

恒生软件园一期工程地基与基础分部工程监理小结浙江工程建设监理公司二零零三年七月杭州绿晶香料有限公司厂房工程地基与基础分部工程监理小结一、工程概况杭州绿晶香料有限公司厂房位于余杭仓前开发区,建筑面积7714m2,厂房占地面积4030m2,厂房东西向长66m,南北向长60
35m,Φ426砼沉管灌注桩
框架结构,建筑高度10
1m,楼梯机房高13
7m,本工程+0
000相当于绝对标高4
7m,室内外高差200mm,该基础于二00三年十二月二十二日打试桩开工,至二00四年四月十三日完成
本工程设计单位为杭州余杭建筑设计院,监理单位为浙江工程建设监理公司,质监站为杭州余杭质监站,安监站为余杭区安监站,勘察单位为浙江省建筑材料工业设计院勘察分院
二、施工及质量控制情况1、灌注桩分项工程详见“沉管灌注桩分项工程质量评估报告”
2、土方分项工程整个地下室土方量约1
5万立方米,挖土以一台1
4m3的液压反铲式挖掘机开挖为主
基坑土方开挖后,除回填土在场内堆放外,其余多余土方全部外运
自3月9日开始挖土,根据先深后浅原则,从东向西逐层分阶段进行开挖,基底留300mm土方采用人工修土
根据本工程特点,由业主委托浙江省地质矿产工程公司岩土工程研究所对本工程基坑进行了专项围护方案设计,并经杭州市深基坑围护专家组的认定

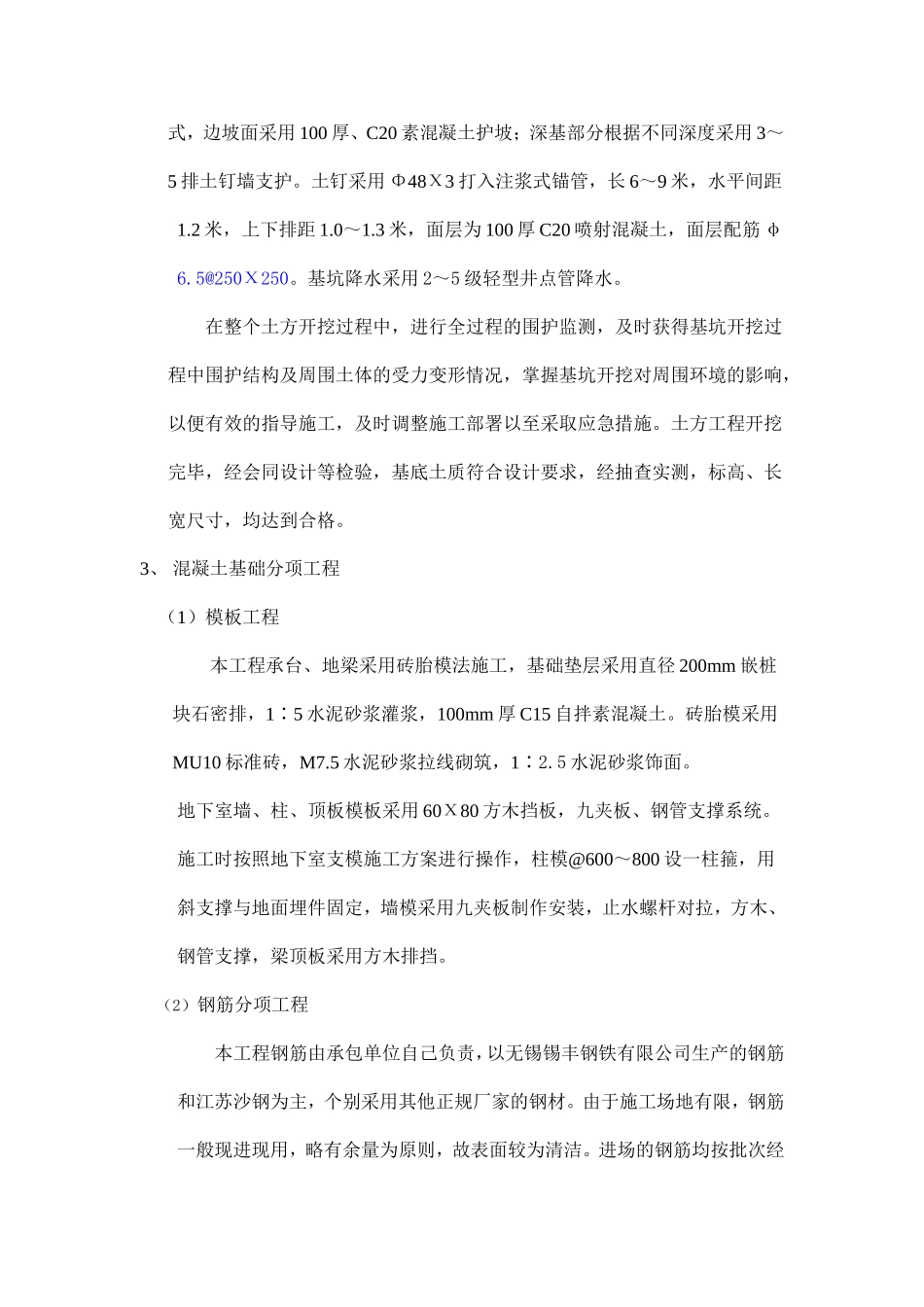

本工程基坑围护南侧浅基部分及北侧中部采用边坡1∶1分三级放坡的形式,边坡面采用100厚、C20素混凝土护坡;深基部分根据不同深度采用3~5排土钉墙支护
土钉采用Φ48Χ3打入注浆式锚管,长6~9米,水平间距1
2米,上下排距1
3米,面层为100厚C20喷射混凝土,面层配筋φ6
5@250Χ250
基坑降水采用2~5级轻型井点管降水
在整个土方开挖过程中,进行全过程的围护监测,及时获得基坑开挖过程中围护结构及周围土体的受力变形情况,掌握基坑开挖对周围环境的影响,以便有效的
