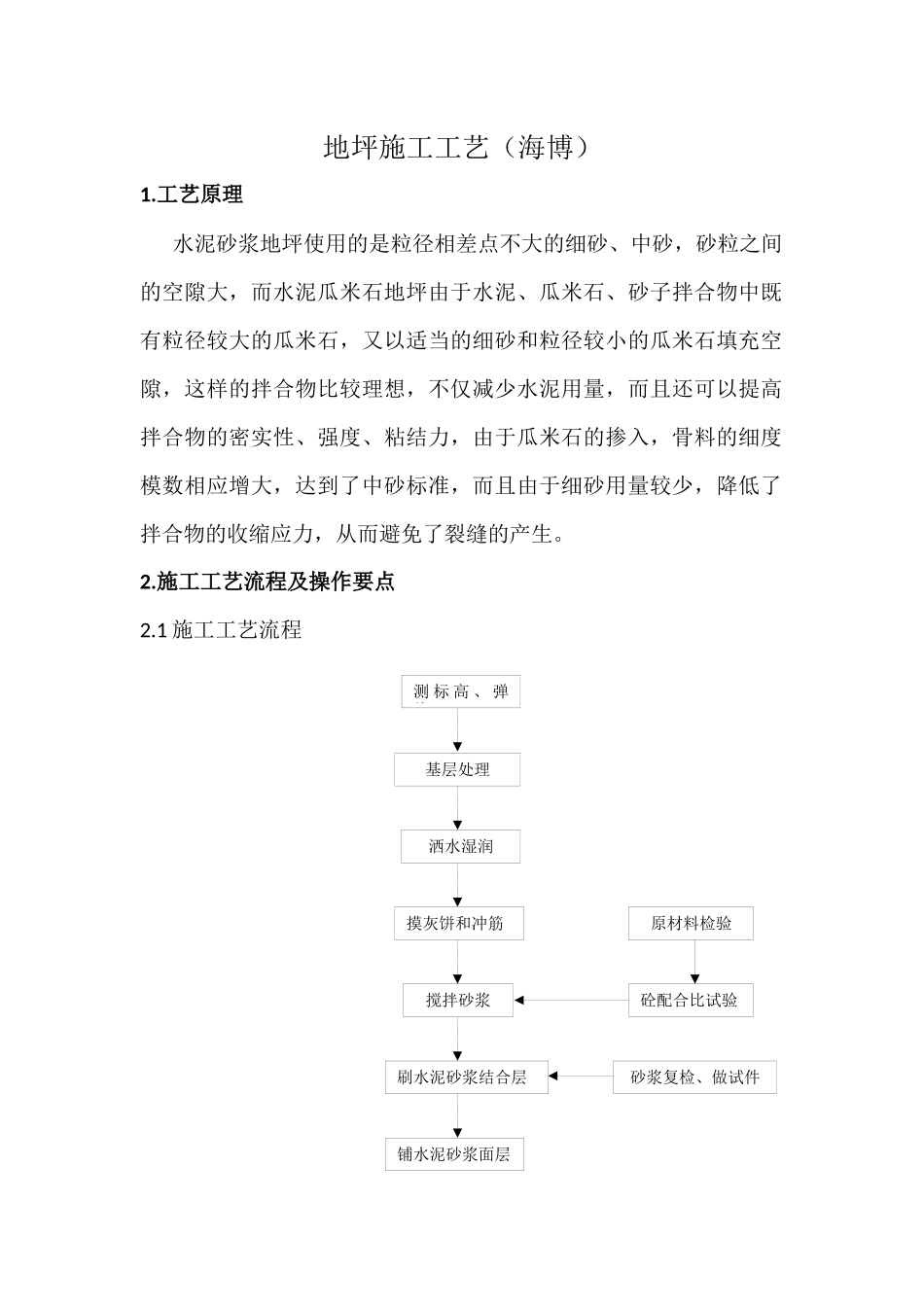

地坪施工工艺(海博)1
工艺原理水泥砂浆地坪使用的是粒径相差点不大的细砂、中砂,砂粒之间的空隙大,而水泥瓜米石地坪由于水泥、瓜米石、砂子拌合物中既有粒径较大的瓜米石,又以适当的细砂和粒径较小的瓜米石填充空隙,这样的拌合物比较理想,不仅减少水泥用量,而且还可以提高拌合物的密实性、强度、粘结力,由于瓜米石的掺入,骨料的细度模数相应增大,达到了中砂标准,而且由于细砂用量较少,降低了拌合物的收缩应力,从而避免了裂缝的产生

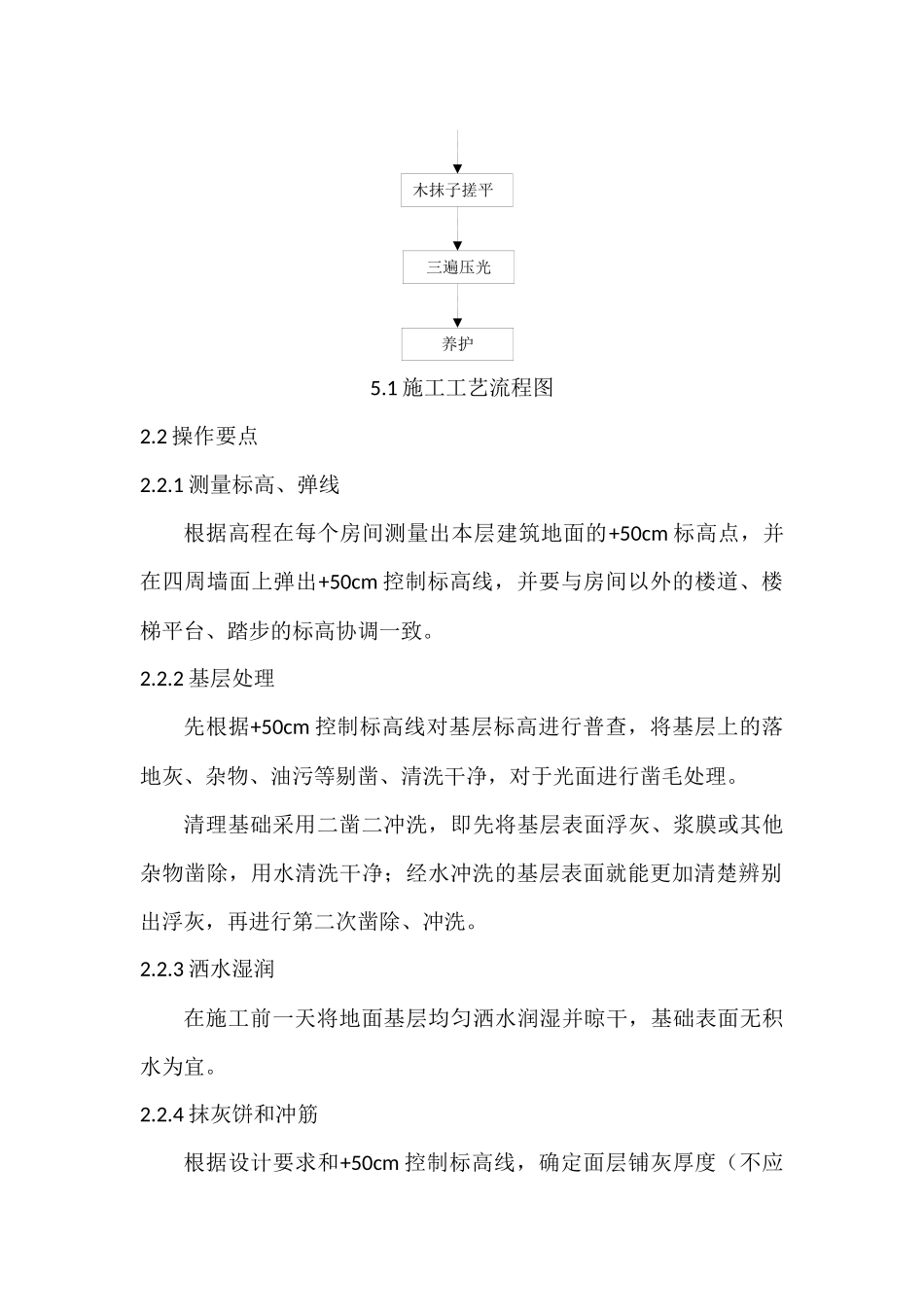

施工工艺流程及操作要点2
1施工工艺流程测标高、弹线基层处理洒水湿润摸灰饼和冲筋搅拌砂浆刷水泥砂浆结合层铺水泥砂浆面层砂浆复检、做试件砼配合比试验原材料检验5
1施工工艺流程图2
2操作要点2
1测量标高、弹线根据高程在每个房间测量出本层建筑地面的+50cm标高点,并在四周墙面上弹出+50cm控制标高线,并要与房间以外的楼道、楼梯平台、踏步的标高协调一致
2基层处理先根据+50cm控制标高线对基层标高进行普查,将基层上的落地灰、杂物、油污等剔凿、清洗干净,对于光面进行凿毛处理
清理基础采用二凿二冲洗,即先将基层表面浮灰、浆膜或其他杂物凿除,用水清洗干净;经水冲洗的基层表面就能更加清楚辨别出浮灰,再进行第二次凿除、冲洗
3洒水湿润在施工前一天将地面基层均匀洒水润湿并晾干,基础表面无积水为宜
4抹灰饼和冲筋根据设计要求和+50cm控制标高线,确定面层铺灰厚度(不应木抹子搓平三遍压光养护小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),纵横间距为1
5m,灰饼上平面即为地面面层标高
铺抹灰饼的砂浆材料配合比均与面层的砂浆相同
如果房间较大,为保证整体面层平整度,还须冲筋
即铺设面层前先用砂浆以做好的灰饼为标准按条形冲筋,用刮杠刮平,然后再填档铺设面层水泥砂浆

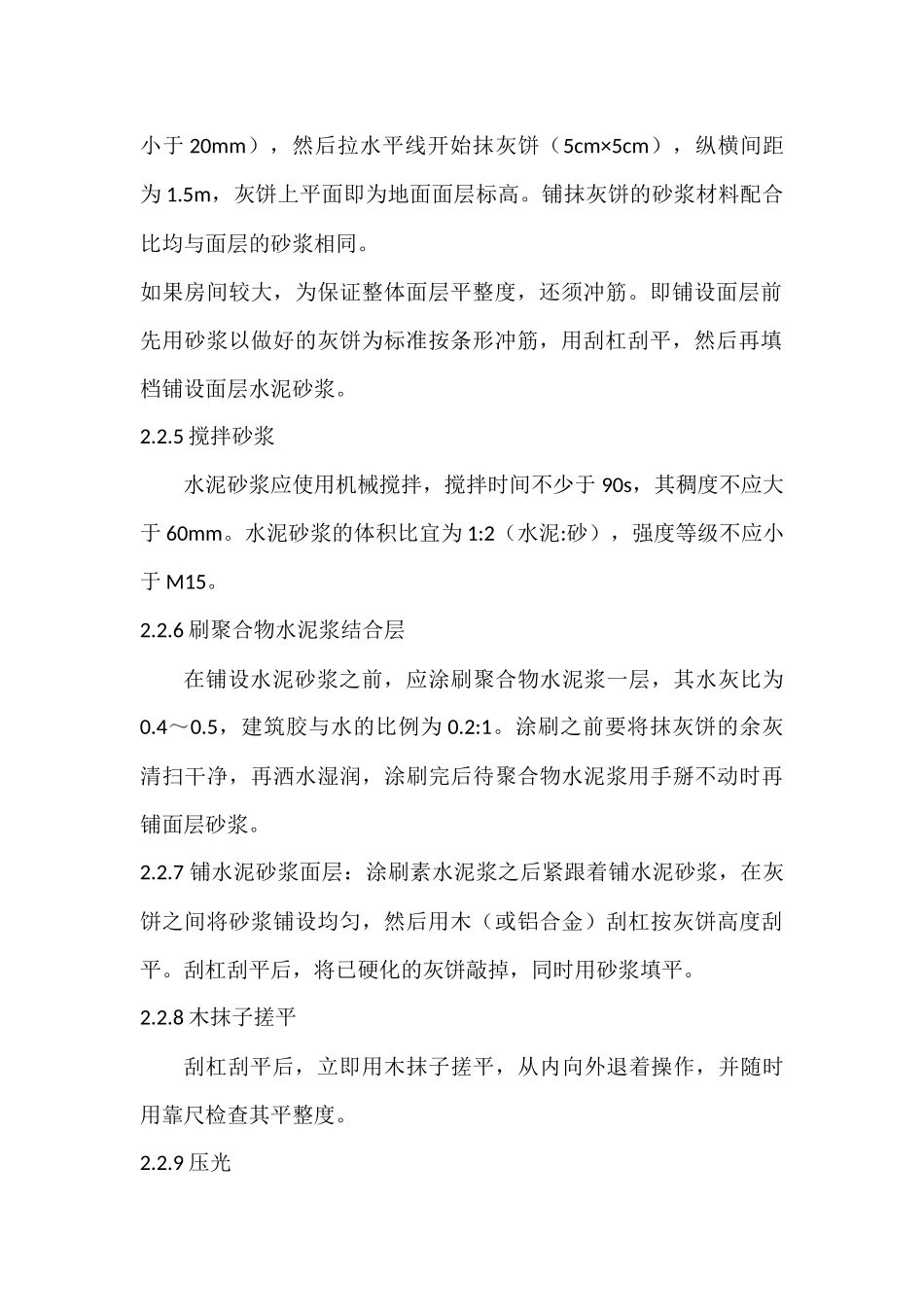

5搅拌砂浆水泥砂浆应使用机械搅拌,搅拌时间不少于90s,其稠度不
