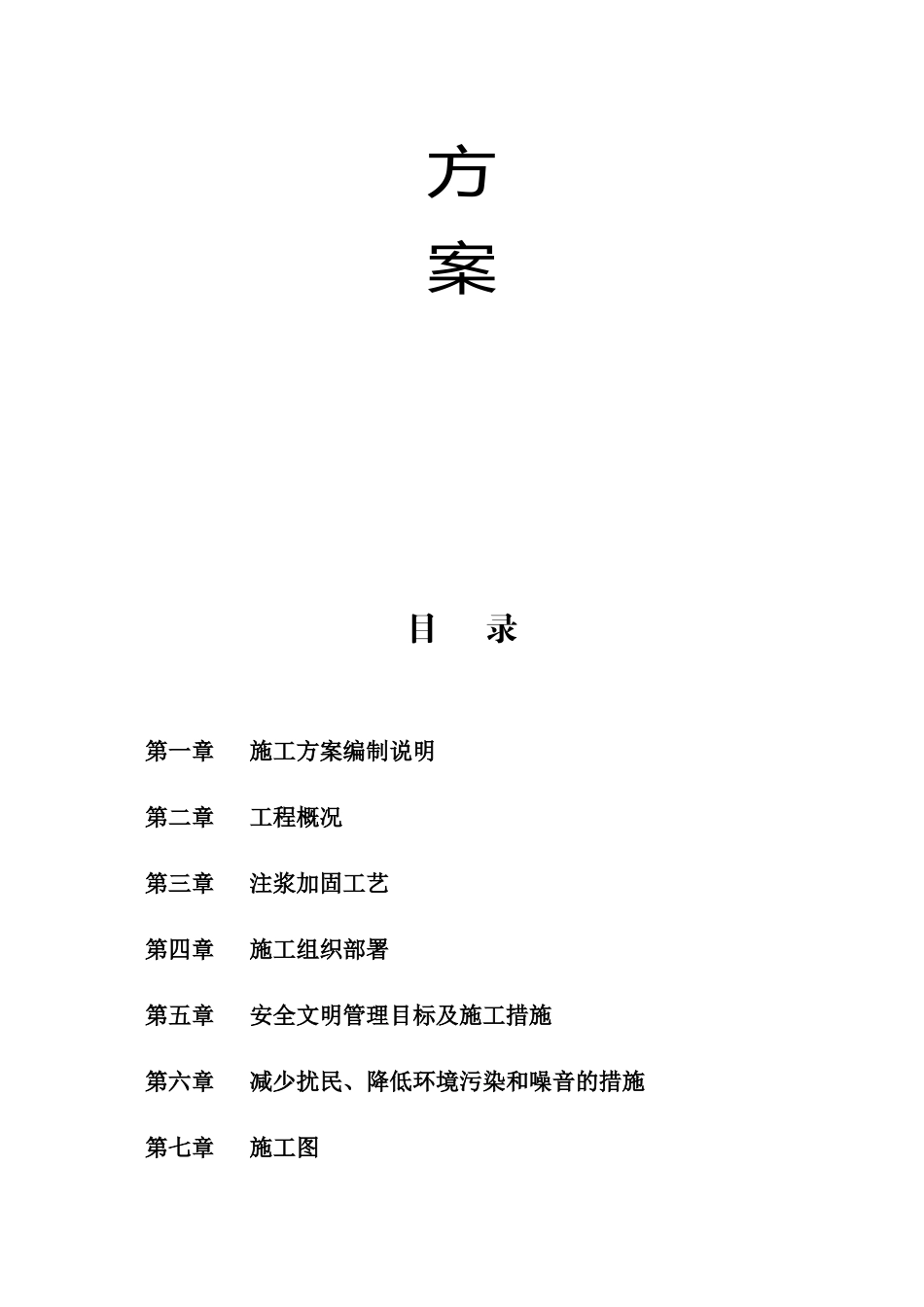

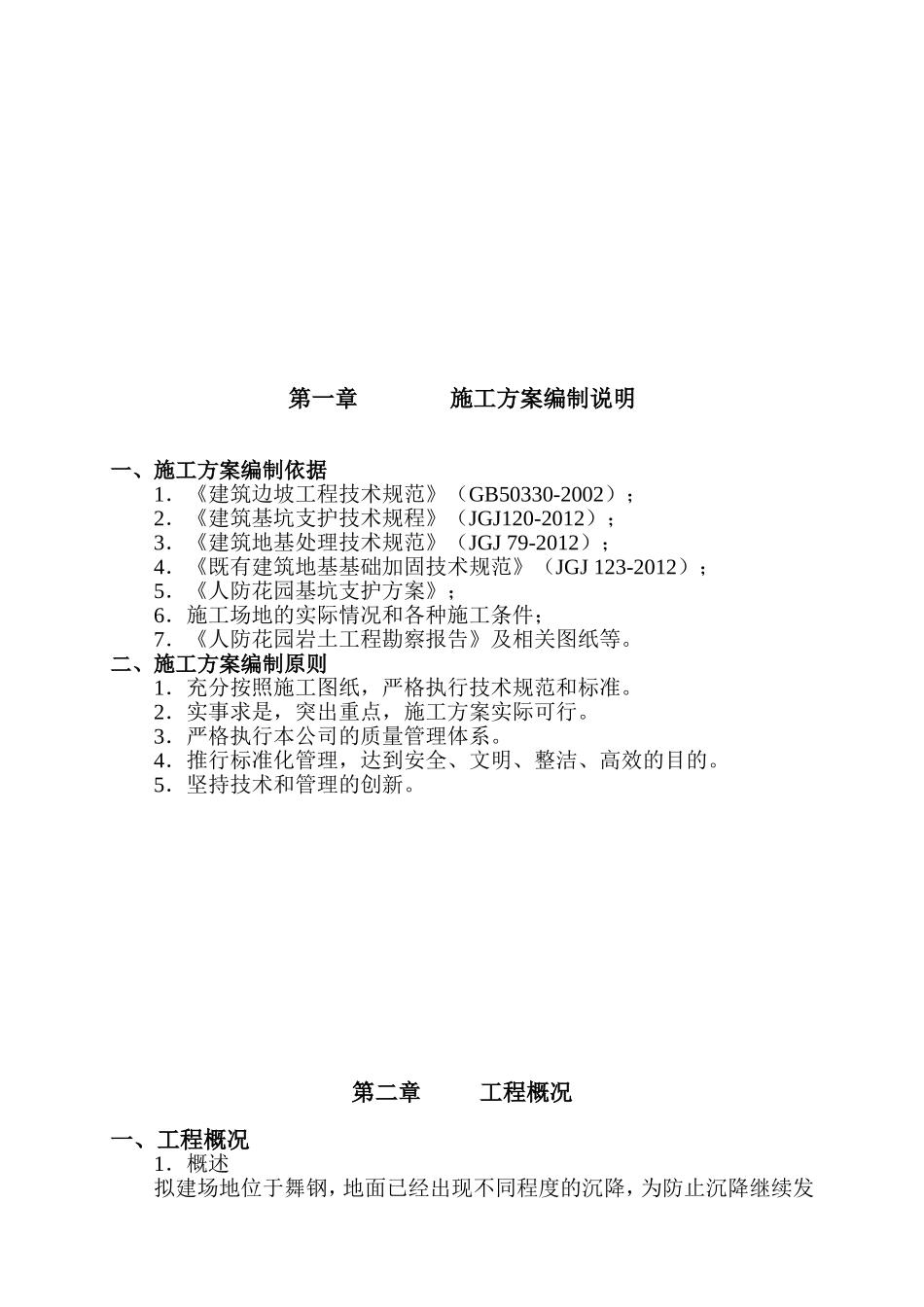

舞钢基础注浆施工方案注浆加固专项施工方案目录第一章施工方案编制说明第二章工程概况第三章注浆加固工艺第四章施工组织部署第五章安全文明管理目标及施工措施第六章减少扰民、降低环境污染和噪音的措施第七章施工图第一章施工方案编制说明一、施工方案编制依据1.《建筑边坡工程技术规范》(GB50330-2002);2.《建筑基坑支护技术规程》(JGJ120-2012);3.《建筑地基处理技术规范》(JGJ79-2012);4.《既有建筑地基基础加固技术规范》(JGJ123-2012);5.《人防花园基坑支护方案》;6.施工场地的实际情况和各种施工条件;7.《人防花园岩土工程勘察报告》及相关图纸等
二、施工方案编制原则1.充分按照施工图纸,严格执行技术规范和标准
2.实事求是,突出重点,施工方案实际可行
3.严格执行本公司的质量管理体系
4.推行标准化管理,达到安全、文明、整洁、高效的目的
5.坚持技术和管理的创新
第二章工程概况一、工程概况1.概述拟建场地位于舞钢,地面已经出现不同程度的沉降,为防止沉降继续发展并避免对邻近建筑物造成不良影响,土体进行注浆加固
二、工程地质条件第三章注浆加固工艺一、加固措施1.在基坑南侧坡坡顶沿平行基坑边坡方向布置单排注浆孔,孔径60mm,注浆孔间距为3m×3m,孔深为1m
2.注浆孔内安置DN60管作为花管(注浆管),花管底部100mm加工溢浆孔直径3mm~5mm,间距300mm
3.花管安置在注浆孔后,对注浆孔上部0
5m进行封孔,然后压力注浆,加固并改良基坑边坡土体
二、工艺及要求1.成孔注浆孔成孔采用干作业法,按先四周后中间施工顺序,注浆孔间距为1m×1m,孔深为1
5m钻孔深度应穿透杂填土层底板不小于0
5m,垂直度不大于1%
(1)施工前应根据现场情况定出孔位并作出标记
孔径允许偏差为+20mm-10mm,孔深允许偏差为+200mm-50mm
