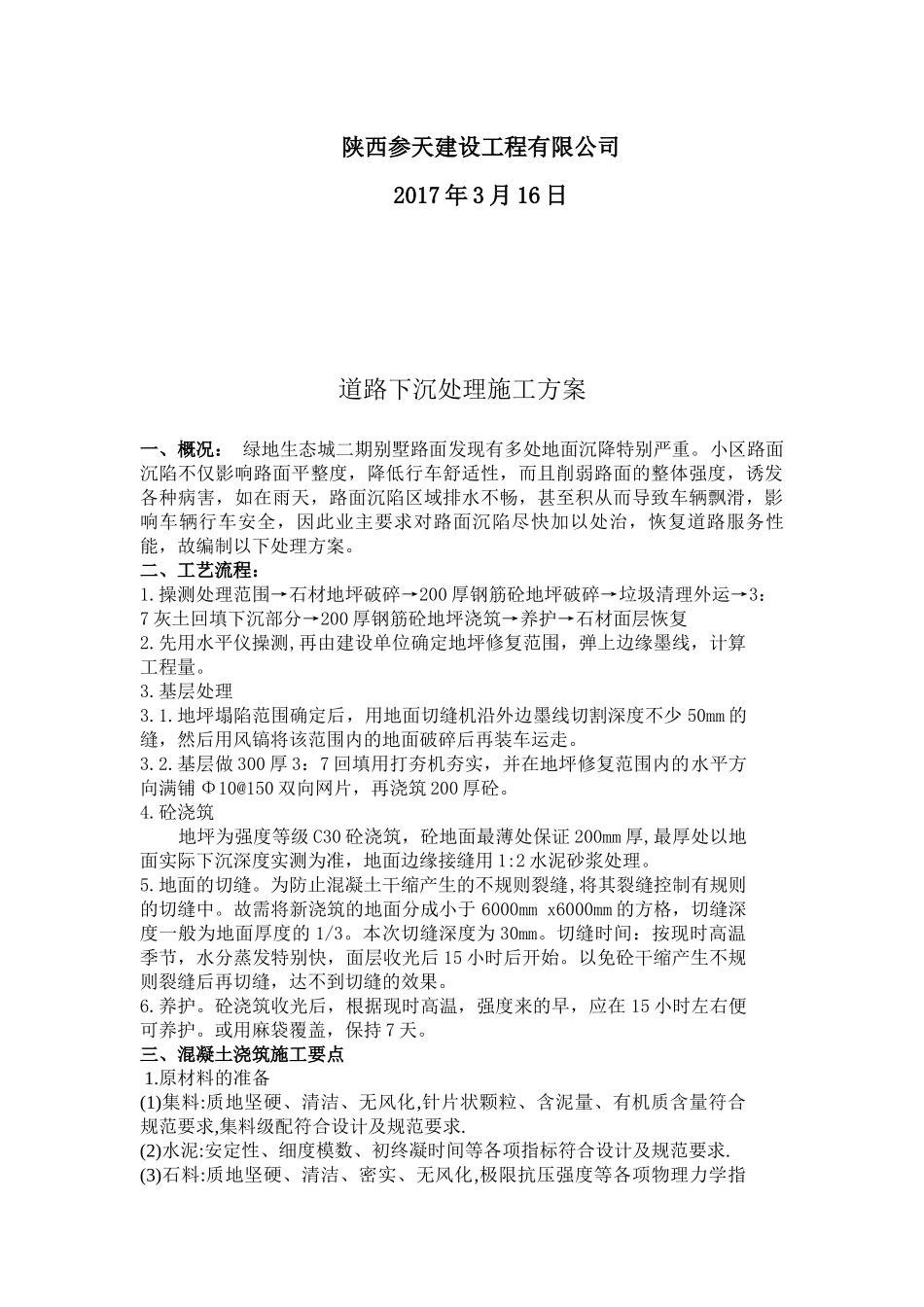

绿地生态城二期别墅路面下沉处理施工方案编制:审核:批准:陕西参天建设工程有限公司2017年3月16日道路下沉处理施工方案一、概况:绿地生态城二期别墅路面发现有多处地面沉降特别严重
小区路面沉陷不仅影响路面平整度,降低行车舒适性,而且削弱路面的整体强度,诱发各种病害,如在雨天,路面沉陷区域排水不畅,甚至积从而导致车辆飘滑,影响车辆行车安全,因此业主要求对路面沉陷尽快加以处治,恢复道路服务性能,故编制以下处理方案
二、工艺流程:1
操测处理范围→石材地坪破碎→200厚钢筋砼地坪破碎→垃圾清理外运→3:7灰土回填下沉部分→200厚钢筋砼地坪浇筑→养护→石材面层恢复2
先用水平仪操测,再由建设单位确定地坪修复范围,弹上边缘墨线,计算工程量
地坪塌陷范围确定后,用地面切缝机沿外边墨线切割深度不少50mm的缝,然后用风镐将该范围内的地面破碎后再装车运走
基层做300厚3:7回填用打夯机夯实,并在地坪修复范围内的水平方向满铺Φ10@150双向网片,再浇筑200厚砼
砼浇筑地坪为强度等级C30砼浇筑,砼地面最薄处保证200mm厚,最厚处以地面实际下沉深度实测为准,地面边缘接缝用1:2水泥砂浆处理
为防止混凝土干缩产生的不规则裂缝,将其裂缝控制有规则的切缝中
故需将新浇筑的地面分成小于6000mmx6000mm的方格,切缝深度一般为地面厚度的1/3
本次切缝深度为30mm
切缝时间:按现时高温季节,水分蒸发特别快,面层收光后15小时后开始
以免砼干缩产生不规则裂缝后再切缝,达不到切缝的效果
砼浇筑收光后,根据现时高温,强度来的早,应在15小时左右便可养护
或用麻袋覆盖,保持7天
三、混凝土浇筑施工要点1
原材料的准备(1)集料:质地坚硬、清洁、无风化,针片状颗粒、含泥量、有机质含量符合规范要求,集料级配符合设计及规范要求

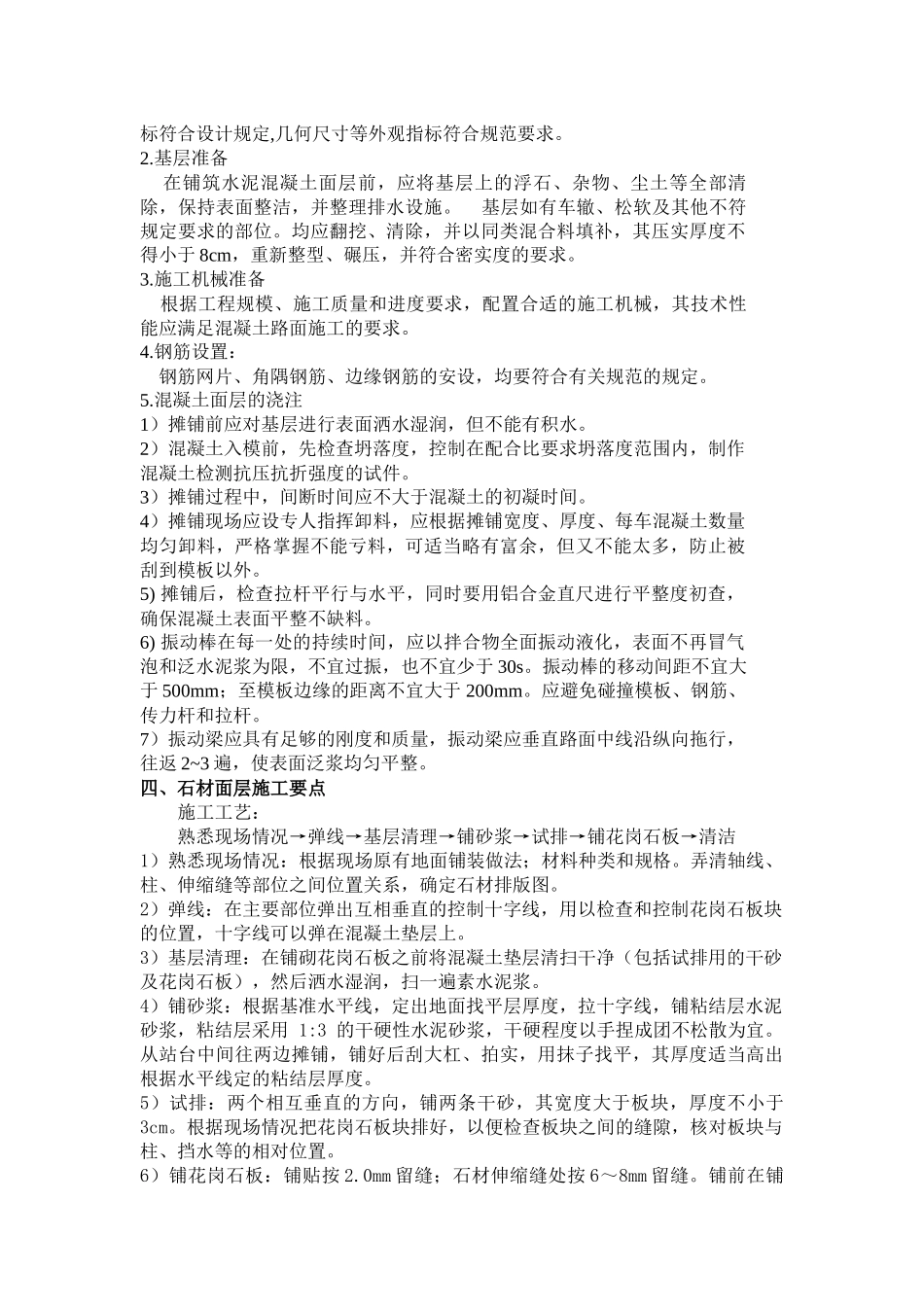

(2)水泥:
