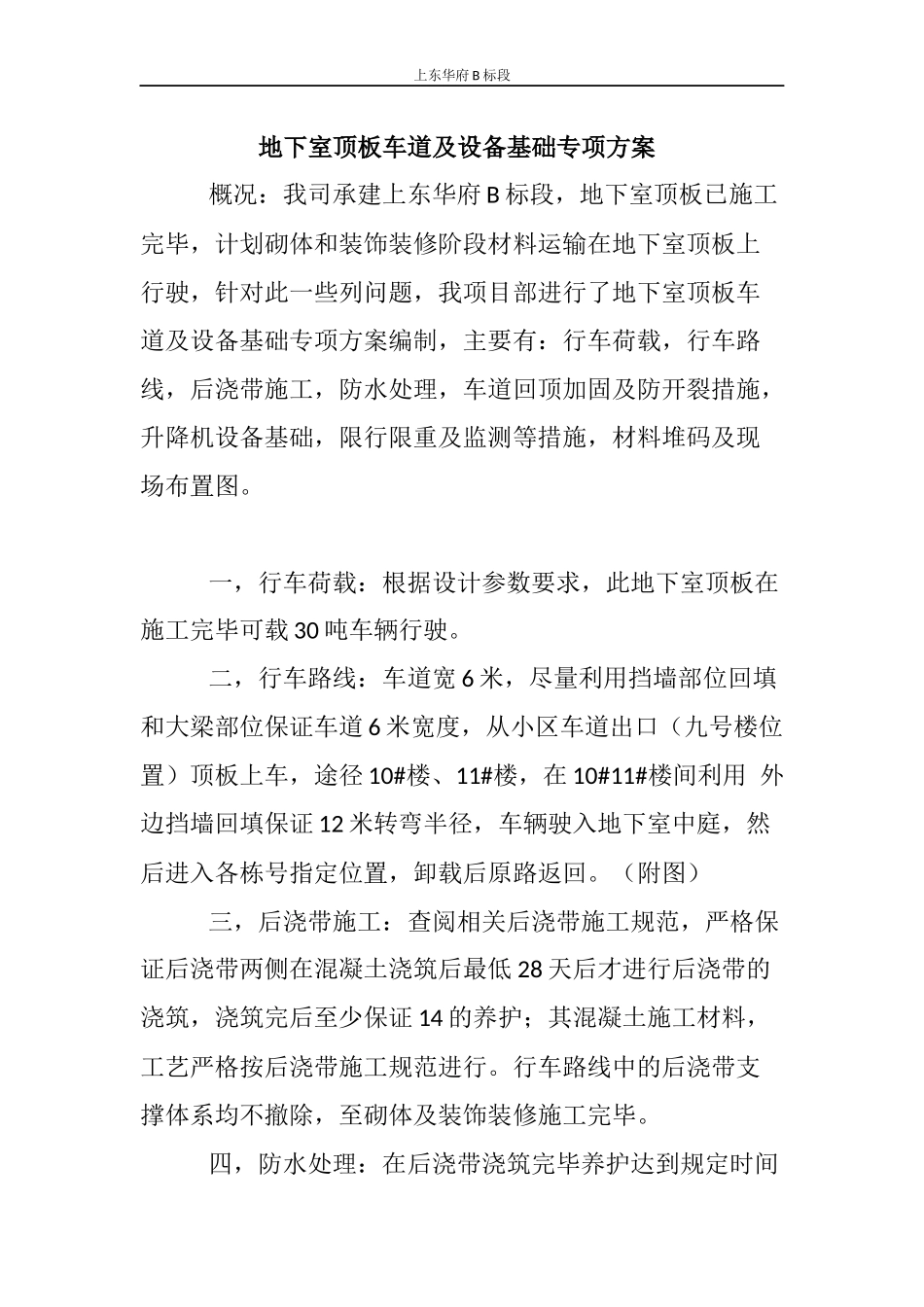

上东华府B标段地下室顶板车道及设备基础专项方案概况:我司承建上东华府B标段,地下室顶板已施工完毕,计划砌体和装饰装修阶段材料运输在地下室顶板上行驶,针对此一些列问题,我项目部进行了地下室顶板车道及设备基础专项方案编制,主要有:行车荷载,行车路线,后浇带施工,防水处理,车道回顶加固及防开裂措施,升降机设备基础,限行限重及监测等措施,材料堆码及现场布置图
一,行车荷载:根据设计参数要求,此地下室顶板在施工完毕可载30吨车辆行驶
二,行车路线:车道宽6米,尽量利用挡墙部位回填和大梁部位保证车道6米宽度,从小区车道出口(九号楼位置)顶板上车,途径10#楼、11#楼,在10#11#楼间利用外边挡墙回填保证12米转弯半径,车辆驶入地下室中庭,然后进入各栋号指定位置,卸载后原路返回
(附图)三,后浇带施工:查阅相关后浇带施工规范,严格保证后浇带两侧在混凝土浇筑后最低28天后才进行后浇带的浇筑,浇筑完后至少保证14的养护;其混凝土施工材料,工艺严格按后浇带施工规范进行
行车路线中的后浇带支撑体系均不撤除,至砌体及装饰装修施工完毕
四,防水处理:在后浇带浇筑完毕养护达到规定时间上东华府B标段后对地下室顶板进行防水施工,具体做法参见地下室技术措施表中种植部分防水:用于种植部分1
自防水钢筋混凝土底板,设计抗渗等级、厚度以结构图为准2
20厚1:3水泥砂浆找平3
0厚单组份聚氨酯涂膜防水一道,保证基层含水率在允许范围内4
2厚自粘型防水卷材一道5
隔离层:10厚1:3水泥砂浆6
1:6水泥炉渣找坡(最薄处30厚),坡度详顶板平面图7

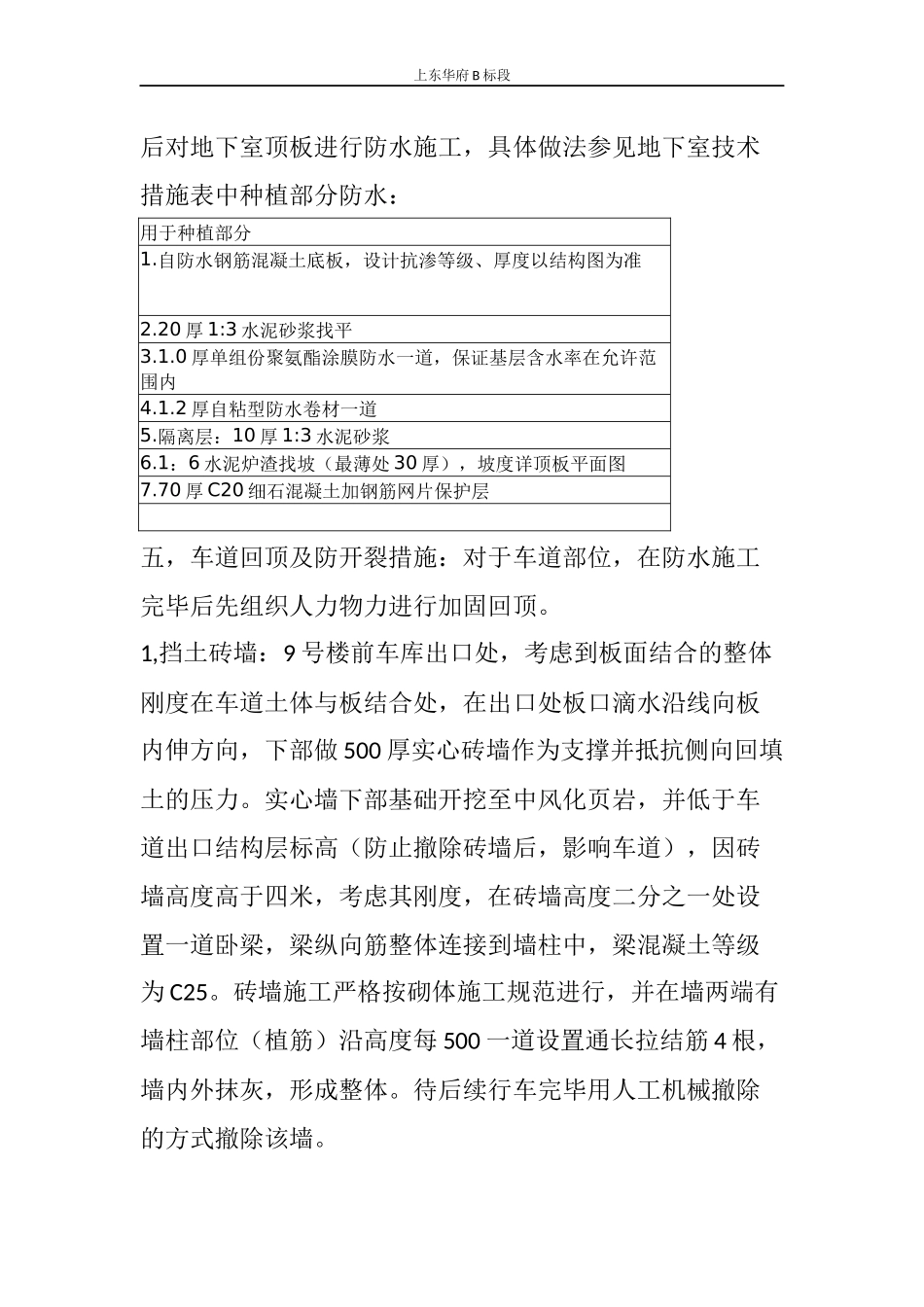

70厚C20细石混凝土加钢筋网片保护层五,车道回顶及防开裂措施:对于车道部位,在防水施工完毕后先组织人力物力进行加固回顶

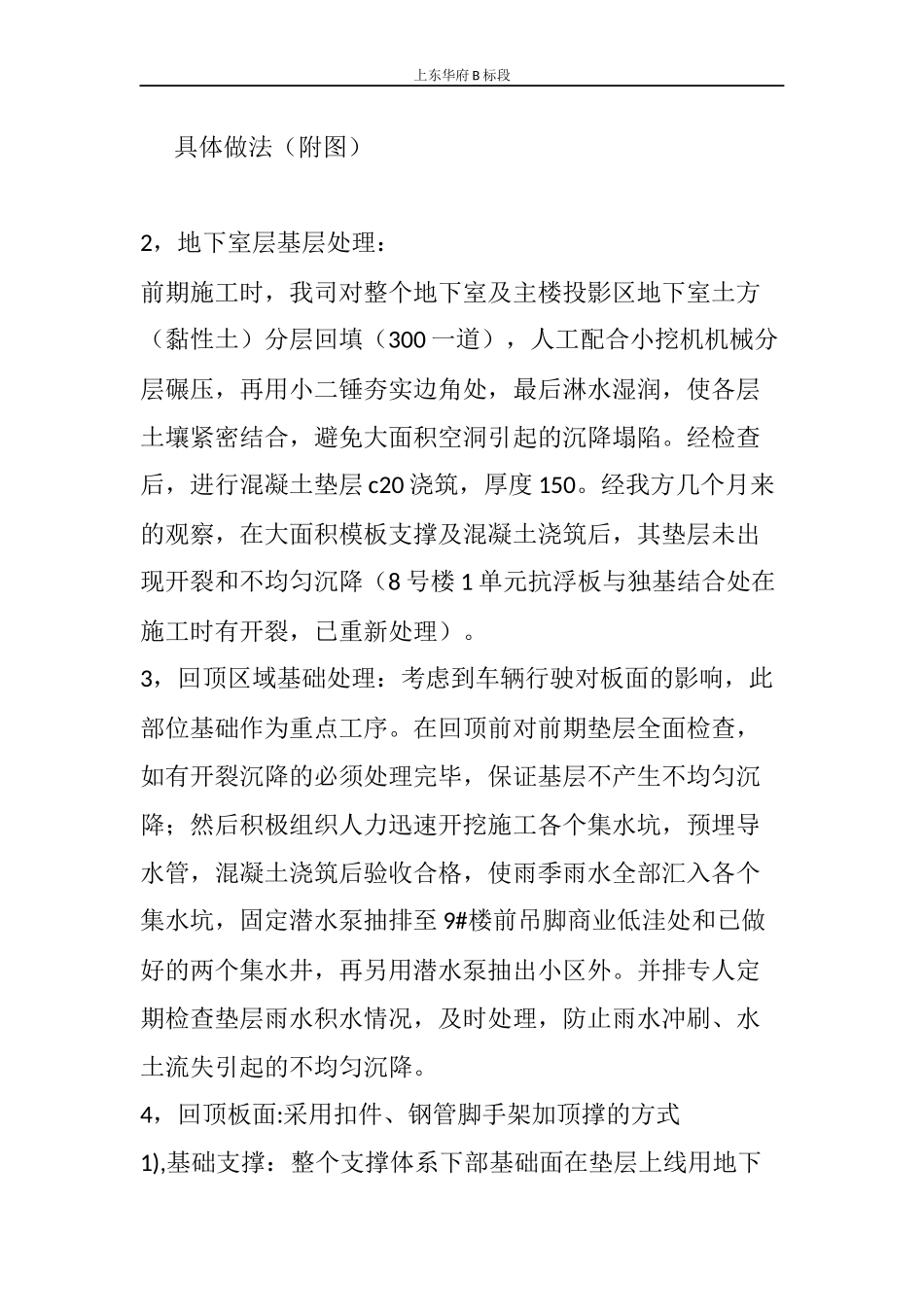

1,挡土砖墙:9号楼前车库出口处,考虑到板面结合的整体刚度在车道土体与板结合处,在出口处板口滴水沿线向板内伸方向,下部做500厚实心砖墙
