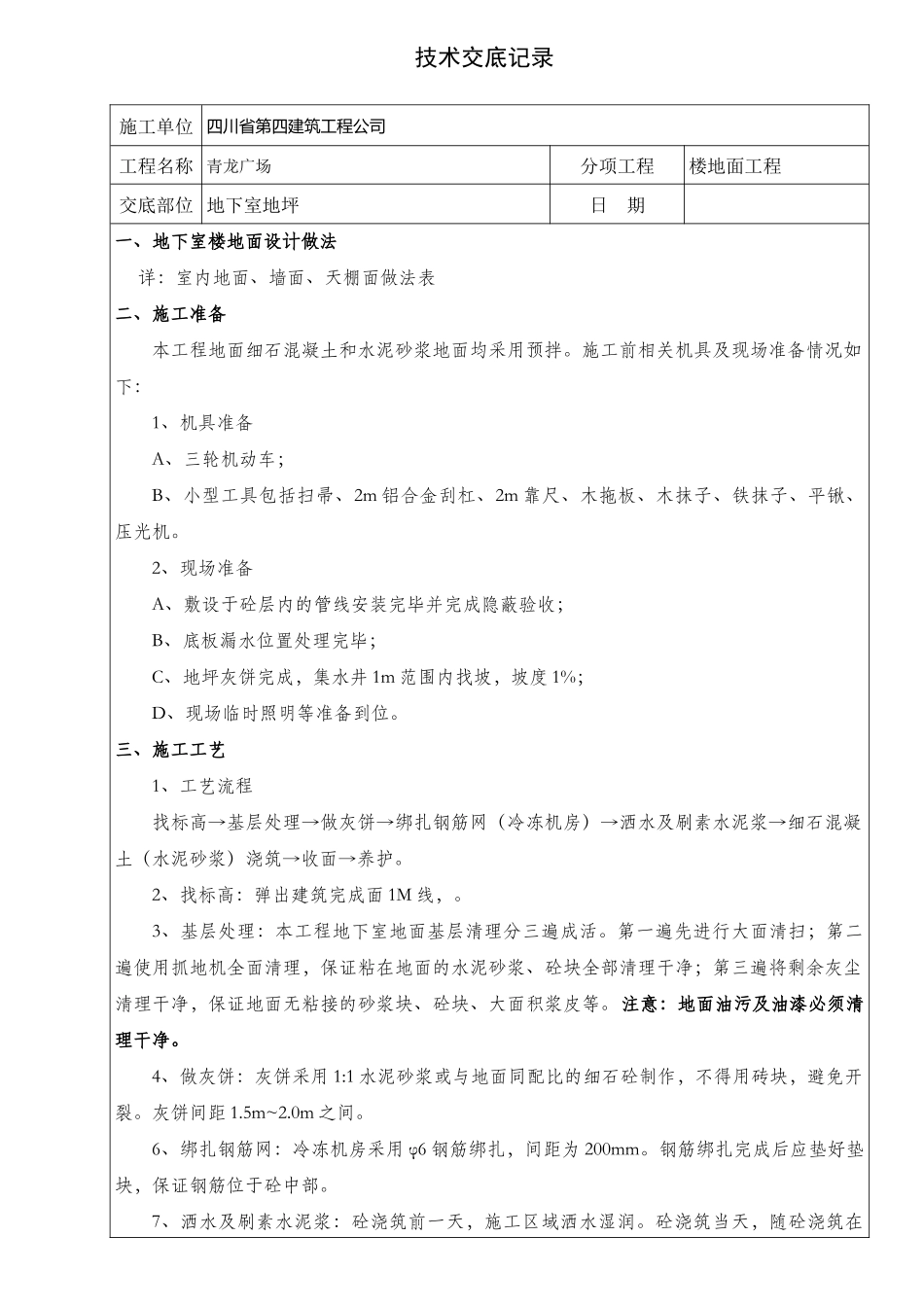

技术交底记录施工单位四川省第四建筑工程公司工程名称青龙广场分项工程楼地面工程交底部位地下室地坪日期一、地下室楼地面设计做法详:室内地面、墙面、天棚面做法表二、施工准备本工程地面细石混凝土和水泥砂浆地面均采用预拌
施工前相关机具及现场准备情况如下:1、机具准备A、三轮机动车;B、小型工具包括扫帚、2m铝合金刮杠、2m靠尺、木拖板、木抹子、铁抹子、平锹、压光机
2、现场准备A、敷设于砼层内的管线安装完毕并完成隐蔽验收;B、底板漏水位置处理完毕;C、地坪灰饼完成,集水井1m范围内找坡,坡度1%;D、现场临时照明等准备到位
三、施工工艺1、工艺流程找标高→基层处理→做灰饼→绑扎钢筋网(冷冻机房)→洒水及刷素水泥浆→细石混凝土(水泥砂浆)浇筑→收面→养护
2、找标高:弹出建筑完成面1M线,
3、基层处理:本工程地下室地面基层清理分三遍成活
第一遍先进行大面清扫;第二遍使用抓地机全面清理,保证粘在地面的水泥砂浆、砼块全部清理干净;第三遍将剩余灰尘清理干净,保证地面无粘接的砂浆块、砼块、大面积浆皮等
注意:地面油污及油漆必须清理干净
4、做灰饼:灰饼采用1:1水泥砂浆或与地面同配比的细石砼制作,不得用砖块,避免开裂
6、绑扎钢筋网:冷冻机房采用φ6钢筋绑扎,间距为200mm
钢筋绑扎完成后应垫好垫块,保证钢筋位于砼中部
7、洒水及刷素水泥浆:砼浇筑前一天,施工区域洒水湿润
砼浇筑当天,随砼浇筑在技术交底记录施工单位四川省第四建筑工程公司工程名称青龙广场分项工程楼地面工程交底部位地下室地坪日期基层上刷一层素水泥浆(水泥:水=1:0
水泥浆不得一次涂刷面积过大,避免时间过长水泥浆风干造成砼空鼓
8、细石砼地面施工A、布料:砼浇筑由内向外浇筑

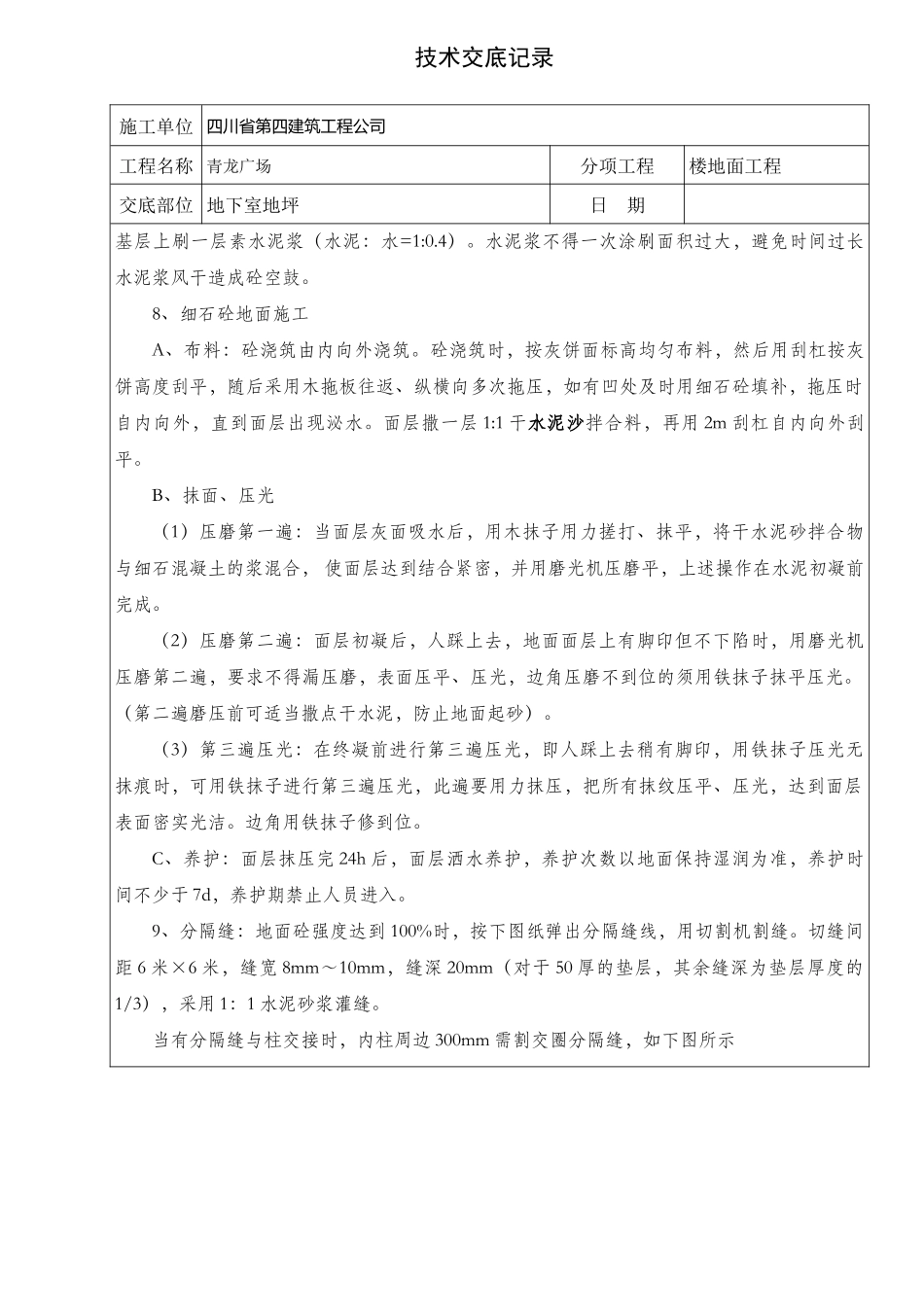

砼浇筑时,按灰饼面标高均匀布料,然后用刮杠按灰饼高度刮平,随后采用木拖板往返、纵横向多次拖压,如有凹处及时用细石砼
