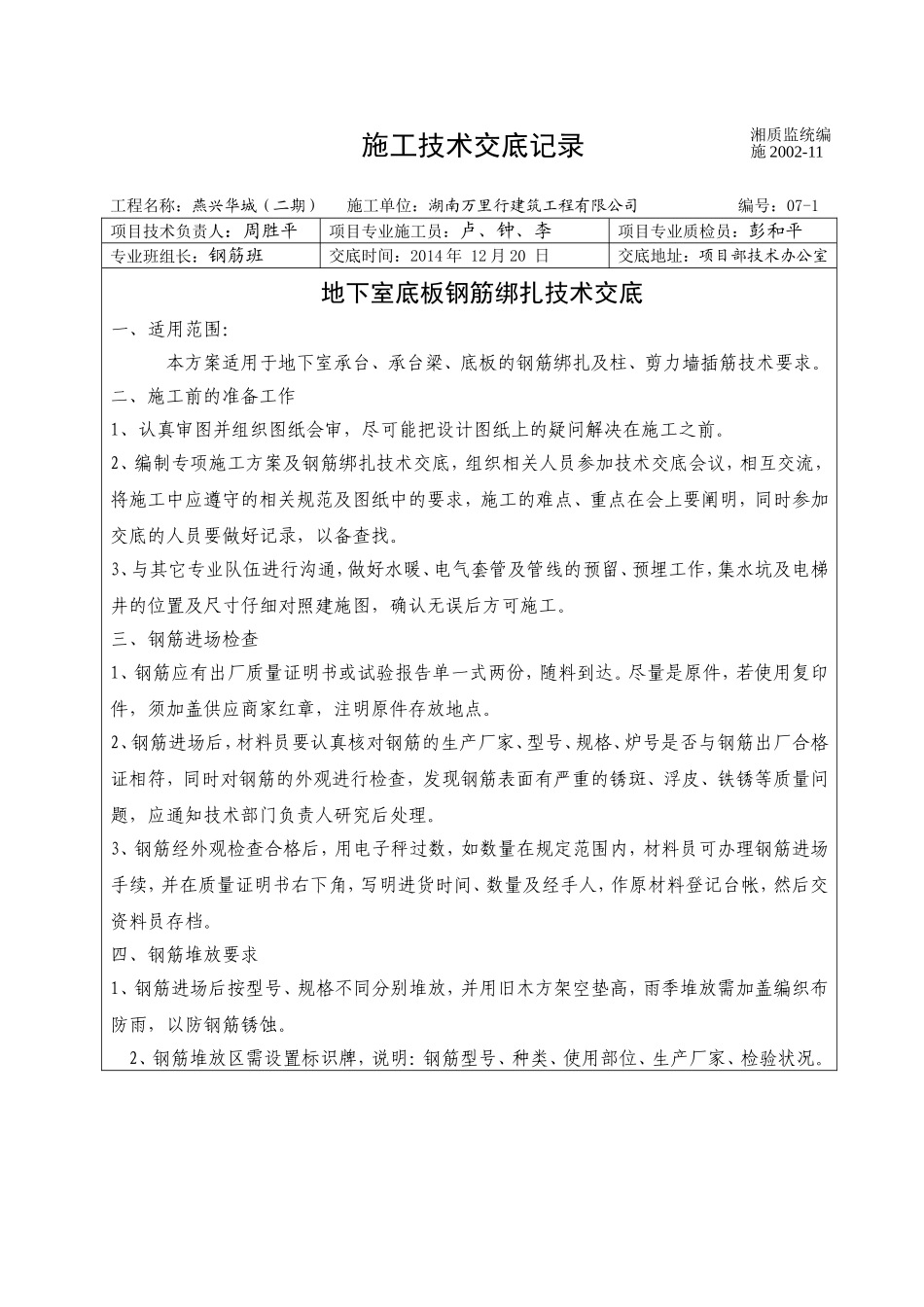

施工技术交底记录工程名称:燕兴华城(二期)施工单位:湖南万里行建筑工程有限公司编号:07-1项目技术负责人:周胜平项目专业施工员:卢、钟、李项目专业质检员:彭和平专业班组长:钢筋班交底时间:2014年12月20日交底地址:项目部技术办公室地下室底板钢筋绑扎技术交底一、适用范围:本方案适用于地下室承台、承台梁、底板的钢筋绑扎及柱、剪力墙插筋技术要求
二、施工前的准备工作1、认真审图并组织图纸会审,尽可能把设计图纸上的疑问解决在施工之前
2、编制专项施工方案及钢筋绑扎技术交底,组织相关人员参加技术交底会议,相互交流,将施工中应遵守的相关规范及图纸中的要求,施工的难点、重点在会上要阐明,同时参加交底的人员要做好记录,以备查找
3、与其它专业队伍进行沟通,做好水暖、电气套管及管线的预留、预埋工作,集水坑及电梯井的位置及尺寸仔细对照建施图,确认无误后方可施工
三、钢筋进场检查1、钢筋应有出厂质量证明书或试验报告单一式两份,随料到达
尽量是原件,若使用复印件,须加盖供应商家红章,注明原件存放地点
2、钢筋进场后,材料员要认真核对钢筋的生产厂家、型号、规格、炉号是否与钢筋出厂合格证相符,同时对钢筋的外观进行检查,发现钢筋表面有严重的锈斑、浮皮、铁锈等质量问题,应通知技术部门负责人研究后处理
3、钢筋经外观检查合格后,用电子秤过数,如数量在规定范围内,材料员可办理钢筋进场手续,并在质量证明书右下角,写明进货时间、数量及经手人,作原材料登记台帐,然后交资料员存档
四、钢筋堆放要求1、钢筋进场后按型号、规格不同分别堆放,并用旧木方架空垫高,雨季堆放需加盖编织布防雨,以防钢筋锈蚀
2、钢筋堆放区需设置标识牌,说明:钢筋型号、种类、使用部位、生产厂家、检验状况
湘质监统编施2002-11施工技术交底记录工程名称:燕兴华城(二期)施工单位:湖南万里行建筑工程有限公司编号:07-2项目技术负责人:周胜
