地下室底板混凝土浇筑方案本方案为宿迁洋河新区书香人家小区工程主楼负一层基础底板、地下室柱、剪力墙混凝土浇筑方案
该部位混凝土设计强度等级为C30,抗渗等级为P6,防水砼中掺10%(水泥重量)的UEA-H膨胀剂
梁主筋保护层厚度为:梁侧、底50mm,梁顶30mm;板受力钢筋保护层厚度为:板底50mm,板顶20mm,底板厚度为250mm:工程特点为:剪力墙多且墙柱混凝土强度等级与底板混凝土强度等级相同,钢筋较密,混凝土用量大,质量要求高
本工程的施工班组为我公司长期从事混凝土浇筑的专业施工班组,具有很强的责任性和丰富的实践经验
一、施工前的准备1、施工前组织好人员,并合理分工,每个人定位到自己的岗位上
2、本次墙、柱混凝土采用C30P6商品混凝土,施工前按浇筑路线搭好输送管
3、将电梯坑、承台、梁底的淤泥及钢筋上的泥土杂质清理干净,积水用水泵抽完,安排两名管理人员轮值在现场及时排水4、现场准备两台平板振动器,六台Φ50和两台磨光机
铁锹20把,水管、木抹等
5、钢筋等分项工程验收合格,办理完验收手续
6、人员安排:4名管理人员值班,混凝土浇筑工人26名,水电工2名,钢筋工3名,木工3名
二、混凝土浇筑方案1、本次混凝土采用一台混凝土输送泵,按照一个顺序浇筑
2、混凝土浇筑采用从~轴的顺序,按附图所示线路进行,从电梯坑开始由远至近地循序进行,电梯坑侧剪力墙混凝土应分层浇筑,第一层混凝土浇筑平底板顶面,然后停止浇筑,待其初凝后再浇筑剪力墙,浇筑高度以50cm为宜,分层对上浇筑
(初凝时间约2小时)3、混凝土浇筑时振动棒用四台同时振捣,备用两台,平板振动器用两台
24小时保持有两名维修工人在现场,对振动器出现了故障应及时进行修理
4、现场水、电24小时始终保持两名专业工人在现场及时解决水电出现的问题
5、对于钢筋工、木工、水电工等各工种必须在现场看护,出现问题及时处理

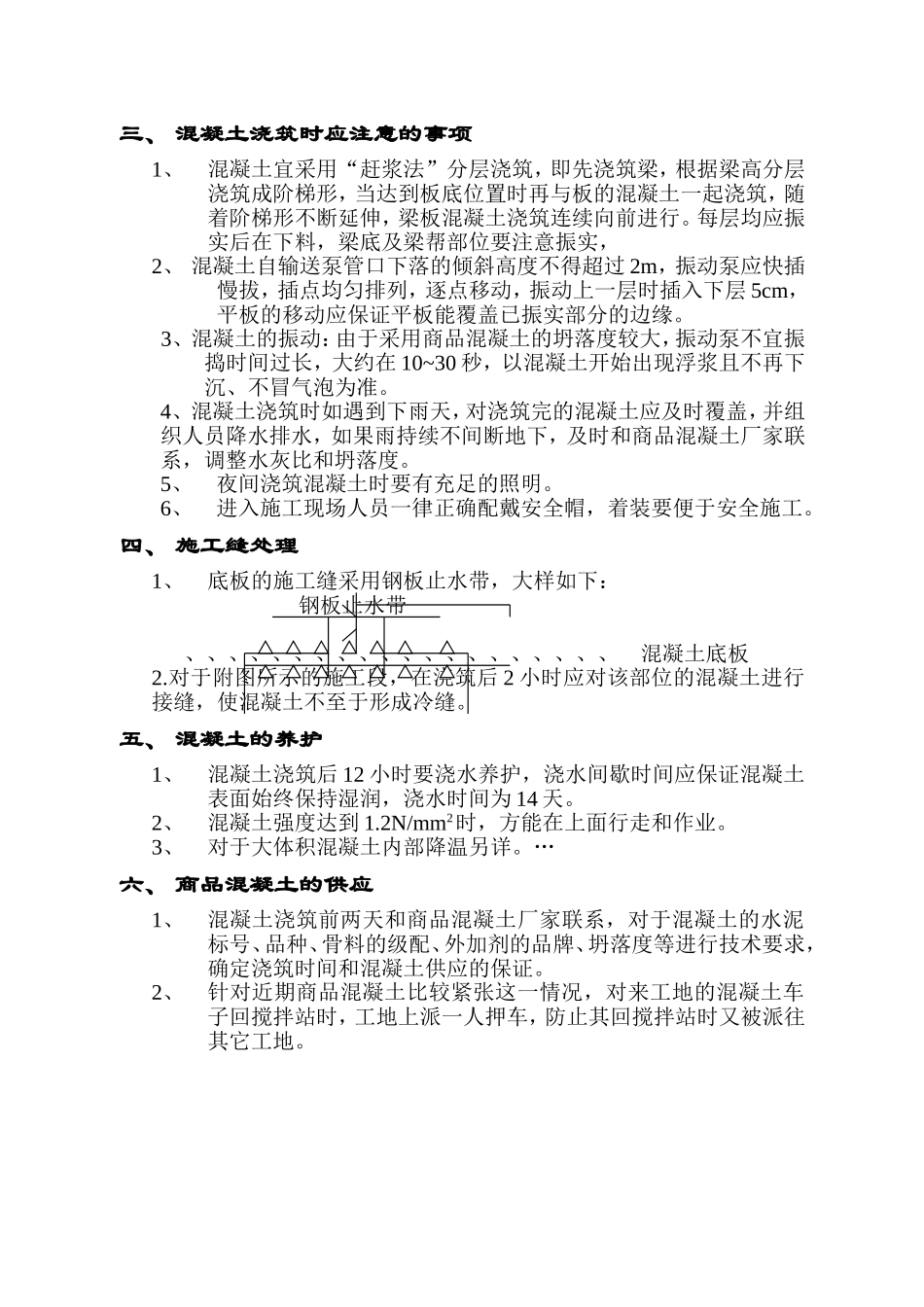

6、现场管理人
