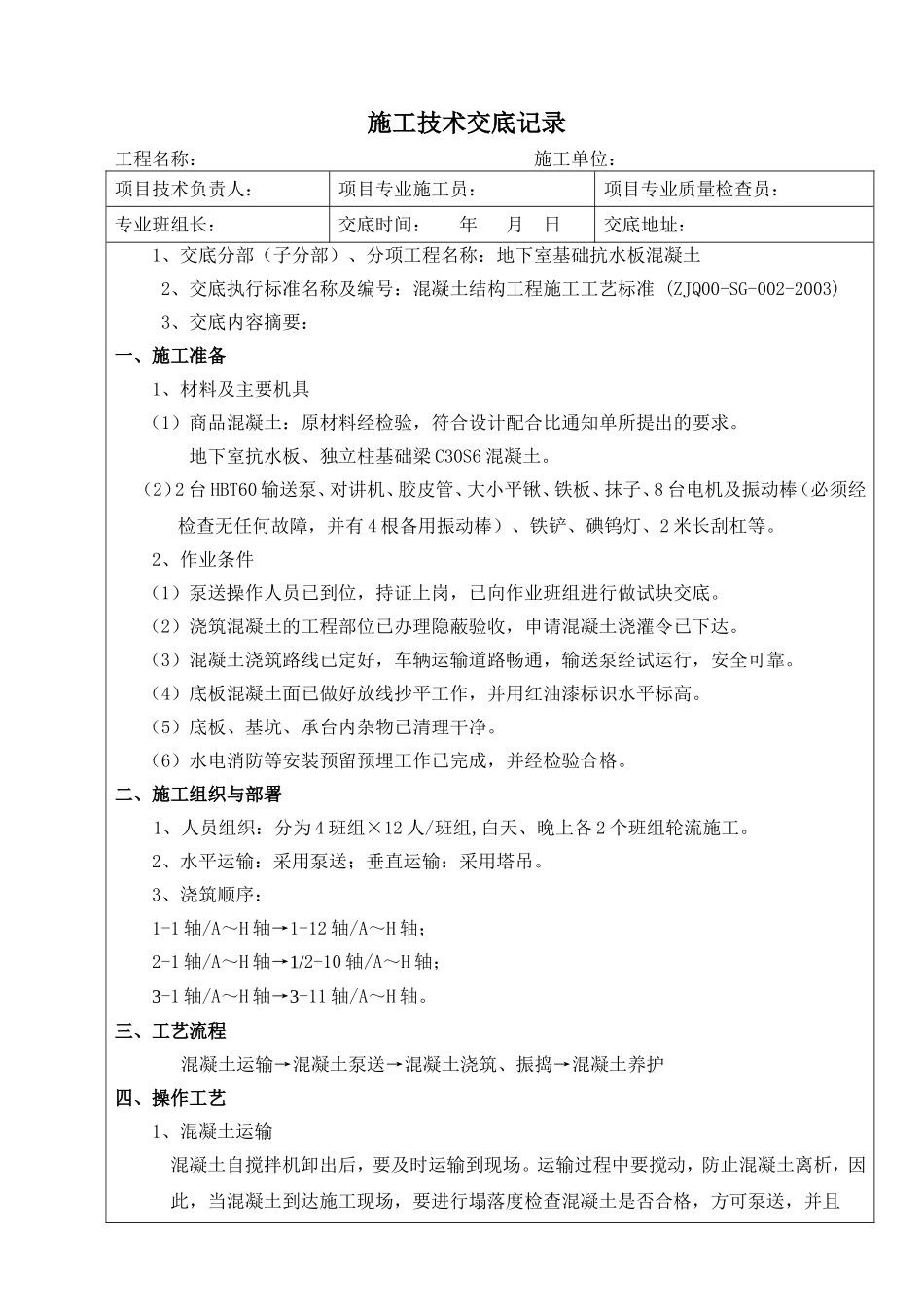

施工技术交底记录工程名称:施工单位:项目技术负责人:项目专业施工员:项目专业质量检查员:专业班组长:交底时间:年月日交底地址:1、交底分部(子分部)、分项工程名称:地下室基础抗水板混凝土2、交底执行标准名称及编号:混凝土结构工程施工工艺标准(ZJQ00-SG-002-2003)3、交底内容摘要:一、施工准备1、材料及主要机具(1)商品混凝土:原材料经检验,符合设计配合比通知单所提出的要求
地下室抗水板、独立柱基础梁C30S6混凝土
(2)2台HBT60输送泵、对讲机、胶皮管、大小平锹、铁板、抹子、8台电机及振动棒(必须经检查无任何故障,并有4根备用振动棒)、铁铲、碘钨灯、2米长刮杠等
2、作业条件(1)泵送操作人员已到位,持证上岗,已向作业班组进行做试块交底
(2)浇筑混凝土的工程部位已办理隐蔽验收,申请混凝土浇灌令已下达
(3)混凝土浇筑路线已定好,车辆运输道路畅通,输送泵经试运行,安全可靠
(4)底板混凝土面已做好放线抄平工作,并用红油漆标识水平标高
(5)底板、基坑、承台内杂物已清理干净
(6)水电消防等安装预留预埋工作已完成,并经检验合格
二、施工组织与部署1、人员组织:分为4班组×12人/班组,白天、晚上各2个班组轮流施工
2、水平运输:采用泵送;垂直运输:采用塔吊
3、浇筑顺序:1-1轴/A~H轴→1-12轴/A~H轴;2-1轴/A~H轴→1/2-10轴/A~H轴;3-1轴/A~H轴→3-11轴/A~H轴

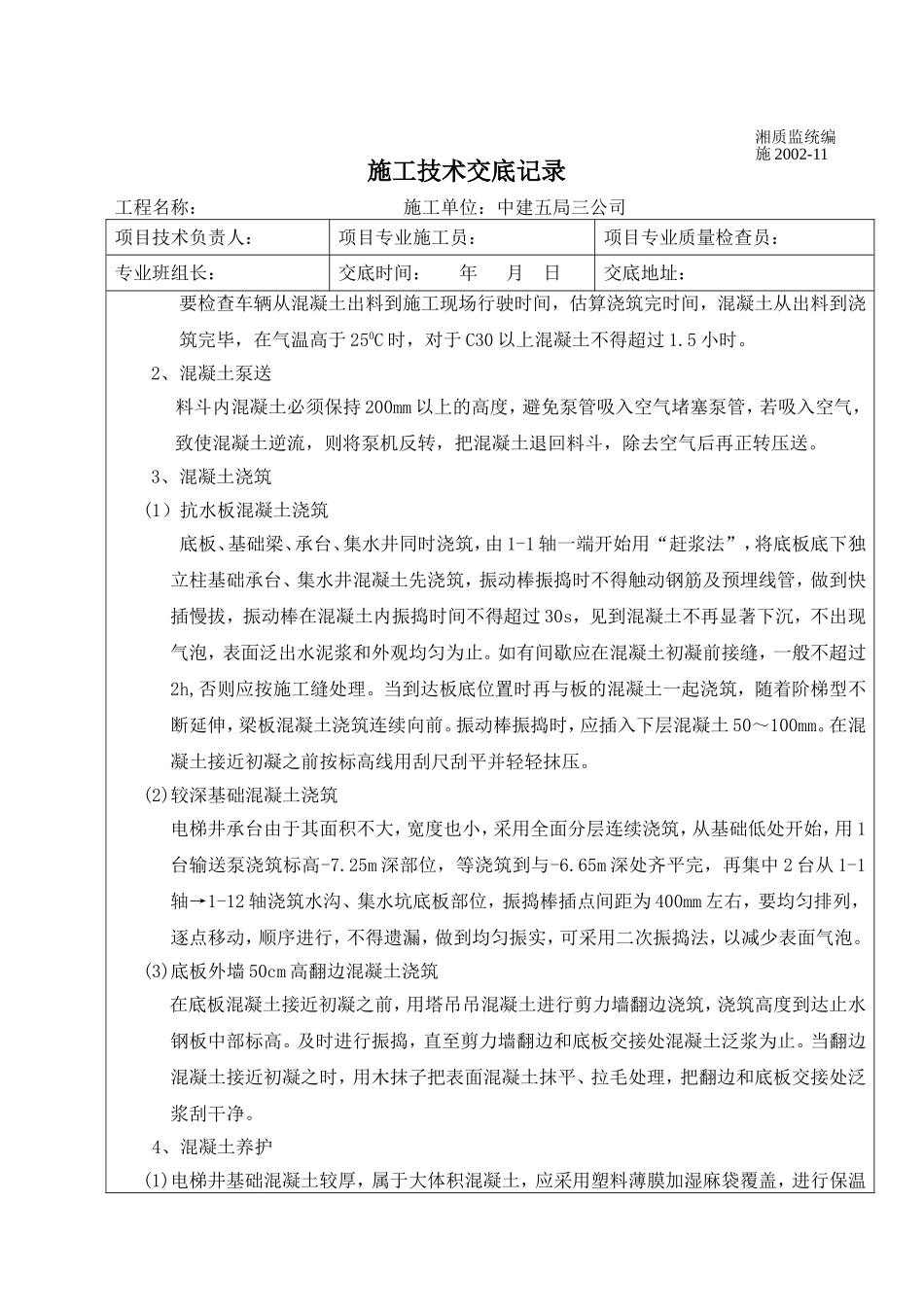

三、工艺流程混凝土运输→混凝土泵送→混凝土浇筑、振捣→混凝土养护四、操作工艺1、混凝土运输混凝土自搅拌机卸出后,要及时运输到现场
运输过程中要搅动,防止混凝土离析,因此,当混凝土到达施工现场,要进行塌落度检查混凝土是否合格,方可泵送,并且施工技术交底记录工程名称:施工单位:中建五局三公司项目技术负责人:项目专业施工员:项目专业质量检查员:专业班组长:交底时间:
