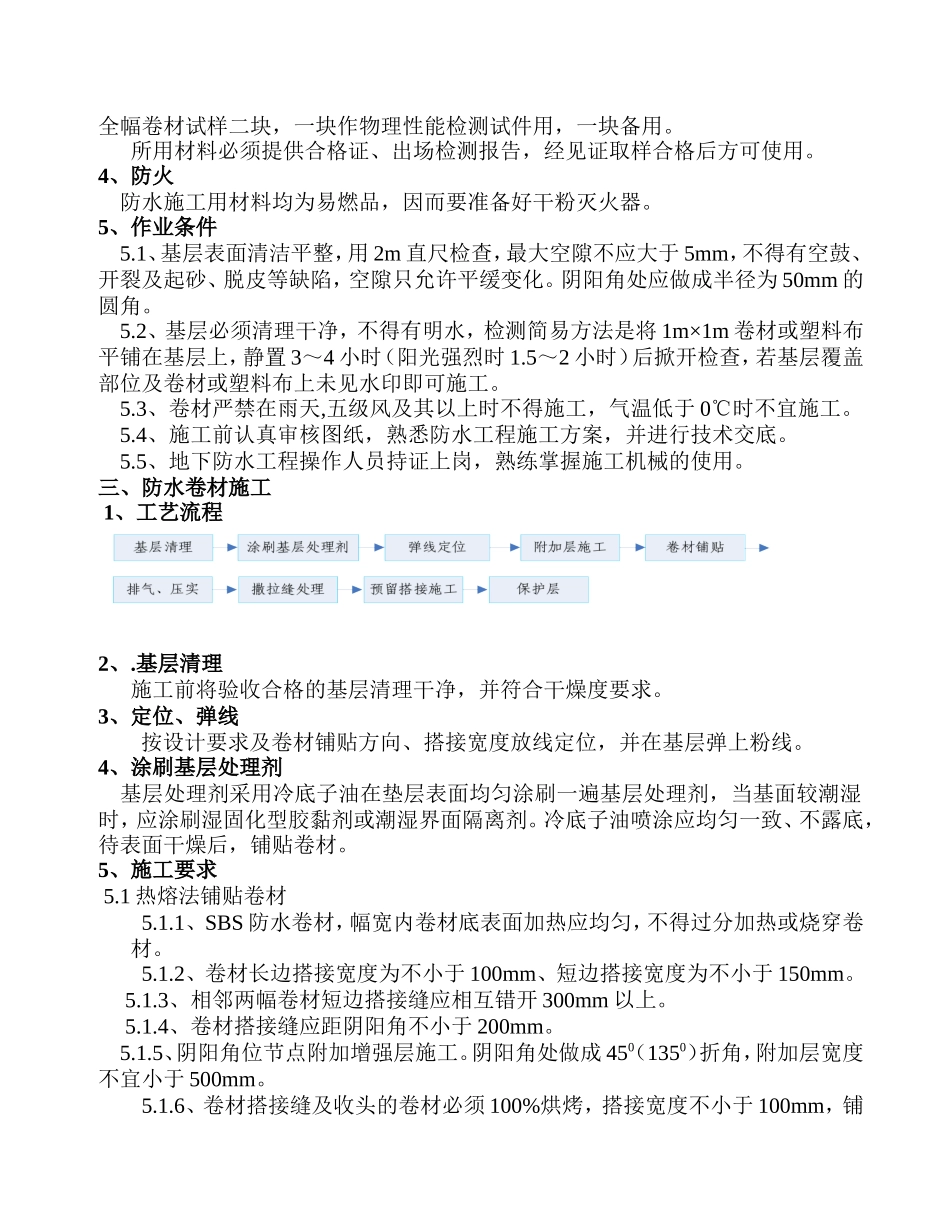

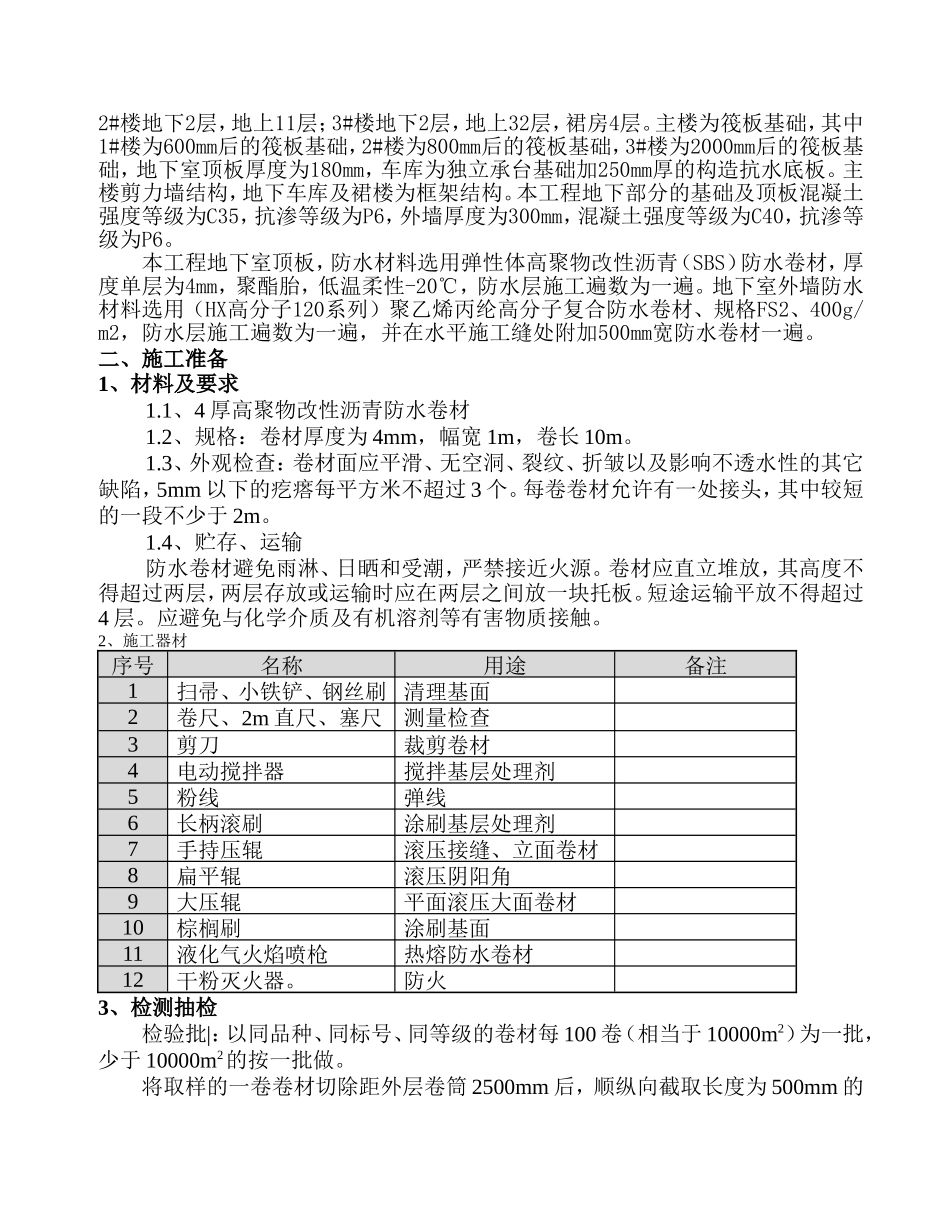

亿辰·山海间工程地下室顶板SBS卷材防水施工方案编制人:审核人:批准人:河南国安建设集团有限公司年月日地下室顶板防水施工方案一、工程概况亿辰·山海间工程位于郑州市嵩山南路以西,赵庄路以南,由郑州亿辰房地产开发有限公司投资开发,由河南国安建设集团有限公司承建,监理单位为河南省华兴建设监理有限公司。总建筑面积为57246.29m2,1#楼地下2层,地上9层,裙楼2层;2#楼地下2层,地上11层;3#楼地下2层,地上32层,裙房4层。主楼为筏板基础,其中1#楼为600mm后的筏板基础,2#楼为800mm后的筏板基础,3#楼为2000mm后的筏板基础,地下室顶板厚度为180mm,车库为独立承台基础加250mm厚的构造抗水底板。主楼剪力墙结构,地下车库及裙楼为框架结构。本工程地下部分的基础及顶板混凝土强度等级为C35,抗渗等级为P6,外墙厚度为300mm,混凝土强度等级为C40,抗渗等级为P6。本工程地下室顶板,防水材料选用弹性体高聚物改性沥青(SBS)防水卷材,厚度单层为4mm,聚酯胎,低温柔性-20℃,防水层施工遍数为一遍。地下室外墙防水材料选用(HX高分子120系列)聚乙烯丙纶高分子复合防水卷材、规格FS2、400g/m2,防水层施工遍数为一遍,并在水平施工缝处附加500mm宽防水卷材一遍。二、施工准备1、材料及要求1.1、4厚高聚物改性沥青防水卷材1.2、规格:卷材厚度为4mm,幅宽1m,卷长10m。1.3、外观检查:卷材面应平滑、无空洞、裂纹、折皱以及影响不透水性的其它缺陷,5mm以下的疙瘩每平方米不超过3个。每卷卷材允许有一处接头,其中较短的一段不少于2m。1.4、贮存、运输防水卷材避免雨淋、日晒和受潮,严禁接近火源。卷材应直立堆放,其高度不得超过两层,两层存放或运输时应在两层之间放一块托板。短途运输平放不得超过4层。应避免与化学介质及有机溶剂等有害物质接触。2、施工器材序号名称用途备注1扫帚、小铁铲、钢丝刷清理基面2卷尺、2m直尺、塞尺测量检查3剪刀裁剪卷材4电动搅拌器搅拌基层处理剂5粉线弹线6长柄滚刷涂刷基层处理剂7手持压辊滚压接缝、立面卷材8扁平辊滚压阴阳角9大压辊平面滚压大面卷材10棕榈刷涂刷基面11液化气火焰喷枪热熔防水卷材12干粉灭火器。防火3、检测抽检检验批|:以同品种、同标号、同等级的卷材每100卷(相当于10000m2)为一批,少于10000m2的按一批做。将取样的一卷卷材切除距外层卷筒2500mm后,顺纵向截取长度为500mm的全幅卷材试样二块,一块作物理性能检测试件用,一块备用。所用材料必须提供合格证、出场检测报告,经见证取样合格后方可使用。4、防火防水施工用材料均为易燃品,因而要准备好干粉灭火器。5、作业条件5.1、基层表面清洁平整,用2m直尺检查,最大空隙不应大于5mm,不得有空鼓、开裂及起砂、脱皮等缺陷,空隙只允许平缓变化。阴阳角处应做成半径为50mm的圆角。5.2、基层必须清理干净,不得有明水,检测简易方法是将1m×1m卷材或塑料布平铺在基层上,静置3~4小时(阳光强烈时1.5~2小时)后掀开检查,若基层覆盖部位及卷材或塑料布上未见水印即可施工。5.3、卷材严禁在雨天,五级风及其以上时不得施工,气温低于0℃时不宜施工。5.4、施工前认真审核图纸,熟悉防水工程施工方案,并进行技术交底。5.5、地下防水工程操作人员持证上岗,熟练掌握施工机械的使用。三、防水卷材施工1、工艺流程2、.基层清理施工前将验收合格的基层清理干净,并符合干燥度要求。3、定位、弹线按设计要求及卷材铺贴方向、搭接宽度放线定位,并在基层弹上粉线。4、涂刷基层处理剂基层处理剂采用冷底子油在垫层表面均匀涂刷一遍基层处理剂,当基面较潮湿时,应涂刷湿固化型胶黏剂或潮湿界面隔离剂。冷底子油喷涂应均匀一致、不露底,待表面干燥后,铺贴卷材。5、施工要求5.1热熔法铺贴卷材5.1.1、SBS防水卷材,幅宽内卷材底表面加热应均匀,不得过分加热或烧穿卷材。5.1.2、卷材长边搭接宽度为不小于100mm、短边搭接宽度为不小于150mm。5.1.3、相邻两幅卷材短边搭接缝应相互错开300mm以上。5.1.4、卷材搭接缝应距阴阳角不小于200mm。5.1.5、阴阳角位节点附加增强层施工。阴阳角处做成450(1350)折角,附加层宽度不宜小于500mm。5.1.6、卷材搭接缝及收头的卷材必须...
