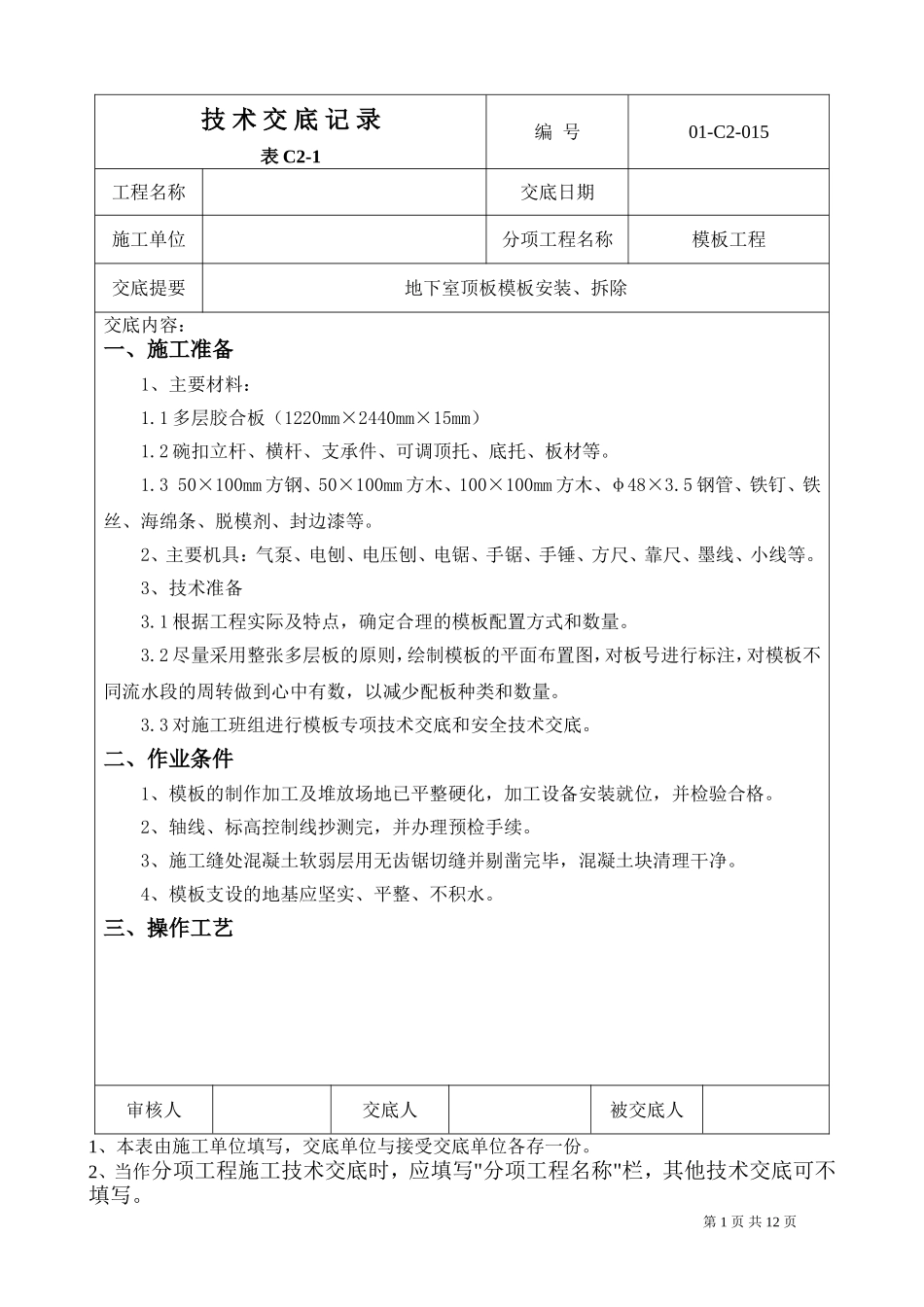

技术交底记录编号01-C2-015表C2-1工程名称交底日期施工单位分项工程名称模板工程交底提要地下室顶板模板安装、拆除交底内容:一、施工准备1、主要材料:1
1多层胶合板(1220mm×2440mm×15mm)1
2碗扣立杆、横杆、支承件、可调顶托、底托、板材等
350×100mm方钢、50×100mm方木、100×100mm方木、φ48×3
5钢管、铁钉、铁丝、海绵条、脱模剂、封边漆等
2、主要机具:气泵、电刨、电压刨、电锯、手锯、手锤、方尺、靠尺、墨线、小线等
3、技术准备3
1根据工程实际及特点,确定合理的模板配置方式和数量
2尽量采用整张多层板的原则,绘制模板的平面布置图,对板号进行标注,对模板不同流水段的周转做到心中有数,以减少配板种类和数量
3对施工班组进行模板专项技术交底和安全技术交底
二、作业条件1、模板的制作加工及堆放场地已平整硬化,加工设备安装就位,并检验合格
2、轴线、标高控制线抄测完,并办理预检手续
3、施工缝处混凝土软弱层用无齿锯切缝并剔凿完毕,混凝土块清理干净
4、模板支设的地基应坚实、平整、不积水
三、操作工艺审核人交底人被交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当作分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
第1页共12页技术交底记录编号01-C2-015表C2-1工程名称交底日期施工单位分项工程名称模板工程交底提要地下室顶板模板安装、拆除交底内容:1、梁模板安装工艺工艺流程:梁模板制作→搭设梁模支撑→安装梁底模板→安装梁侧模板→安装侧向支撑→校核梁截面尺寸并加固→预检1
1根据梁截面尺寸,现场加工制作模板
先将木龙骨刨平、刨直,再挑选厚度一致的多层板,按加工尺寸进行裁切,板边刷封边漆防止受潮变形
最后用铁钉将面板与龙骨钉牢
龙骨间距不大于250mm

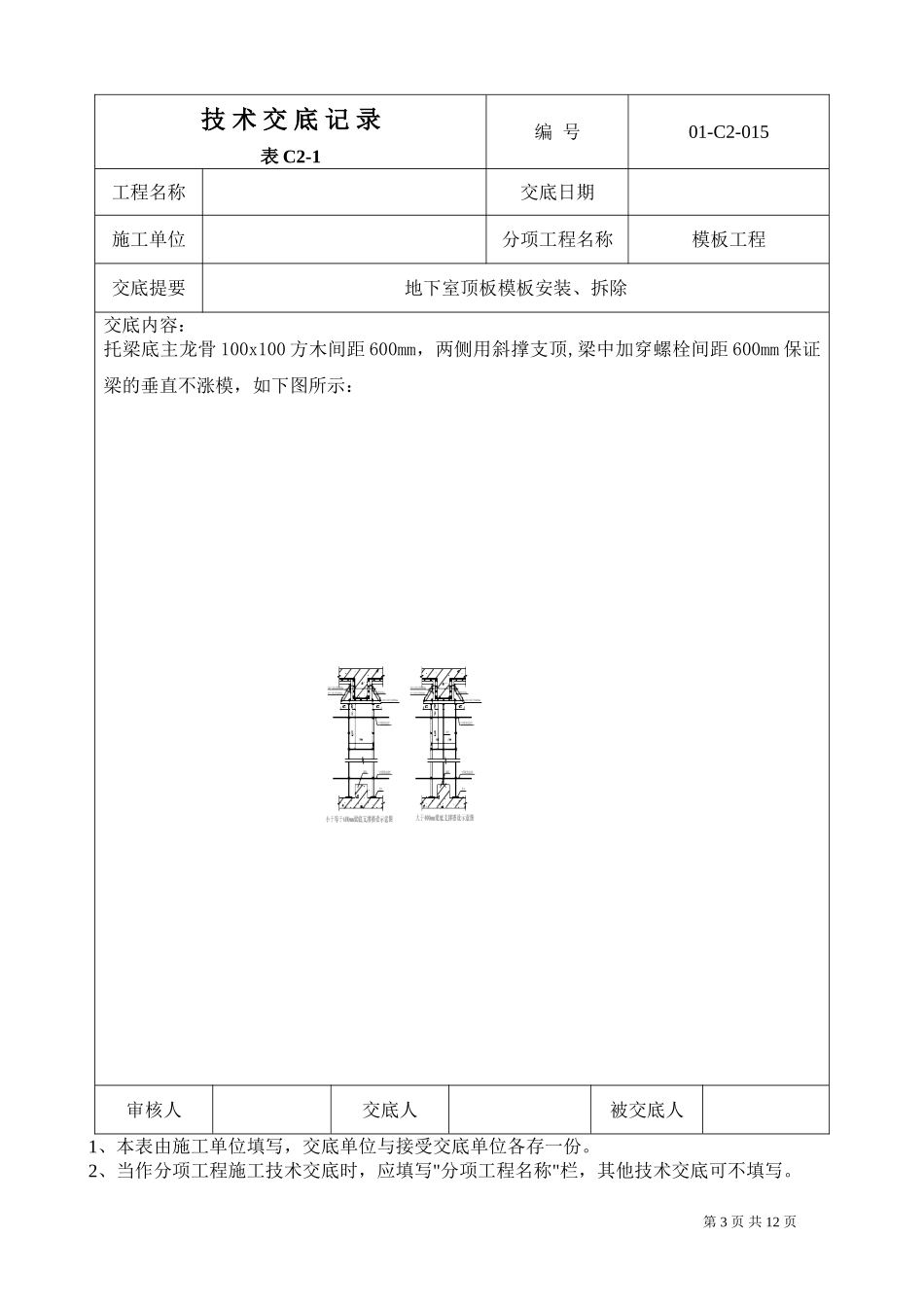

2安装梁支撑,梁模板
