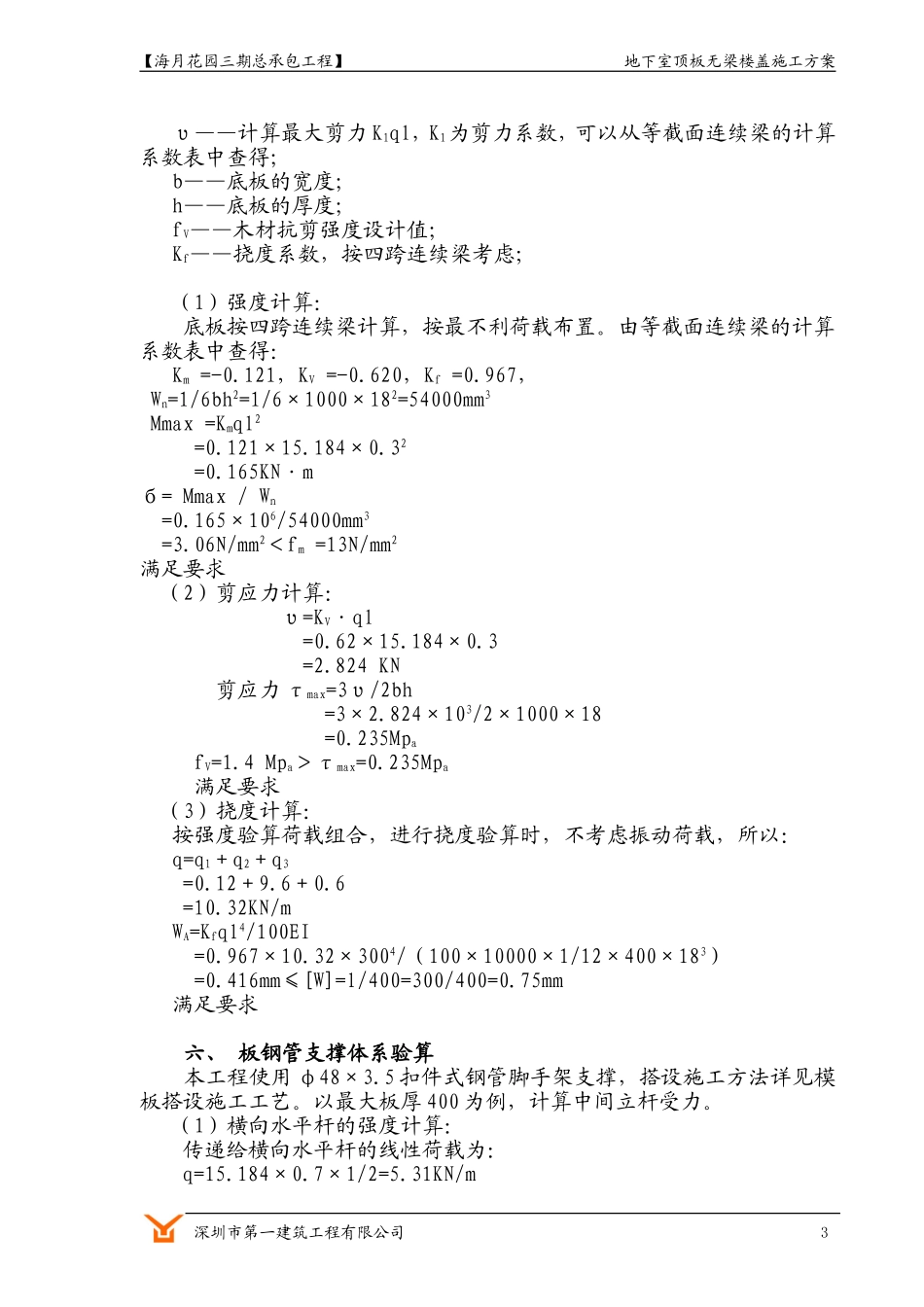

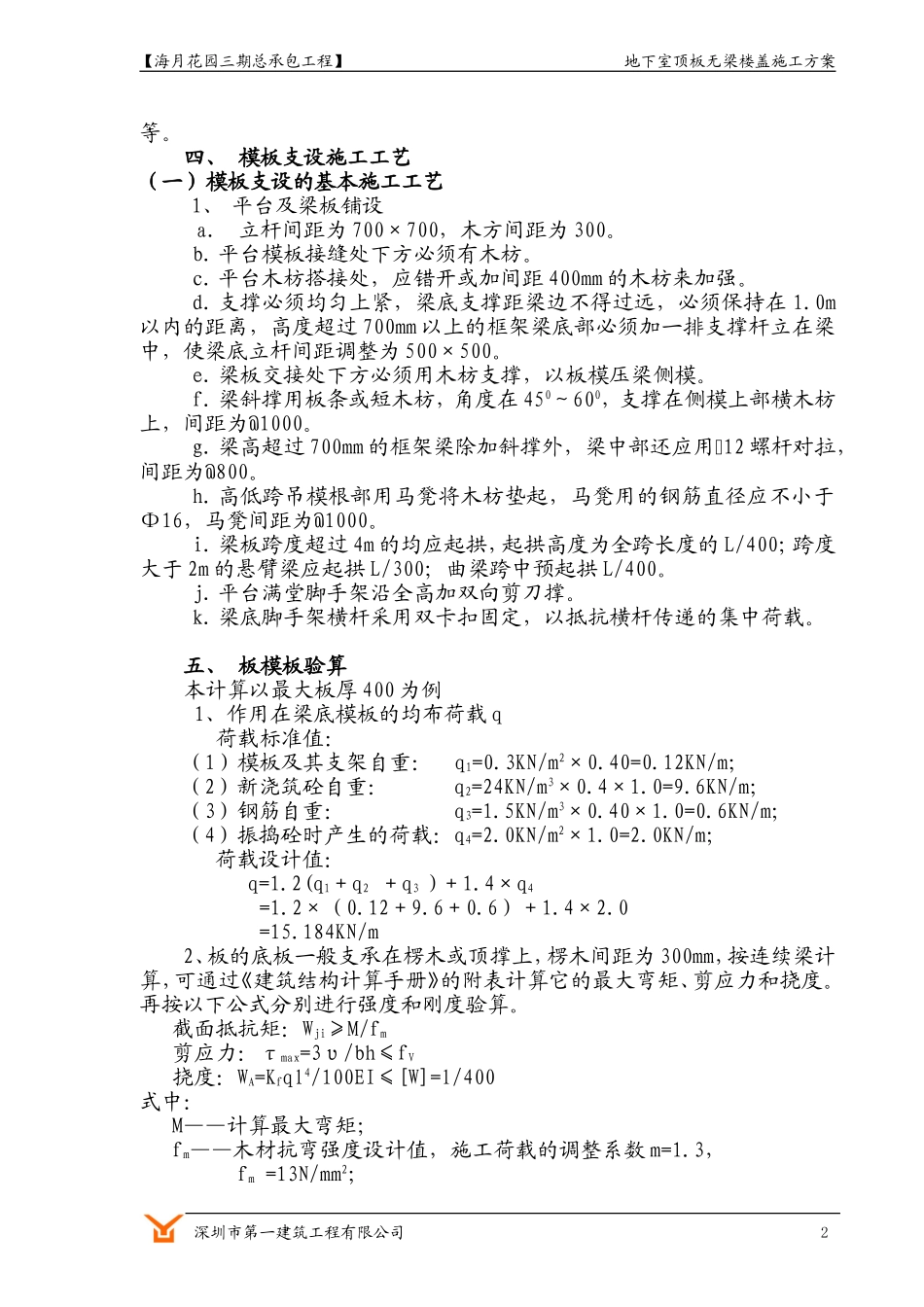

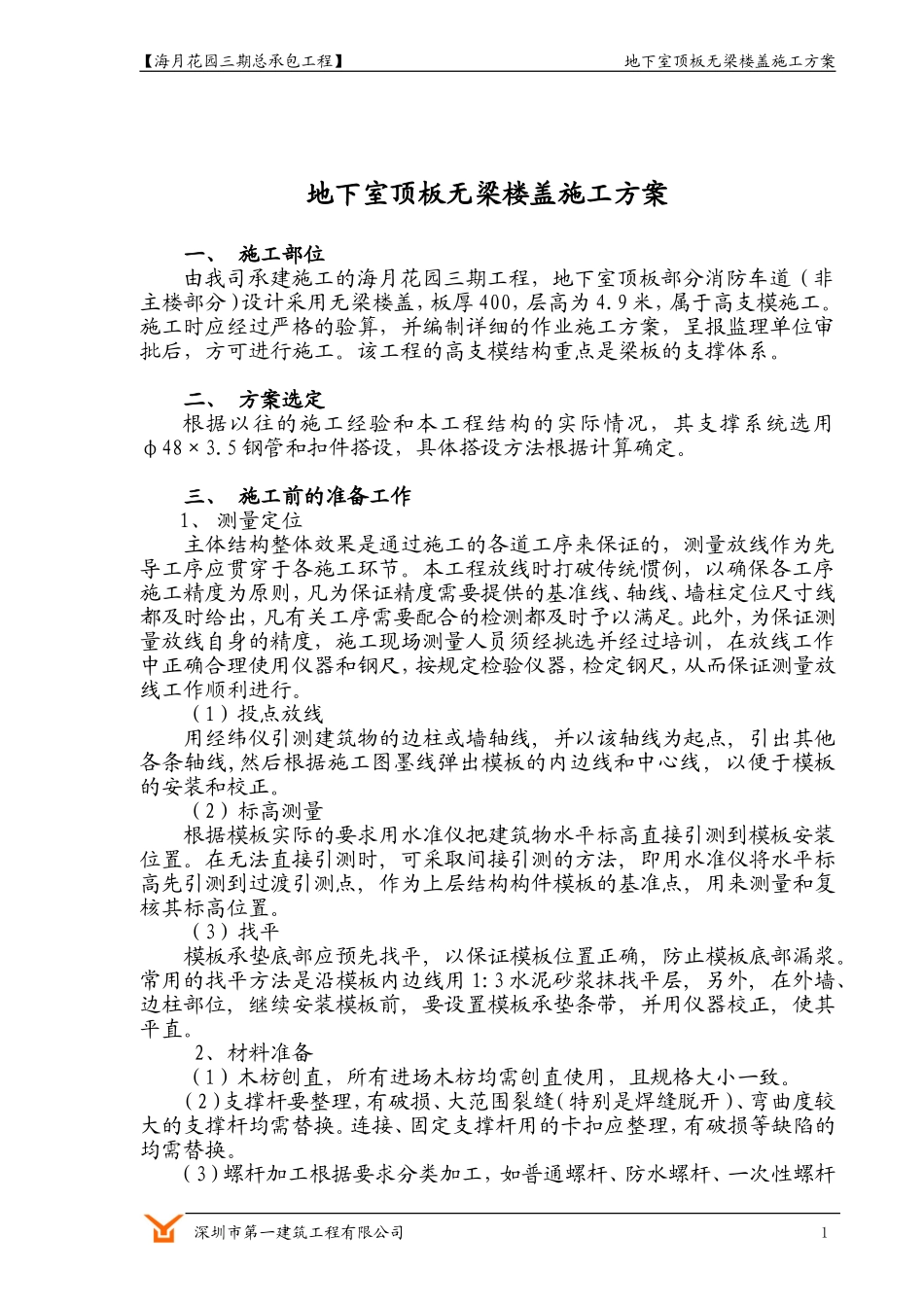

【海月花园三期总承包工程】地下室顶板无梁楼盖施工方案地下室顶板无梁楼盖施工方案一、施工部位由我司承建施工的海月花园三期工程,地下室顶板部分消防车道(非主楼部分)设计采用无梁楼盖,板厚400,层高为4
9米,属于高支模施工
施工时应经过严格的验算,并编制详细的作业施工方案,呈报监理单位审批后,方可进行施工
该工程的高支模结构重点是梁板的支撑体系
二、方案选定根据以往的施工经验和本工程结构的实际情况,其支撑系统选用φ48×3
5钢管和扣件搭设,具体搭设方法根据计算确定
三、施工前的准备工作1、测量定位主体结构整体效果是通过施工的各道工序来保证的,测量放线作为先导工序应贯穿于各施工环节
本工程放线时打破传统惯例,以确保各工序施工精度为原则,凡为保证精度需要提供的基准线、轴线、墙柱定位尺寸线都及时给出,凡有关工序需要配合的检测都及时予以满足
此外,为保证测量放线自身的精度,施工现场测量人员须经挑选并经过培训,在放线工作中正确合理使用仪器和钢尺,按规定检验仪器,检定钢尺,从而保证测量放线工作顺利进行
(1)投点放线用经纬仪引测建筑物的边柱或墙轴线,并以该轴线为起点,引出其他各条轴线,然后根据施工图墨线弹出模板的内边线和中心线,以便于模板的安装和校正
(2)标高测量根据模板实际的要求用水准仪把建筑物水平标高直接引测到模板安装位置
在无法直接引测时,可采取间接引测的方法,即用水准仪将水平标高先引测到过渡引测点,作为上层结构构件模板的基准点,用来测量和复核其标高位置
(3)找平模板承垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆
常用的找平方法是沿模板内边线用1:3水泥砂浆抹找平层,另外,在外墙、边柱部位,继续安装模板前,要设置模板承垫条带,并用仪器校正,使其平直
2、材料准备(1)木枋刨直,所有进场木枋均需刨直使用,且规格大小一致
(2)支撑杆要整理,有破损、大范围裂缝(特别是焊
