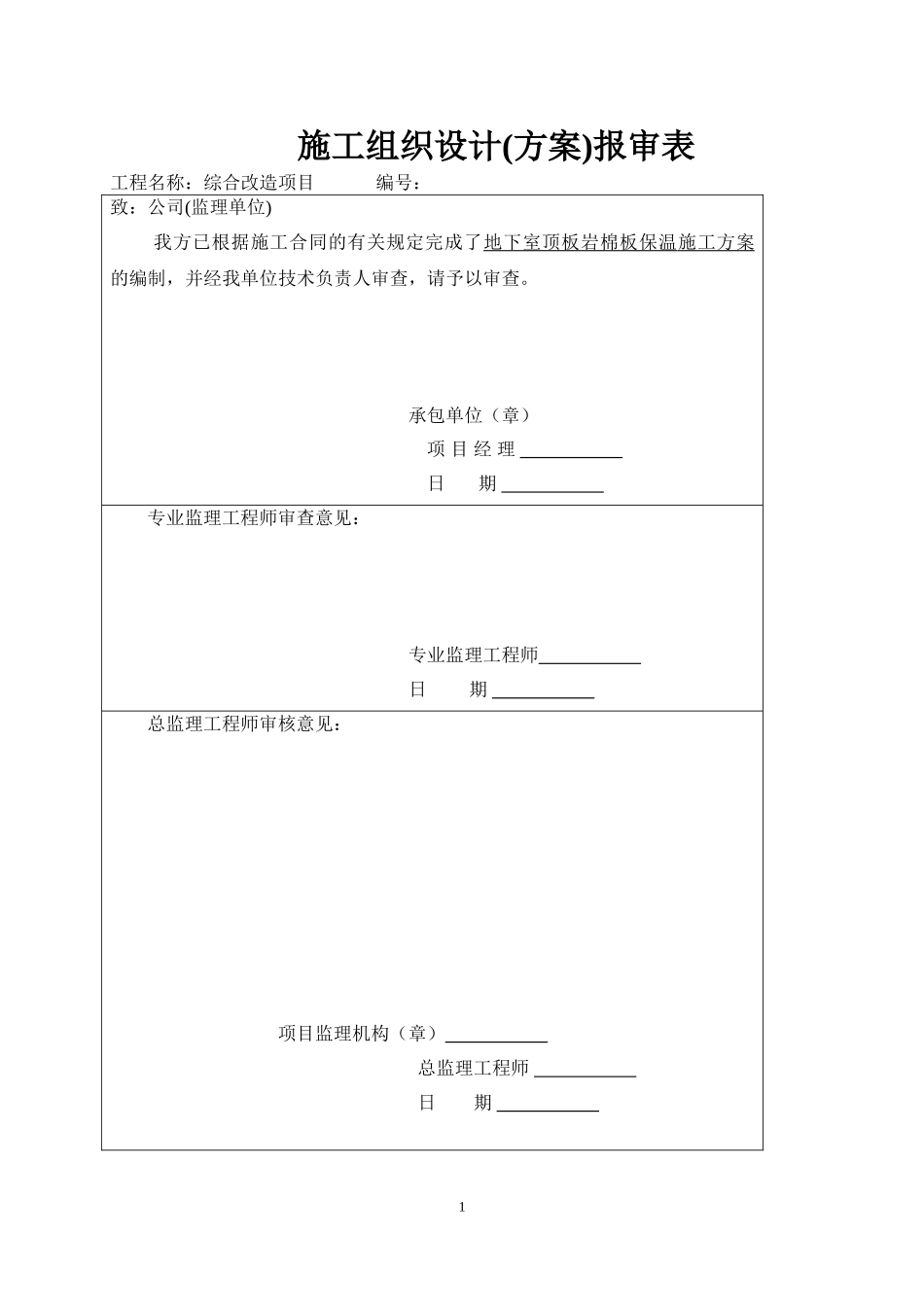

施工组织设计(方案)报审表工程名称:综合改造项目编号:致:公司(监理单位)我方已根据施工合同的有关规定完成了地下室顶板岩棉板保温施工方案的编制,并经我单位技术负责人审查,请予以审查。承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构(章)总监理工程师日期1地下室顶板岩棉板保温施工方案批准:审核:编制:2015年3月2地下室顶板岩棉板保温施工方案一.工程概况拟建建筑为双塔楼形式、混凝土框架—核心筒结构、桩(混凝土灌注桩)筏基础,总建筑面积8万㎡,南北为塔楼,中间为4层裙房,地下2层,地上22层,建筑高度90米。地下二层为人防和车库,层高为3.90米,地下一层为车库,层高5.5米。本工程总建筑面积80750.62平方米;其中地上面积68493.36平方米;地下面积1225.26平方米。二.编制依据(1)《建设节能工程施工质量验收规范》GB50411—2007(2)《建筑工程施工质量验收统一标准》GB50300—2001(3)《建筑装饰装修工程质量验收规范》GB50201—2001(4)施工图纸(5)国家、地方、行业现行法律、法规三.施工准备3.1机具准备(1)主要机具水桶,剪刀,铲刀,手提式搅拌器,手推车,塑料桶,铁锹,铲刀,脚手架、锯齿型批刀,平口批刀,美工刀,铝合金刮尺,扫帚,滚筒,冲击钻,螺丝刀,切割机等。3.2材料准备90厚岩棉板、塑料膨胀钉、耐碱玻纤网格布、抗裂砂浆。3.3作业条件(1)地下室顶板经有关部门验收合格。(2)岩棉板、聚合物砂浆等外保温材料产品合格证齐全并经复试合格。(3)施工环境温度不得低于5oC,不得高于40oC。(4)检查所用材料是否符合设计要求,施工机具和工具是否符合使用要求,脚手架是否安全可靠,施工人员是否已进行培训等。四、施工工艺基层处理→安装岩棉板→安装固定件→底层抗裂砂浆→耐碱玻纤网格布→面层抗裂3砂浆→保温系统验收1.基层墙面处理清理主体施工时顶板遗留的钢筋头、废模板;清扫顶板的浮灰,清洗油污;2.安装岩棉板2.1安装岩棉板时宽度小于20cm的缝隙可用聚苯板填充;2.2安装岩棉板时要预留出线盒开口;2.3随时用2m靠尺和托线板检查平整度和垂直度,不符合要求时立即更正;2.4岩棉板间缝隙应控制在2mm以内,接缝处高差应控制在1mm以内;3.安装锚固件3.1岩棉板安装锚固件,根据各单体工程的岩棉板材厚度来选择相应的锚固件且直径为ø8,锚固件深入顶板内部有效锚固深度应不小于30mm。3.2需要安装固定件的部位先用带有直径8mm钻头的冲击钻在基层顶板上钻入深度不小于50mm的孔;3.3用手锤把锚固件的胀管打入预先钻好的孔内,保证顶部圆盘与岩棉板齐平;3.4用手锤把钢钉打入胀管内,圆盘陷入岩棉板表面1mm。3.5锚固件数量:每块岩棉板上5个锚固件,4个角各1个,板中心1个,总计5个锚固件。4.打磨岩棉板不平整接缝处4.1如果接缝处平整度偏差超过2mm,则用粗砂纸打磨平整;4.2抹面层施工前应清除岩棉板表面上任何残留废屑;5.底层抗裂砂浆5.1岩棉板表面上用不锈钢抹子抹出2~3mm厚已拌制好的抗裂砂浆;要求将岩棉板充分覆盖。5.2每次抹抗裂砂浆面积应略大于一块网格布的面积。6.铺设耐碱网格布6.1抹完第一遍抗裂砂浆,胶浆尚未干时,立即铺设加强耐碱网格布,铺设时耐碱网的弯曲面应朝向顶板;6.2铺设耐碱网时,从中央向四周用抹子抹平,直至耐碱网完全嵌入抗裂砂浆内;6.3标准网格布需要搭接时,必须满足65mm的搭接长度要求;7.面层抗裂砂浆7.1等第一遍抗裂砂浆表干(可碰触)后再抹一道2.0~3.0mm厚的抗裂砂浆,抗裂砂浆的总厚度应控制在≥5.0mm。47.2面层抹面胶浆应完全覆盖网格布,表面平整度满足涂料和拉毛涂料饰面的相关要求。五.施工验收1.检验批的划分根据建筑节能施工质量验收规程要求,相同材料、工艺和施工条件的保温工程按500~1000m2墙面面积为一个检验批。2.材料验收及复试2.1进入现场的各种材料的品种与技术性能应符合岩棉板保温系统相关质量要求。2.2工程现场采用的岩棉板和抗裂砂浆等材料,进场时应对其性能进行见证取样送检复试,按每单体一整套系统检测报告。具体检测项目如下:1)岩棉板:岩棉板的导热系数、密度、抗压强度或压缩强度、燃烧性能;2)抗...
