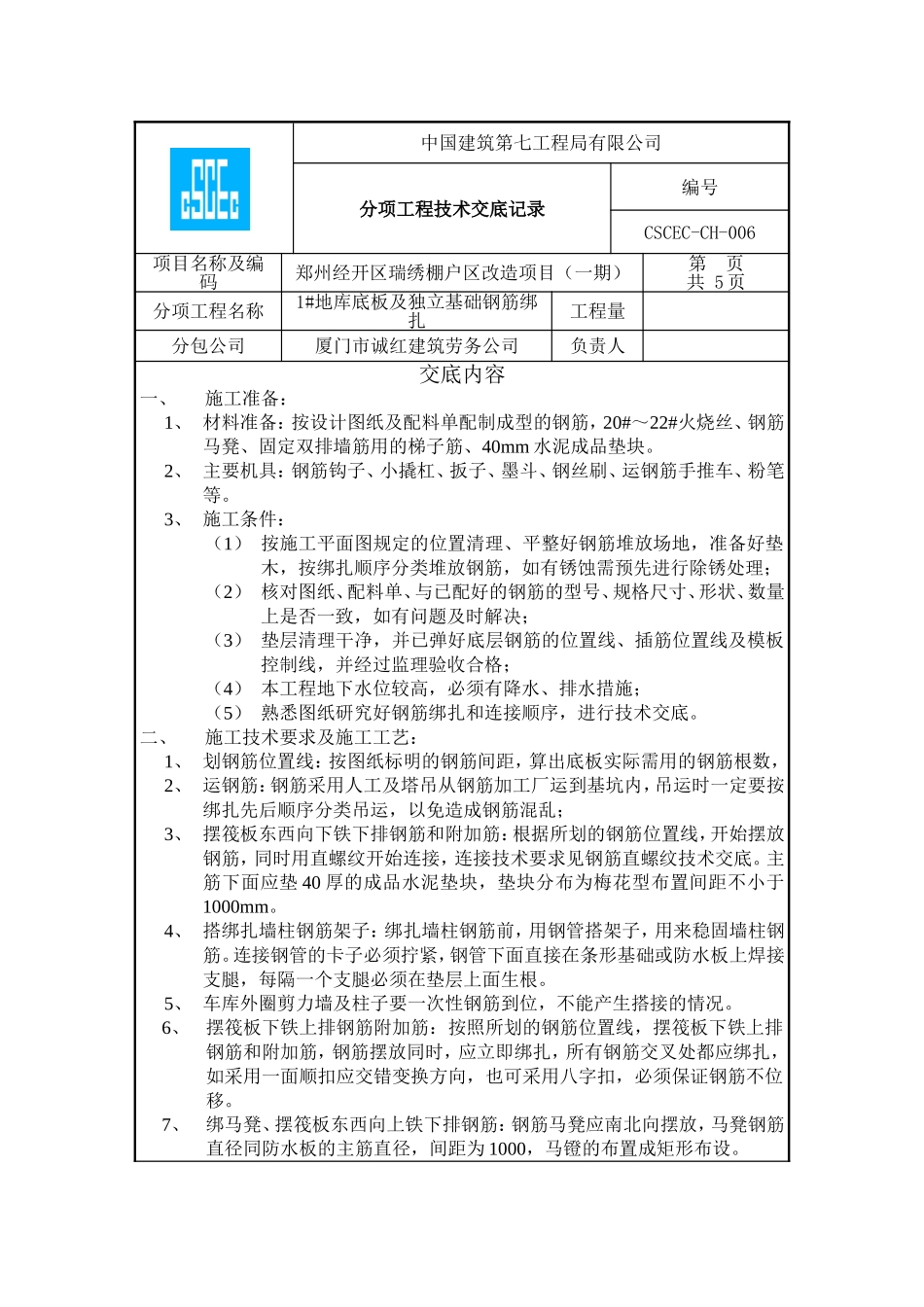

中国建筑第七工程局有限公司分项工程技术交底记录编号CSCEC-CH-006项目名称及编码郑州经开区瑞绣棚户区改造项目(一期)第页共5页分项工程名称1#地库底板及独立基础钢筋绑扎工程量分包公司厦门市诚红建筑劳务公司负责人交底内容一、施工准备:1、材料准备:按设计图纸及配料单配制成型的钢筋,20#~22#火烧丝、钢筋马凳、固定双排墙筋用的梯子筋、40mm水泥成品垫块
2、主要机具:钢筋钩子、小撬杠、扳子、墨斗、钢丝刷、运钢筋手推车、粉笔等
3、施工条件:(1)按施工平面图规定的位置清理、平整好钢筋堆放场地,准备好垫木,按绑扎顺序分类堆放钢筋,如有锈蚀需预先进行除锈处理;(2)核对图纸、配料单、与已配好的钢筋的型号、规格尺寸、形状、数量上是否一致,如有问题及时解决;(3)垫层清理干净,并已弹好底层钢筋的位置线、插筋位置线及模板控制线,并经过监理验收合格;(4)本工程地下水位较高,必须有降水、排水措施;(5)熟悉图纸研究好钢筋绑扎和连接顺序,进行技术交底
二、施工技术要求及施工工艺:1、划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,2、运钢筋:钢筋采用人工及塔吊从钢筋加工厂运到基坑内,吊运时一定要按绑扎先后顺序分类吊运,以免造成钢筋混乱;3、摆筏板东西向下铁下排钢筋和附加筋:根据所划的钢筋位置线,开始摆放钢筋,同时用直螺纹开始连接,连接技术要求见钢筋直螺纹技术交底
主筋下面应垫40厚的成品水泥垫块,垫块分布为梅花型布置间距不小于1000mm
4、搭绑扎墙柱钢筋架子:绑扎墙柱钢筋前,用钢管搭架子,用来稳固墙柱钢筋
连接钢管的卡子必须拧紧,钢管下面直接在条形基础或防水板上焊接支腿,每隔一个支腿必须在垫层上面生根

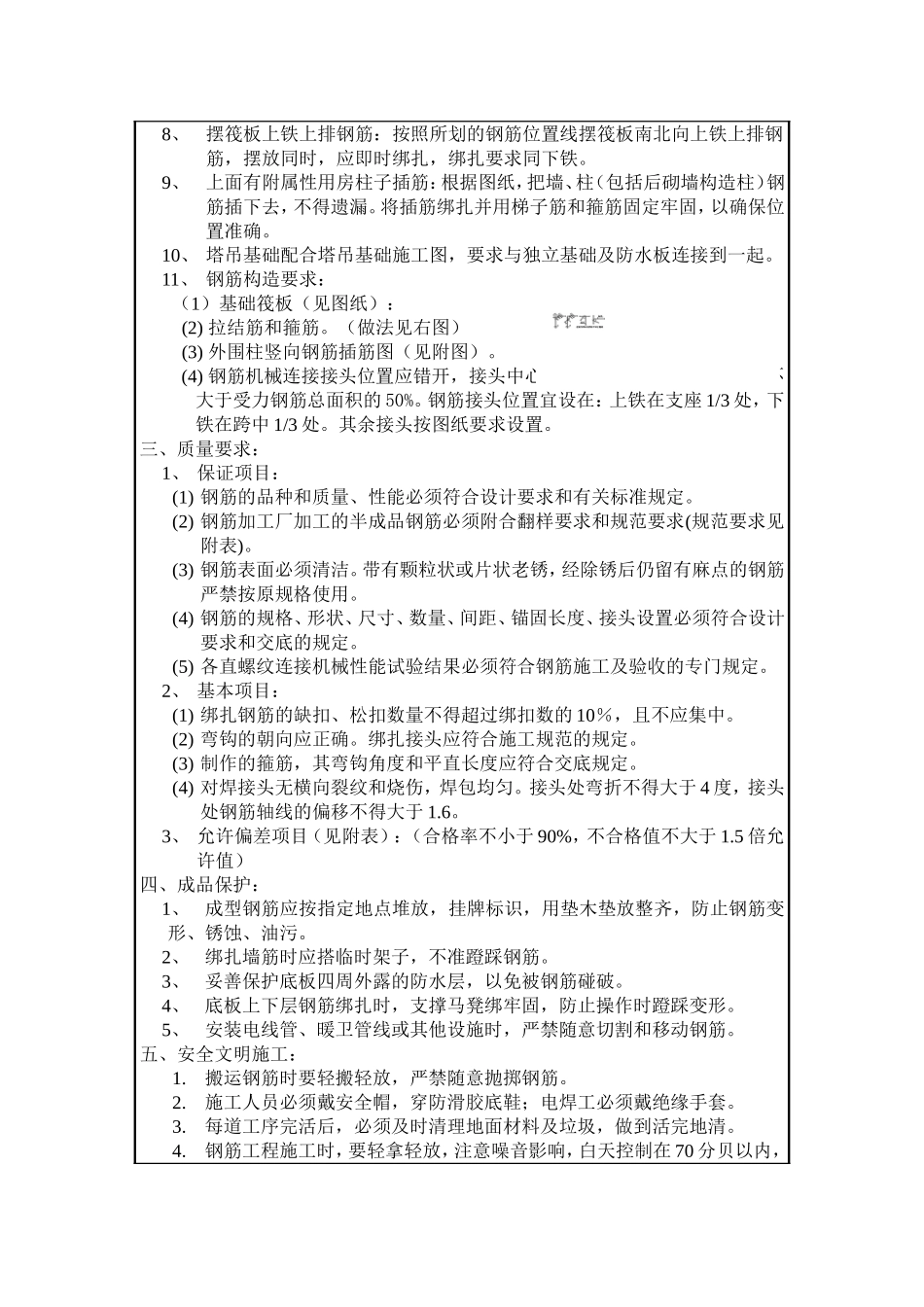

5、车库外圈剪力墙及柱子要一次性钢筋到位,不能产生搭接的情况
6、摆筏板下铁上排钢筋附加筋:按照所划的钢筋位置线,摆筏板下铁上排钢筋和附加筋,钢筋摆放同时,应
