一、防水施工工艺基坑开挖——垫层施工——砌筑900mm高卷材保护墙——基层处理——底板卷材铺贴——20厚1:2
5水泥砂浆保护层——底板混凝土施工——20厚1:2
5防水砂浆外墙基层清理——20厚1:2
5水泥砂浆找平层——外墙卷材附加层铺贴——外墙卷材铺贴——抹砂浆保护层——砌筑外墙卷材120保护墙——土方回填——后浇带混凝土浇筑1、垫层施工底板卷材基础施工基坑验槽后,在地基上浇筑C15素混凝土垫层,随打随抹随压光

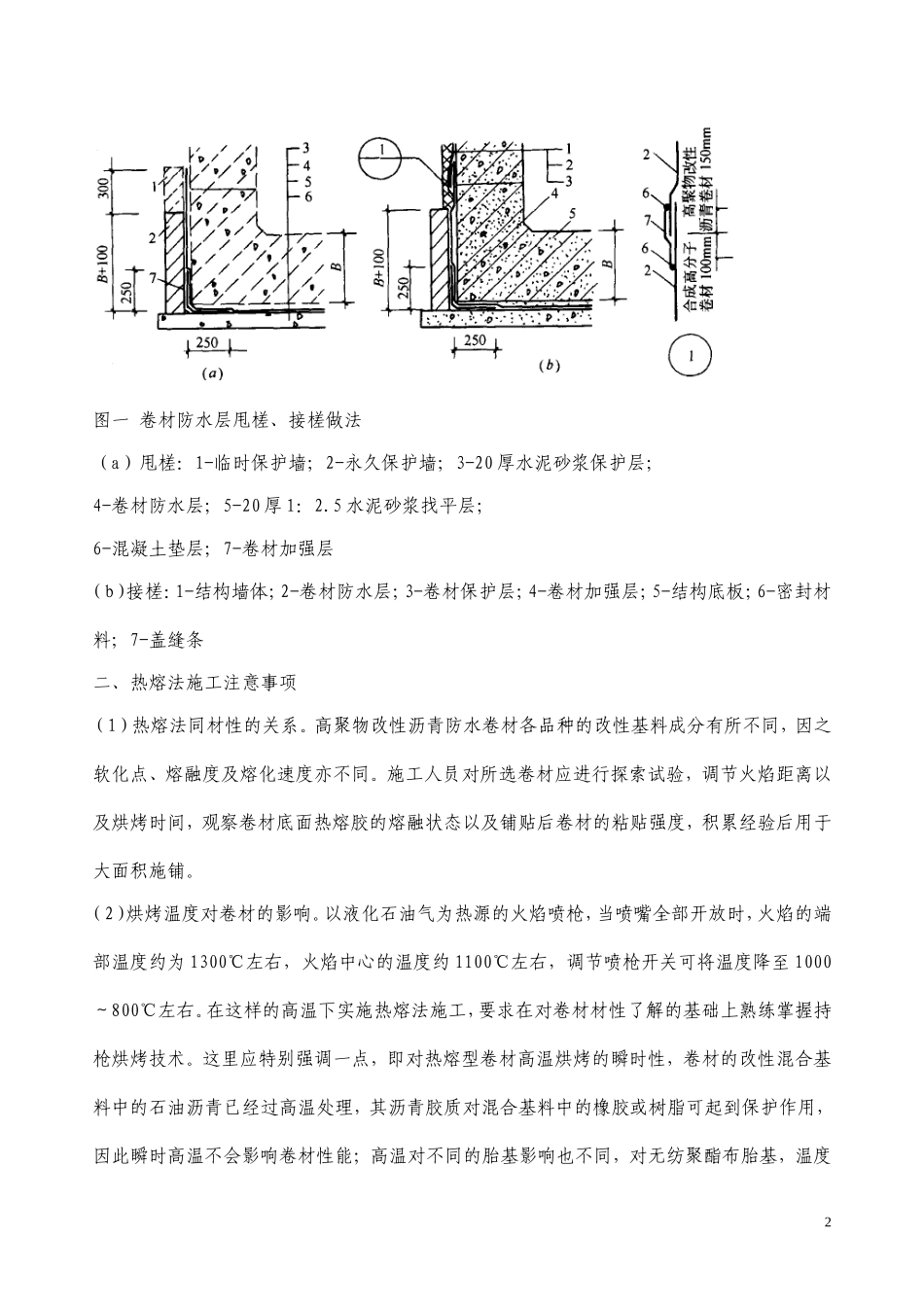

然后,在底板垫层的四周用防水砂浆先砌筑900mm高卷材保护砖墙,砖墙最上3皮砖用石灰砂浆砌筑(便于以后拆除,露出卷材进行搭接),内墙面抹15mm厚1:2
5水泥砂浆并压光
先砌筑此段保护墙主要目的是将底板防水卷材引出,保证卷材接头质量,另外也兼做底板混凝土外侧所有阴阳角均做成R=100mm圆弧,以便于卷材粘结
2、基层处理(1)基层必须牢固,无松动、起砂等缺陷
基层表面应平整洁净、均匀一致
(2)必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理
阴阳角、管道根部等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净
(3)基层若高低不平或凹坑较大时,应用掺加108胶(占水泥重量的15%)的1:3水泥砂浆抹平
(4)基层与变形缝或管道等相连接的阴角应做成均匀一致、平整光滑的折角或圆弧
(5)基层应干燥,含水率宜小于9%
(6)排水口、地漏应低于基层;有套管的管道部位应高于基层表面不少于20mm
将所留空洞浇水洗净、湿润后,用防水砂浆塞实、抹平、压光
接缝处的水泥渣用磨光机磨平,以外墙、塑料止水带表面水泥浆等杂物用铲刀和钢丝刷清理干净,最后将混凝土表面灰尘扫净
3、防水卷材施工1)在基层清理干净后,20厚1:2
5水泥砂浆找平层,以增强卷材与基层的粘结力,2h后方可铺贴卷材
2)卷材施工的一般要求,卷材粘贴采
