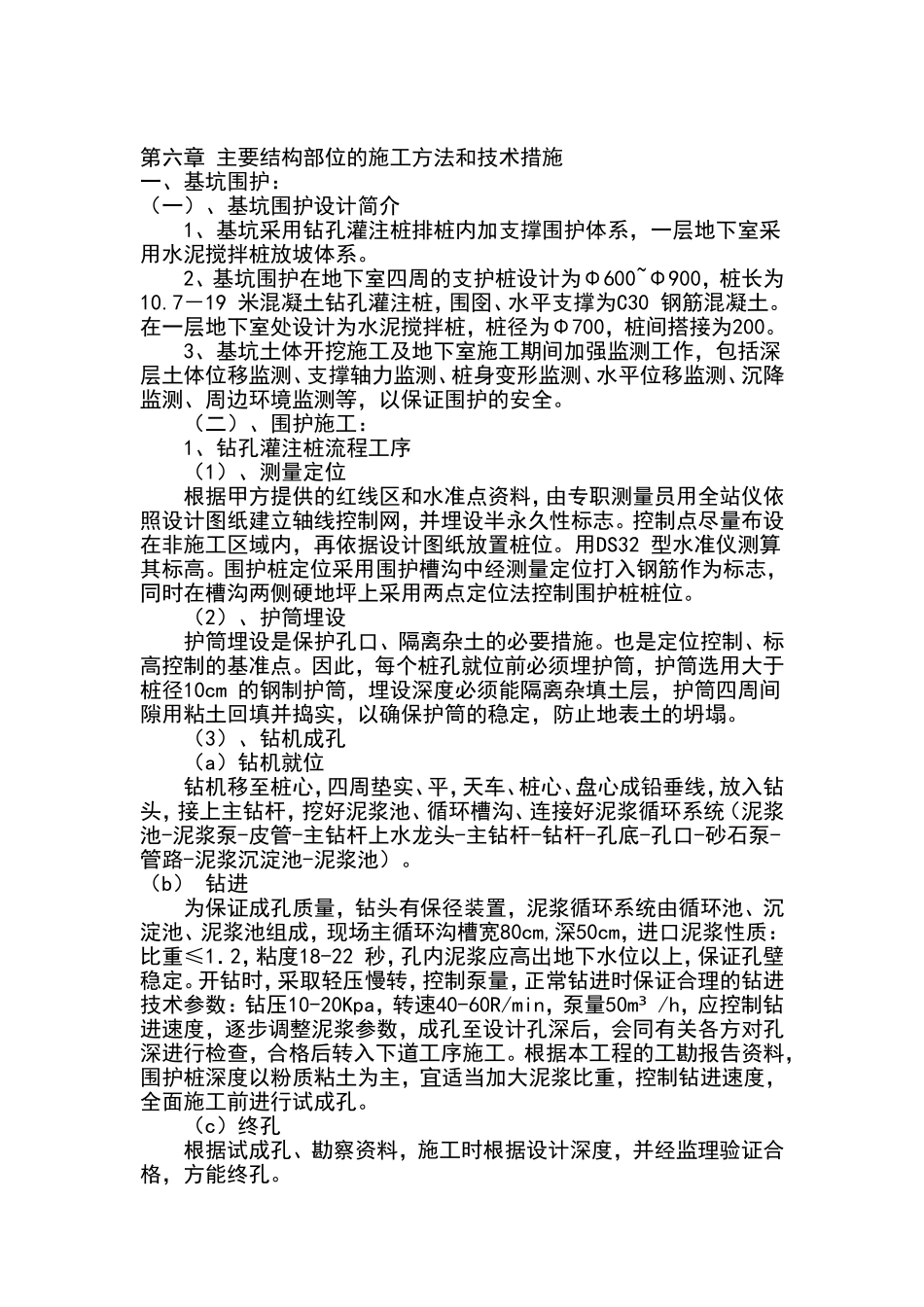

第六章主要结构部位的施工方法和技术措施一、基坑围护:(一)、基坑围护设计简介1、基坑采用钻孔灌注桩排桩内加支撑围护体系,一层地下室采用水泥搅拌桩放坡体系
2、基坑围护在地下室四周的支护桩设计为Φ600~Φ900,桩长为10
7-19米混凝土钻孔灌注桩,围囹、水平支撑为C30钢筋混凝土
在一层地下室处设计为水泥搅拌桩,桩径为Φ700,桩间搭接为200
3、基坑土体开挖施工及地下室施工期间加强监测工作,包括深层土体位移监测、支撑轴力监测、桩身变形监测、水平位移监测、沉降监测、周边环境监测等,以保证围护的安全
(二)、围护施工:1、钻孔灌注桩流程工序(1)、测量定位根据甲方提供的红线区和水准点资料,由专职测量员用全站仪依照设计图纸建立轴线控制网,并埋设半永久性标志
控制点尽量布设在非施工区域内,再依据设计图纸放置桩位
用DS32型水准仪测算其标高
围护桩定位采用围护槽沟中经测量定位打入钢筋作为标志,同时在槽沟两侧硬地坪上采用两点定位法控制围护桩桩位
(2)、护筒埋设护筒埋设是保护孔口、隔离杂土的必要措施
也是定位控制、标高控制的基准点
因此,每个桩孔就位前必须埋护筒,护筒选用大于桩径10cm的钢制护筒,埋设深度必须能隔离杂填土层,护筒四周间隙用粘土回填并捣实,以确保护筒的稳定,防止地表土的坍塌
(3)、钻机成孔(a)钻机就位钻机移至桩心,四周垫实、平,天车、桩心、盘心成铅垂线,放入钻头,接上主钻杆,挖好泥浆池、循环槽沟、连接好泥浆循环系统(泥浆池-泥浆泵-皮管-主钻杆上水龙头-主钻杆-钻杆-孔底-孔口-砂石泵-管路-泥浆沉淀池-泥浆池)
(b)钻进为保证成孔质量,钻头有保径装置,泥浆循环系统由循环池、沉淀池、泥浆池组成,现场主循环沟槽宽80cm,深50cm,进口泥浆性质:比重≤1.2,粘度18-22秒,孔内泥浆应高出地下水位以上,保证孔壁稳定
开钻时,采取轻压慢转,控制泵量,正常
