地下室钢筋绑扎施工工艺标准1
适用范围:本工艺标准适用于地下室钢筋混凝土底板、墙的钢筋绑扎
1材料及主要机具:2
1钢筋:应有出厂合格证,按规定作力学性能复试
当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋应无老锈及油污
2铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝的切断长度要满足使用要求
3控制混凝土保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等
4工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
2作业条件:2
1按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理
2核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同
3当施工现场地下水位较高时,必须有排水及降水措施
4熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作
5根据地下室防水施工方案(采用内贴法或外贴施工),底板钢筋绑扎前做完底板下防水层及保护层;支完底板四周模板(或砌完保护墙,做好防水层)
当地下室外墙防水采用内贴法施工时,在绑扎墙体钢筋之前砌完保护墙,做好防水层及保护层

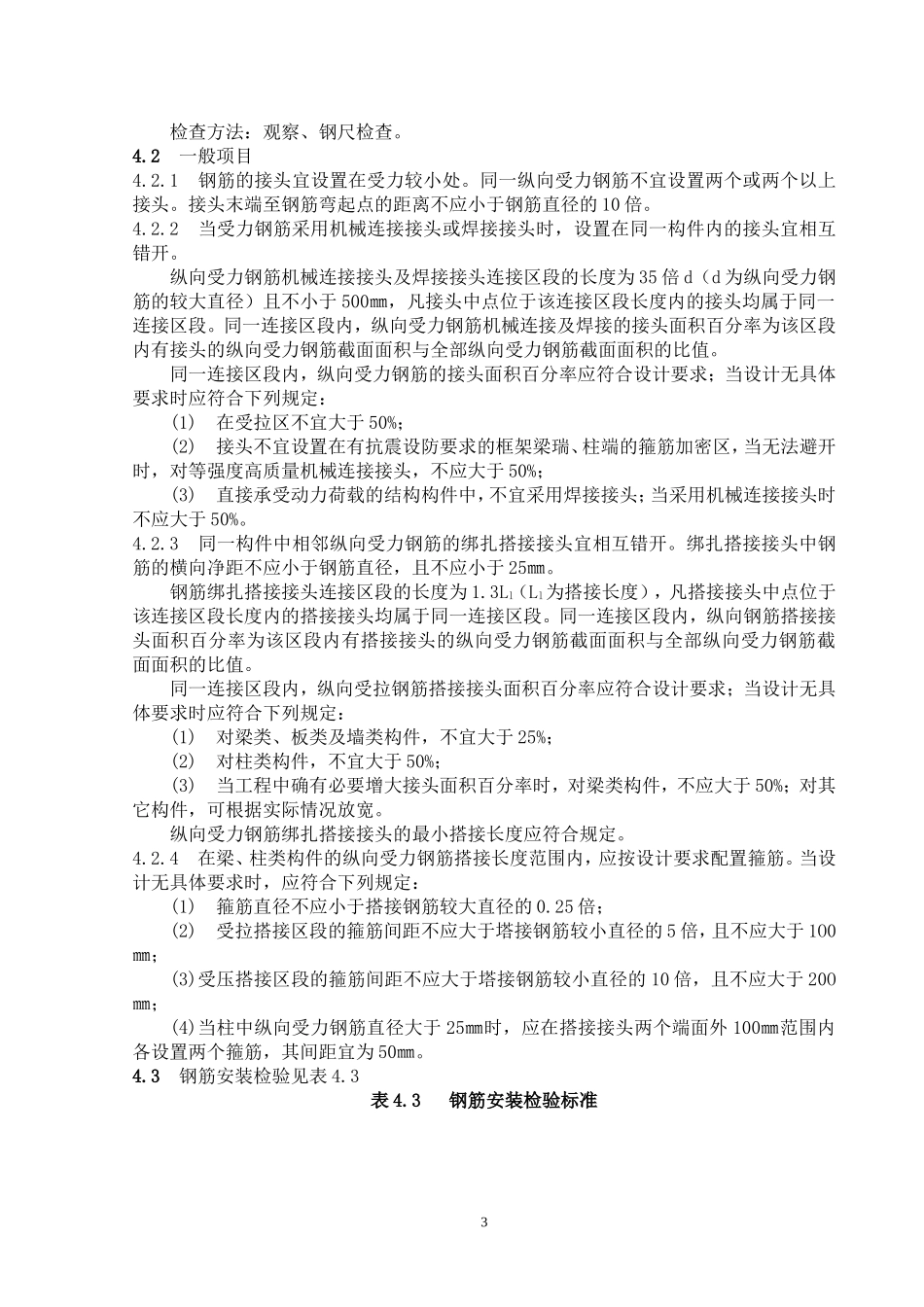

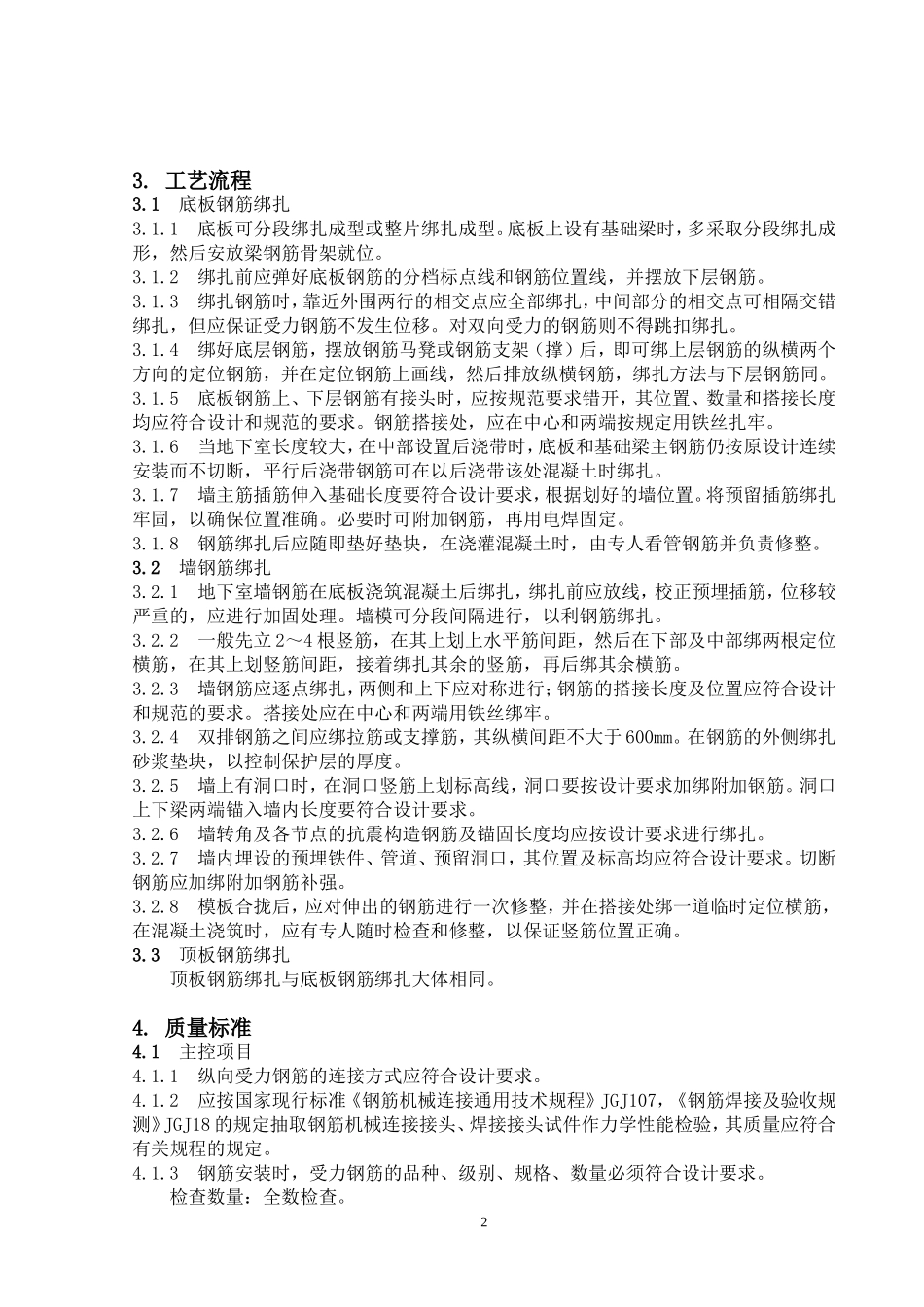

1底板钢筋绑扎3
1底板可分段绑扎成型或整片绑扎成型
底板上设有基础梁时,多采取分段绑扎成形,然后安放梁钢筋骨架就位
2绑扎前应弹好底板钢筋的分档标点线和钢筋位置线,并摆放下层钢筋
3绑扎钢筋时,靠近外围两行的相交点应全部绑扎,中间部分的相交点可相隔交错绑扎,但应保证受力钢筋不发生位移
对双向受力的钢筋则不得跳扣绑扎
4绑好底层钢筋,摆放钢筋马凳或钢筋支架(撑)后,即可绑上层钢筋的纵横两个方向的定位钢筋,并在定位
