地下室工程施工组织设计一、工程概况及施工特点:1
1工程概况凤凰花园商住楼是一座集商场、住宅为一体的高层建筑
占地面积约1700m2,总建筑面积32463m2
设有地下室一层,为平战结合六级人防,平时停车,战时六级人防
地下室开挖深度为5
本工程为框剪结构,基本柱网7
墙、柱、楼板、屋面均采用现浇砼
基础底板面积约1700m2,砼体积近1500m3
砼强度等级为C30
底板厚度450mm,单桩承台大部分高为1
0m,部分高为1
2m,群桩承台高为1
地下室外墙厚度为400mm,内墙厚度为300mm
砼强度等级C40
框架柱截面主要有1100×1100mm,1000×1000mm,950×950mm,500×500mm,800×800mm等,砼强度等级为C40
2施工特点1
3功能多,车道、水池将是施工中的难点
4地下室底板砼数量大,浇筑时间长,应确定好浇筑顺序,避免出现施工缝
5电梯井承台面积大(11
8m),高度1
属大体积砼,应采取措施减少砼的水化热,控制砼内外温差≤26
C,避免产生表面裂缝或贯穿性裂缝
6外墙厚度大、标号高,且为结构自防水
施工中应防止出现裂缝而引起外墙渗水

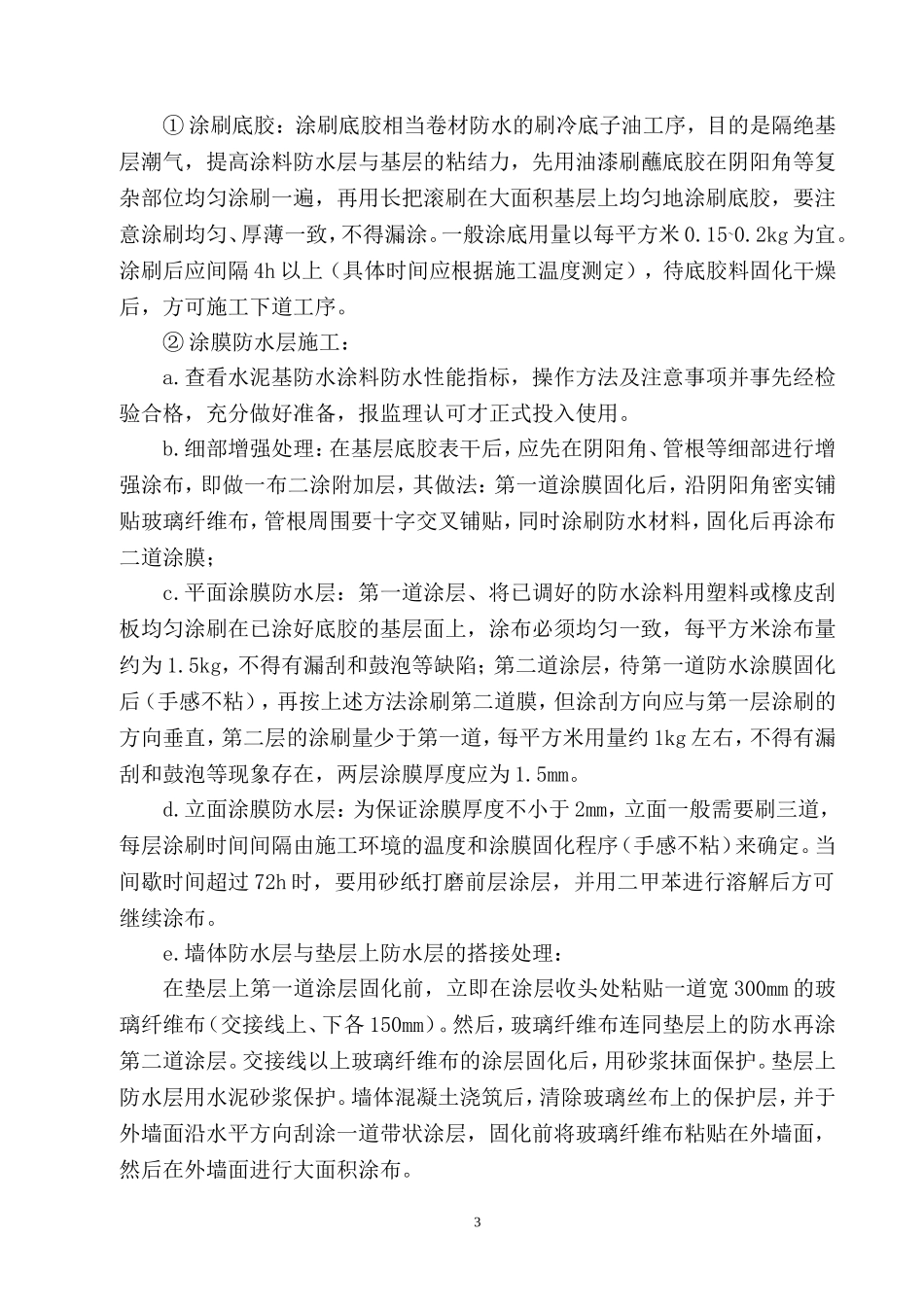

二、施工工艺:1垫层弹线消防水池底板防水层施工桩位、柱网、墙体轴线复核底板砼养护柱、墙插筋底板边模、外墙模板地下室底板砼施工地下室底板钢筋绑扎地下一层柱、墙钢筋地下室柱、墙体及地下室顶板、梁板模板地下室柱、墙及车道砼施工测量定位承台、基础梁土方、砍桩头砖胎模砌筑消防水池砖胎模抹灰C15底板垫层施工地下室外墙侧模拆除、养护地下室顶板砼施工消防水池外墙防水施工地下室顶板梁板钢筋三、主要施工方法:3

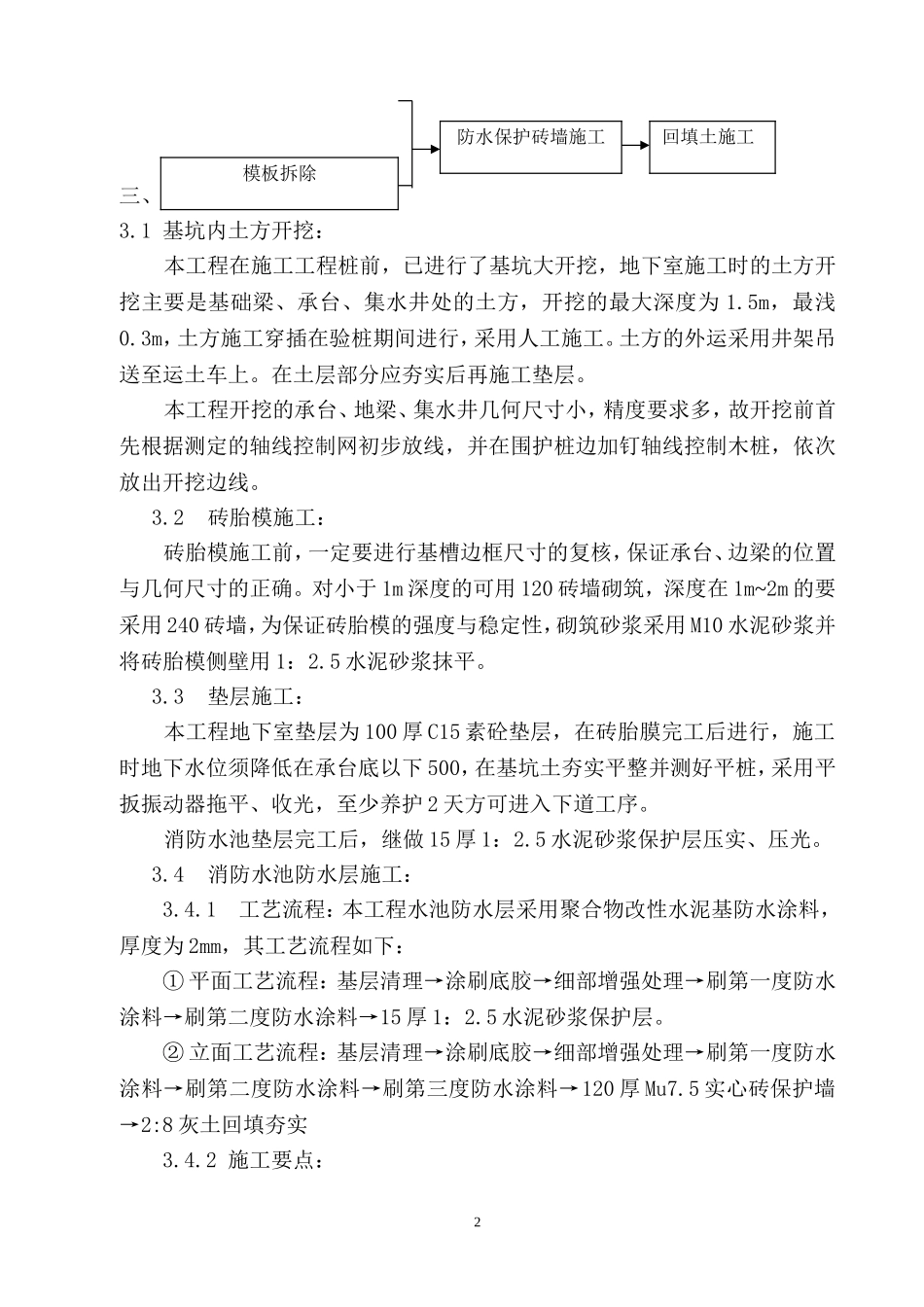

1基坑内土方开挖:本工程在施工工程桩前,已进行了基坑大开挖,地下室施工时的土方开挖主要是基础梁、承台、集水井处的土方,开挖的最大深度为1
