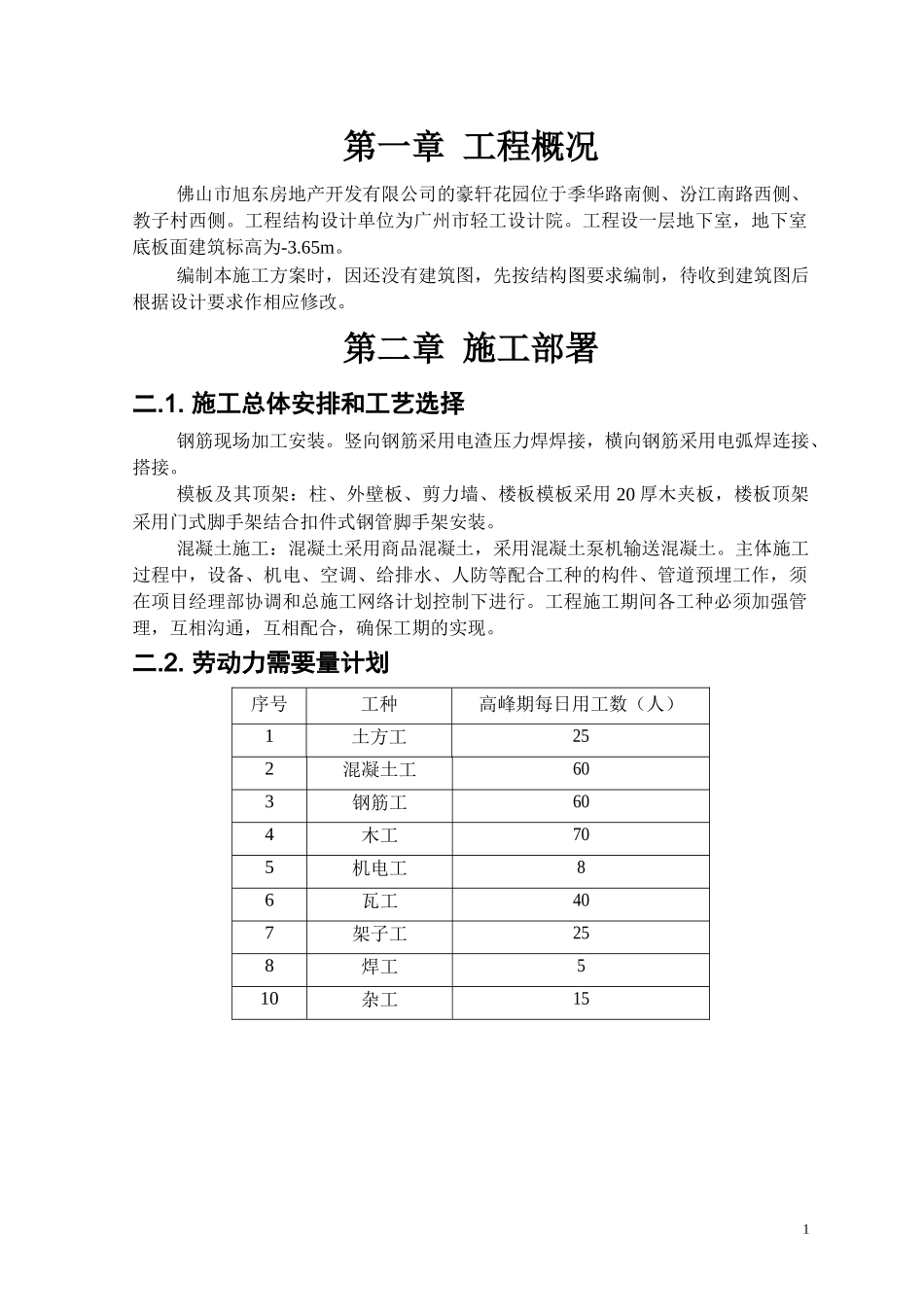

第一章工程概况佛山市旭东房地产开发有限公司的豪轩花园位于季华路南侧、汾江南路西侧、教子村西侧
工程结构设计单位为广州市轻工设计院
工程设一层地下室,地下室底板面建筑标高为-3
编制本施工方案时,因还没有建筑图,先按结构图要求编制,待收到建筑图后根据设计要求作相应修改
第二章施工部署二
施工总体安排和工艺选择钢筋现场加工安装
竖向钢筋采用电渣压力焊焊接,横向钢筋采用电弧焊连接、搭接
模板及其顶架:柱、外壁板、剪力墙、楼板模板采用20厚木夹板,楼板顶架采用门式脚手架结合扣件式钢管脚手架安装
混凝土施工:混凝土采用商品混凝土,采用混凝土泵机输送混凝土
主体施工过程中,设备、机电、空调、给排水、人防等配合工种的构件、管道预埋工作,须在项目经理部协调和总施工网络计划控制下进行
工程施工期间各工种必须加强管理,互相沟通,互相配合,确保工期的实现
劳动力需要量计划序号工种高峰期每日用工数(人)1土方工252混凝土工603钢筋工604木工705机电工86瓦工407架子工258焊工510杂工151二

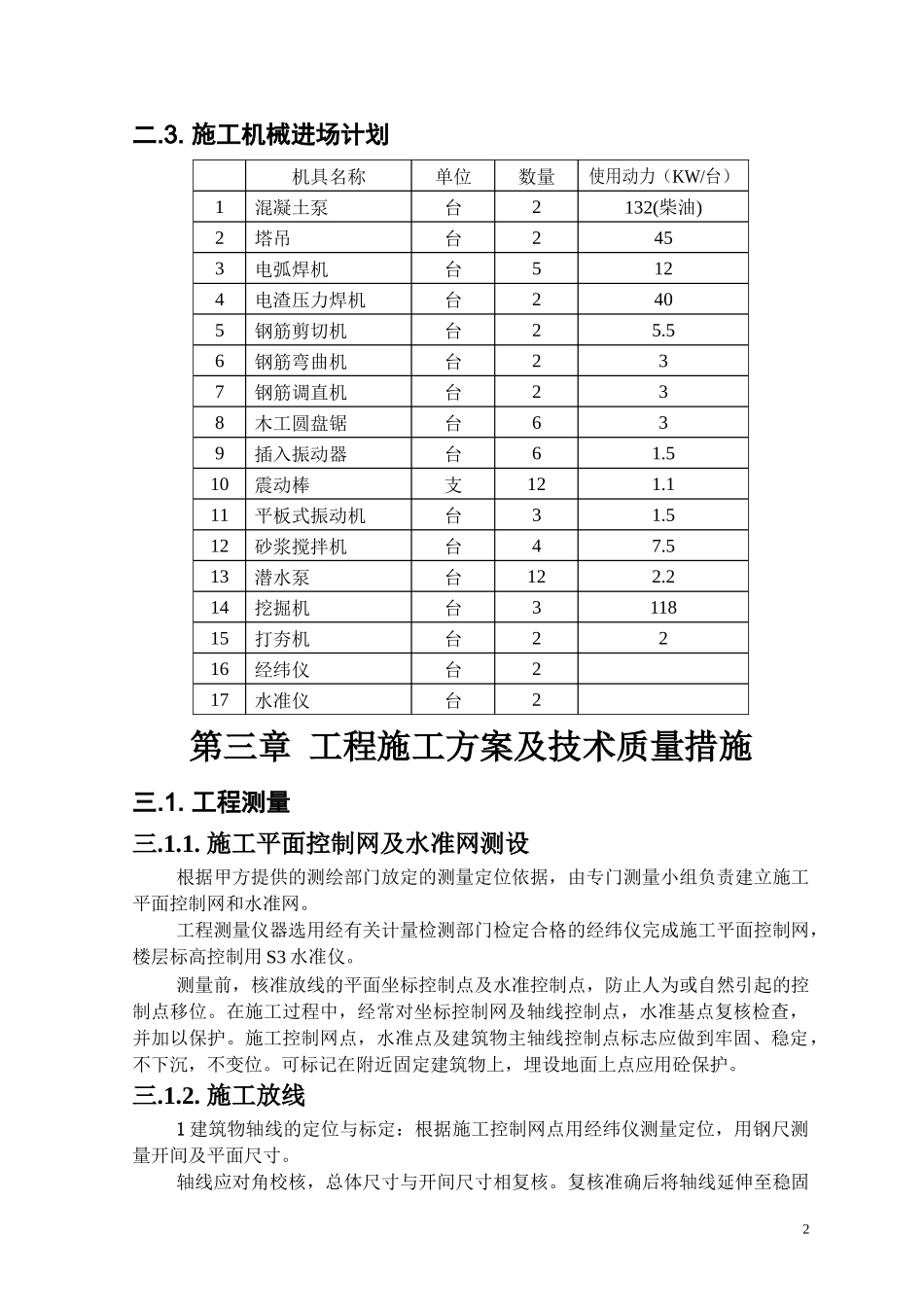

施工机械进场计划机具名称单位数量使用动力(KW/台)1混凝土泵台2132(柴油)2塔吊台2453电弧焊机台5124电渣压力焊机台2405钢筋剪切机台25
56钢筋弯曲机台237钢筋调直机台238木工圆盘锯台639插入振动器台61
510震动棒支121
111平板式振动机台31
512砂浆搅拌机台47
513潜水泵台122
214挖掘机台311815打夯机台2216经纬仪台217水准仪台2第三章工程施工方案及技术质量措施三

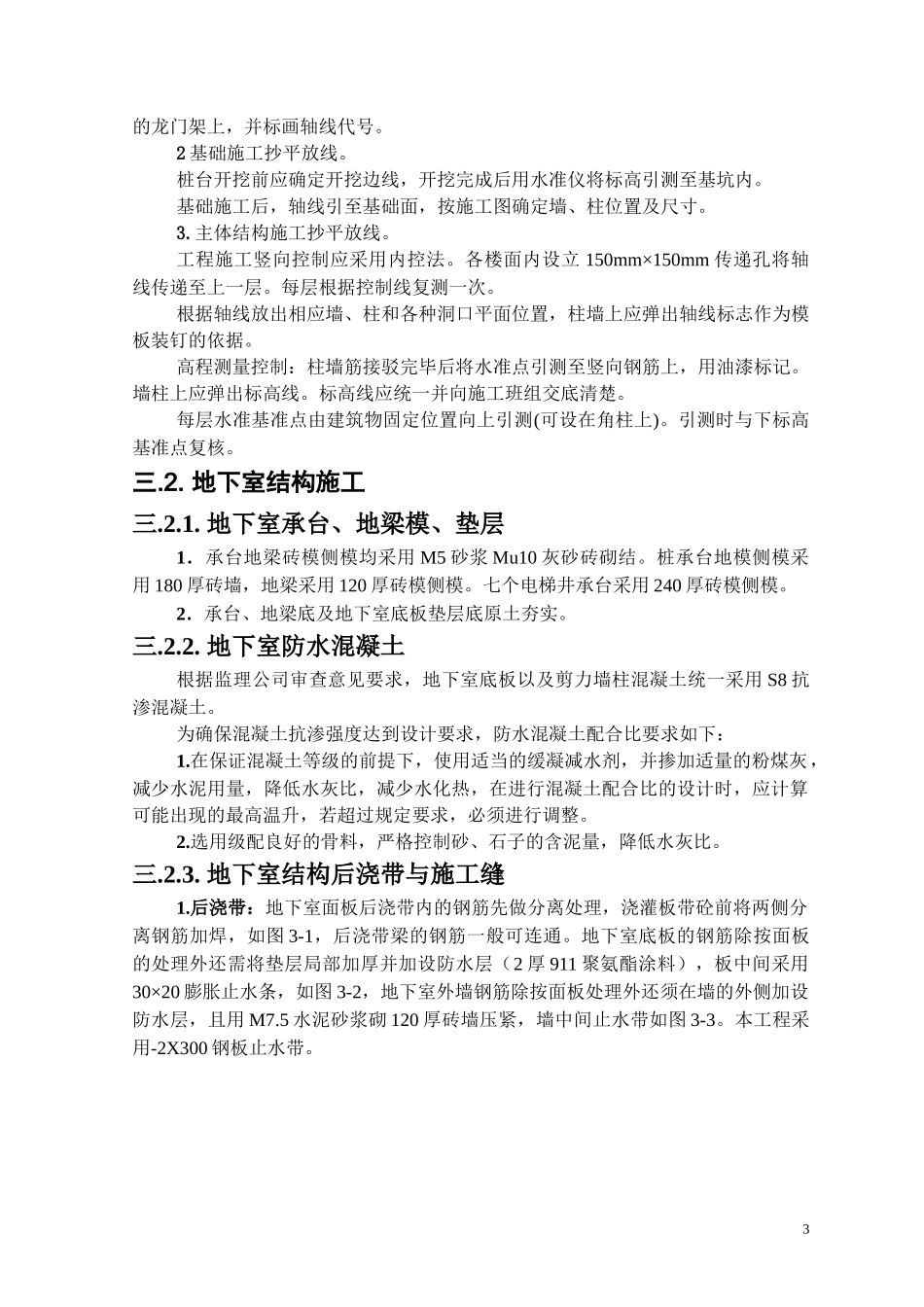

施工平面控制网及水准网测设根据甲方提供的测绘部门放定的测量定位依据,由专门测量小组负责建立施工平面控制网和水准网
工程测量仪器选用经有关计量检测部门检定合格的经纬仪完成施工平面控制网,楼层标高控制用S3水准仪
测量前,核准放线的平
