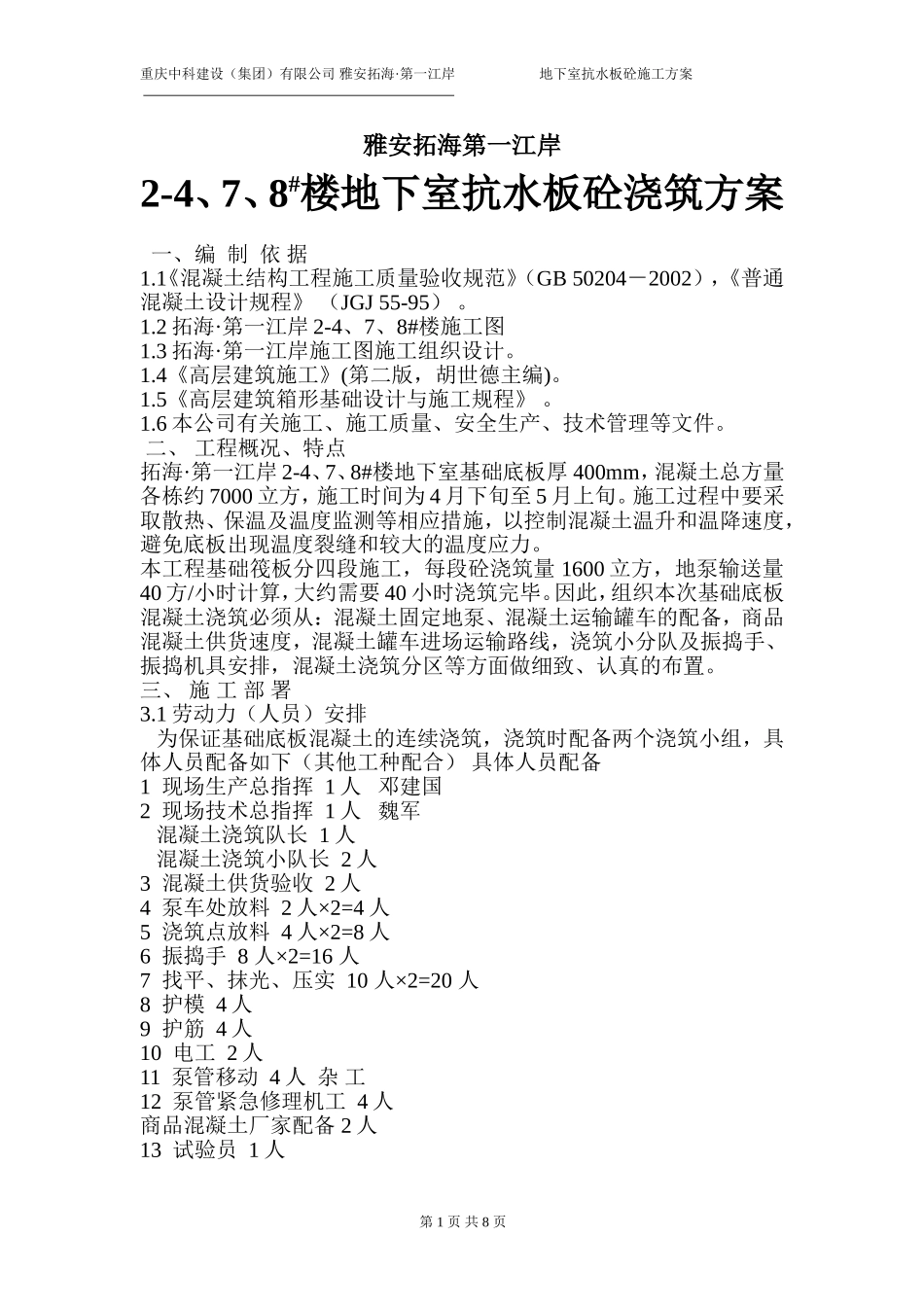

重庆中科建设(集团)有限公司雅安拓海·第一江岸地下室抗水板砼施工方案雅安拓海第一江岸2-4、7、8#楼地下室抗水板砼浇筑方案一、编制依据1
1《混凝土结构工程施工质量验收规范》(GB50204-2002),《普通混凝土设计规程》(JGJ55-95)
2拓海·第一江岸2-4、7、8#楼施工图1
3拓海·第一江岸施工图施工组织设计
4《高层建筑施工》(第二版,胡世德主编)
5《高层建筑箱形基础设计与施工规程》
6本公司有关施工、施工质量、安全生产、技术管理等文件
二、工程概况、特点拓海·第一江岸2-4、7、8#楼地下室基础底板厚400mm,混凝土总方量各栋约7000立方,施工时间为4月下旬至5月上旬
施工过程中要采取散热、保温及温度监测等相应措施,以控制混凝土温升和温降速度,避免底板出现温度裂缝和较大的温度应力
本工程基础筏板分四段施工,每段砼浇筑量1600立方,地泵输送量40方/小时计算,大约需要40小时浇筑完毕
因此,组织本次基础底板混凝土浇筑必须从:混凝土固定地泵、混凝土运输罐车的配备,商品混凝土供货速度,混凝土罐车进场运输路线,浇筑小分队及振捣手、振捣机具安排,混凝土浇筑分区等方面做细致、认真的布置
三、施工部署3

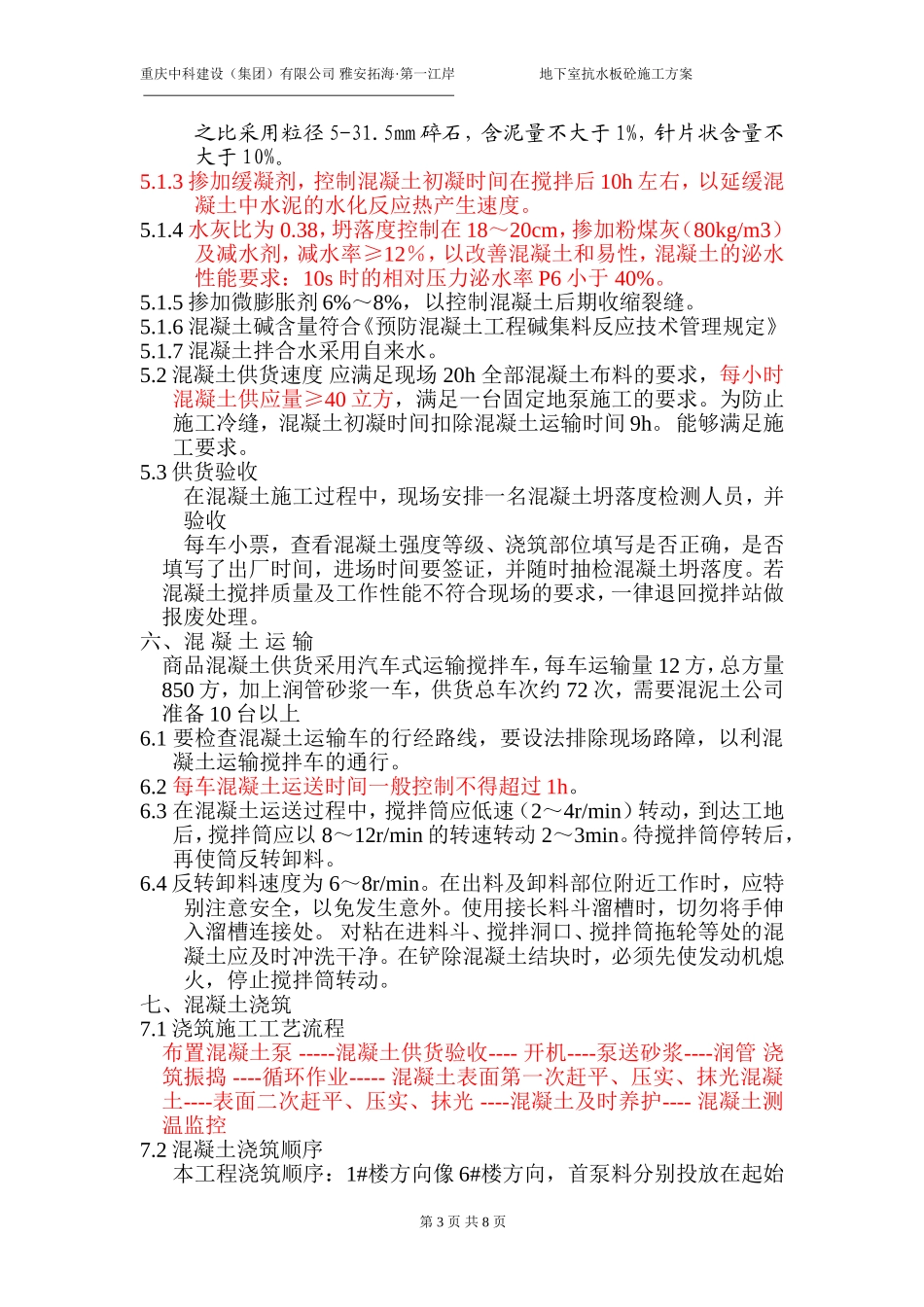

1劳动力(人员)安排为保证基础底板混凝土的连续浇筑,浇筑时配备两个浇筑小组,具体人员配备如下(其他工种配合)具体人员配备1现场生产总指挥1人邓建国2现场技术总指挥1人魏军混凝土浇筑队长1人混凝土浇筑小队长2人3混凝土供货验收2人4泵车处放料2人×2=4人5浇筑点放料4人×2=8人6振捣手8人×2=16人7找平、抹光、压实10人×2=20人8护模4人9护筋4人10电工2人11泵管移动4人杂工12泵管紧急修理机工4人商品混凝土厂家配备2人13试验员1人第1页共8页重庆中科建设(集团)有限公司雅安拓海·第一江岸地下室抗水板砼施工方案现场车辆交通调度
