电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地下室锚杆、防水施工方案VIP免费

地下室锚杆、防水施工方案_第1页
1/16
地下室锚杆、防水施工方案_第2页
2/16
地下室锚杆、防水施工方案_第3页
3/16

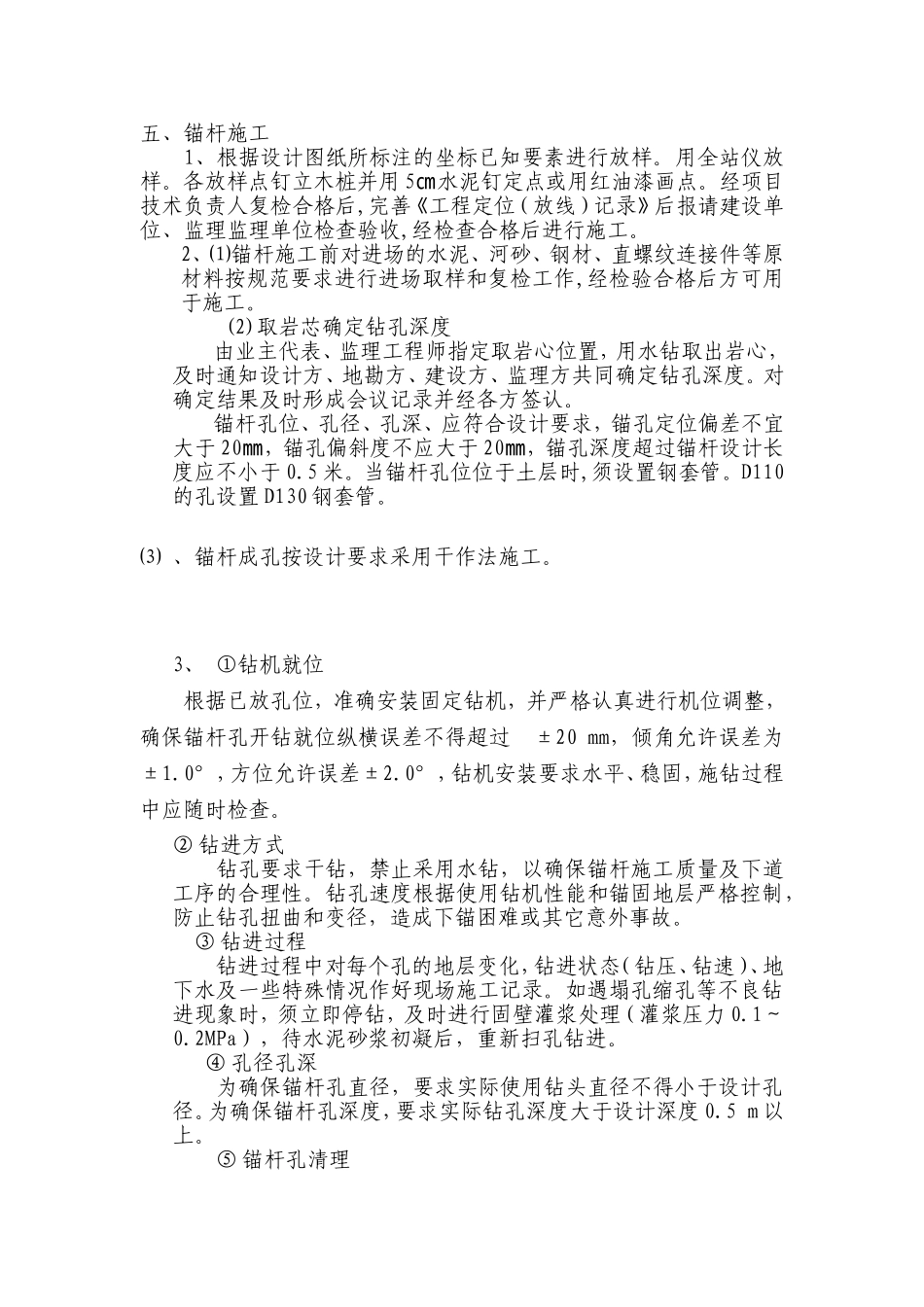

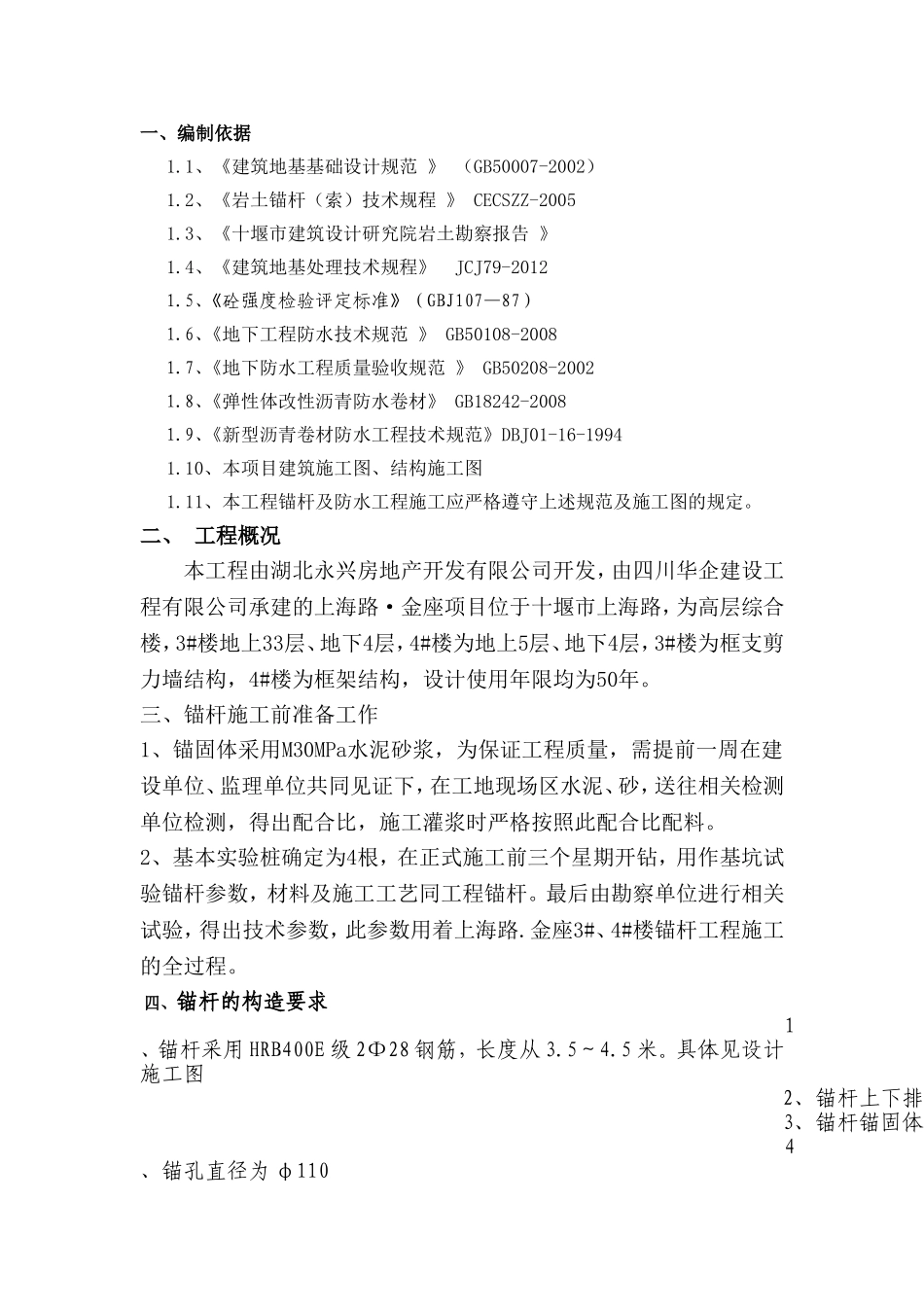

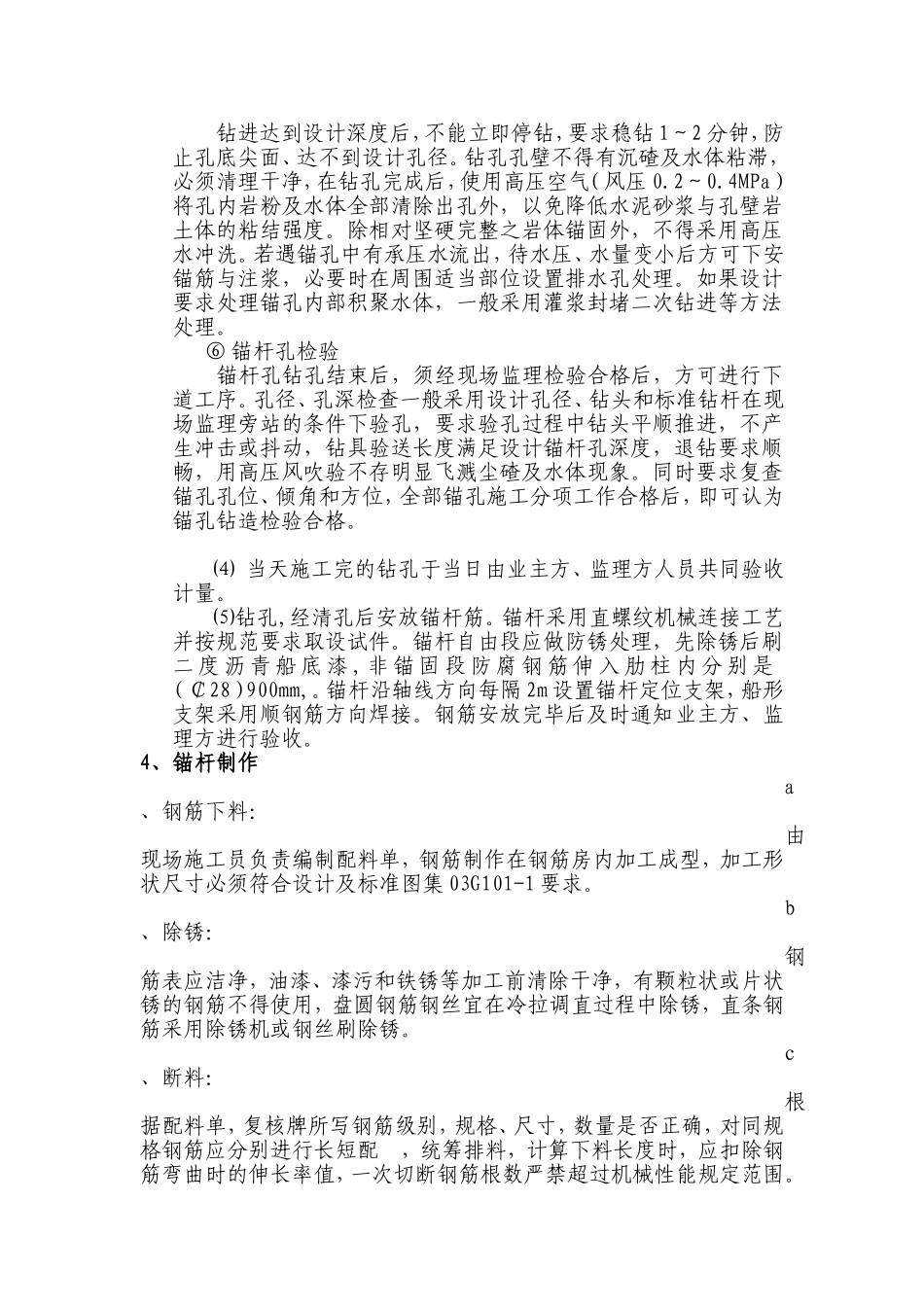

一、编制依据1.1、《建筑地基基础设计规范》(GB50007-2002)1.2、《岩土锚杆(索)技术规程》CECSZZ-20051.3、《十堰市建筑设计研究院岩土勘察报告》1.4、《建筑地基处理技术规程》JCJ79-20121.5、《砼强度检验评定标准》(GBJ107—87)1.6、《地下工程防水技术规范》GB50108-20081.7、《地下防水工程质量验收规范》GB50208-20021.8、《弹性体改性沥青防水卷材》GB18242-20081.9、《新型沥青卷材防水工程技术规范》DBJ01-16-19941.10、本项目建筑施工图、结构施工图1.11、本工程锚杆及防水工程施工应严格遵守上述规范及施工图的规定。二、工程概况本工程由湖北永兴房地产开发有限公司开发,由四川华企建设工程有限公司承建的上海路·金座项目位于十堰市上海路,为高层综合楼,3#楼地上33层、地下4层,4#楼为地上5层、地下4层,3#楼为框支剪力墙结构,4#楼为框架结构,设计使用年限均为50年。三、锚杆施工前准备工作1、锚固体采用M30MPa水泥砂浆,为保证工程质量,需提前一周在建设单位、监理单位共同见证下,在工地现场区水泥、砂,送往相关检测单位检测,得出配合比,施工灌浆时严格按照此配合比配料。2、基本实验桩确定为4根,在正式施工前三个星期开钻,用作基坑试验锚杆参数,材料及施工工艺同工程锚杆。最后由勘察单位进行相关试验,得出技术参数,此参数用着上海路.金座3#、4#楼锚杆工程施工的全过程。四、锚杆的构造要求1、锚杆采用HRB400E级2Φ28钢筋,长度从3.5~4.5米。具体见设计施工图2、锚杆上下排垂直间距3、锚杆锚固体采用水泥砂浆,其强度等级为4、锚孔直径为φ110五、锚杆施工1、根据设计图纸所标注的坐标已知要素进行放样。用全站仪放样。各放样点钉立木桩并用5水泥钉定点㎝或用红油漆画点。经项目技术负责人复检合格后,完善《工程定位(放线)记录》后报请建设单位、监理监理单位检查验收,经检查合格后进行施工。2、⑴锚杆施工前对进场的水泥、河砂、钢材、直螺纹连接件等原材料按规范要求进行进场取样和复检工作,经检验合格后方可用于施工。(2)取岩芯确定钻孔深度由业主代表、监理工程师指定取岩心位置,用水钻取出岩心,及时通知设计方、地勘方、建设方、监理方共同确定钻孔深度。对确定结果及时形成会议记录并经各方签认。锚杆孔位、孔径、孔深、应符合设计要求,锚孔定位偏差不宜大于20,锚孔偏斜度不应大于㎜20,锚孔深度超过锚杆设计长㎜度应不小于0.5米。当锚杆孔位位于土层时,须设置钢套管。D110的孔设置D130钢套管。⑶、锚杆成孔按设计要求采用干作法施工。3、①钻机就位根据已放孔位,准确安装固定钻机,并严格认真进行机位调整,确保锚杆孔开钻就位纵横误差不得超过±20mm,倾角允许误差为±1.0°,方位允许误差±2.0°,钻机安装要求水平、稳固,施钻过程中应随时检查。②钻进方式钻孔要求干钻,禁止采用水钻,以确保锚杆施工质量及下道工序的合理性。钻孔速度根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故。③钻进过程钻进过程中对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特殊情况作好现场施工记录。如遇塌孔缩孔等不良钻进现象时,须立即停钻,及时进行固壁灌浆处理(灌浆压力0.1~0.2MPa),待水泥砂浆初凝后,重新扫孔钻进。④孔径孔深为确保锚杆孔直径,要求实际使用钻头直径不得小于设计孔径。为确保锚杆孔深度,要求实际钻孔深度大于设计深度0.5m以上。⑤锚杆孔清理钻进达到设计深度后,不能立即停钻,要求稳钻1~2分钟,防止孔底尖面、达不到设计孔径。钻孔孔壁不得有沉碴及水体粘滞,必须清理干净,在钻孔完成后,使用高压空气(风压0.2~0.4MPa)将孔内岩粉及水体全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度。除相对坚硬完整之岩体锚固外,不得采用高压水冲洗。若遇锚孔中有承压水流出,待水压、水量变小后方可下安锚筋与注浆,必要时在周围适当部位设置排水孔处理。如果设计要求处理锚孔内部积聚水体,一般采用灌浆封堵二次钻进等方法处理。⑥锚杆孔检验锚杆孔钻孔结束后,须经现场监理检验合格后,方可进行下道工序。孔径、孔深检查一般采用设计孔径、钻头和标...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下室锚杆、防水施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
