天津市津南区双港镇北马集村民回迁安置住房三期(靖博园)项目地下车库模板施工方案编制人:审核人:一、工程概况本工程为6栋三十层至三十二层的回迁住宅楼和一栋五层商业楼组成,其中1#号楼地下2层地上30层,2#楼地下2层地上32层,3#楼地下2层地上30层,4#楼地下2层地上32层,5#楼地下2层地上30层,6#楼地下2层地上32层,7#楼地下2层地上5层,地下车库一层

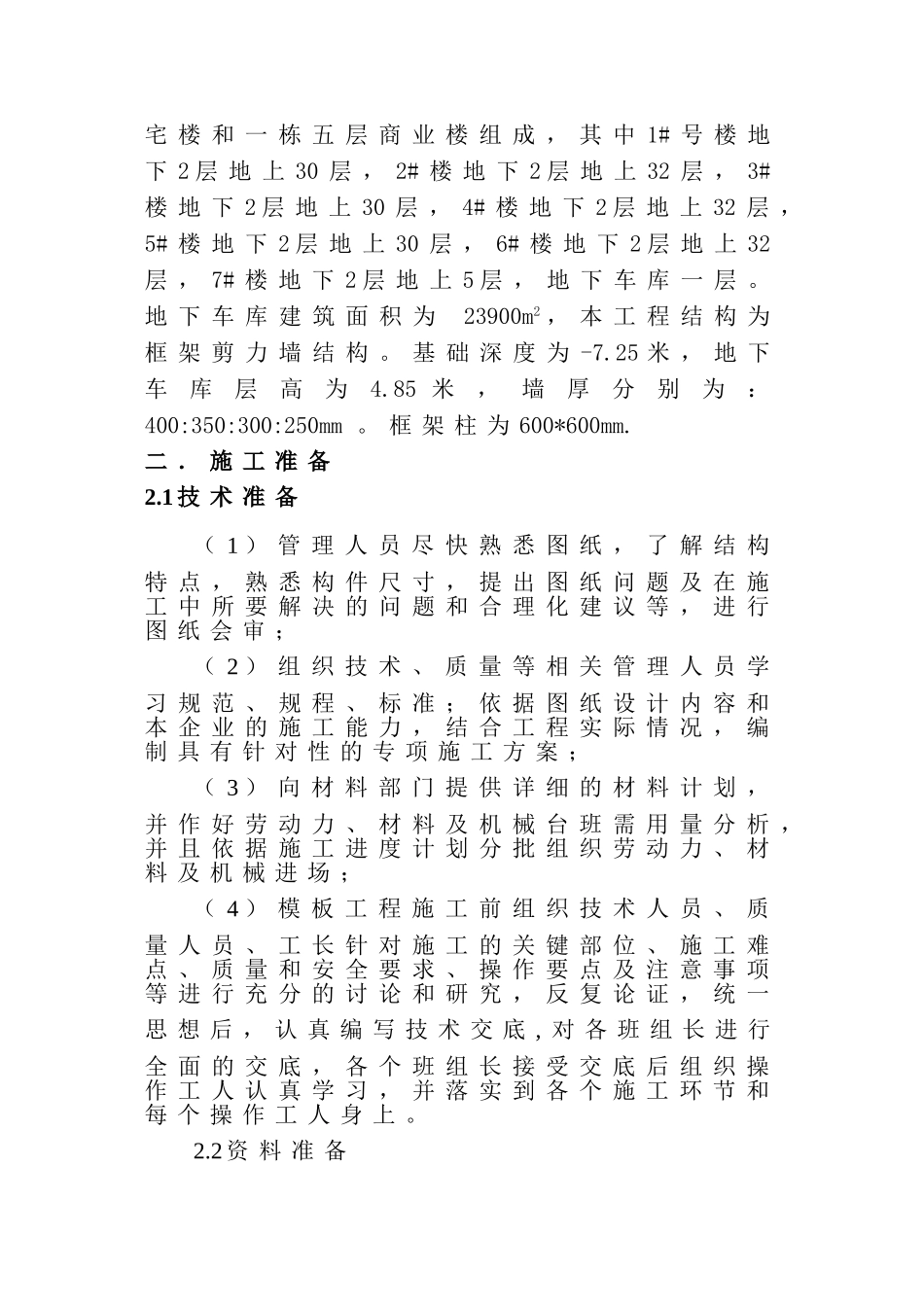

地下车库建筑面积为23900m2,本工程结构为框架剪力墙结构
基础深度为-7
25米,地下车库层高为4
85米,墙厚分别为:400:350:300:250mm
框架柱为600*600mm
二.施工准备2
1技术准备(1)管理人员尽快熟悉图纸,了解结构特点,熟悉构件尺寸,提出图纸问题及在施工中所要解决的问题和合理化建议等,进行图纸会审;(2)组织技术、质量等相关管理人员学习规范、规程、标准;依据图纸设计内容和本企业的施工能力,结合工程实际情况,编制具有针对性的专项施工方案;(3)向材料部门提供详细的材料计划,并作好劳动力、材料及机械台班需用量分析,并且依据施工进度计划分批组织劳动力、材料及机械进场;(4)模板工程施工前组织技术人员、质量人员、工长针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行充分的讨论和研究,反复论证,统一思想后,认真编写技术交底,对各班组长进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并落实到各个施工环节和每个操作工人身上

2资料准备施工中,严格按国家和行业现行质量检验,评定标准和施工技术验收规范,天津市工程技术资料管理规程有关要求,准备好各种资料详表以便施工中及时填写整理,分册保管,待工程竣工后装订成册
资料的编制与整理必须严格执行天津市有关标准2
3物资准备(1)材料计划按照施工图纸、图纸会审记录,编制施工预算、进行工料分析,结合施工进度计划,编制《材料
