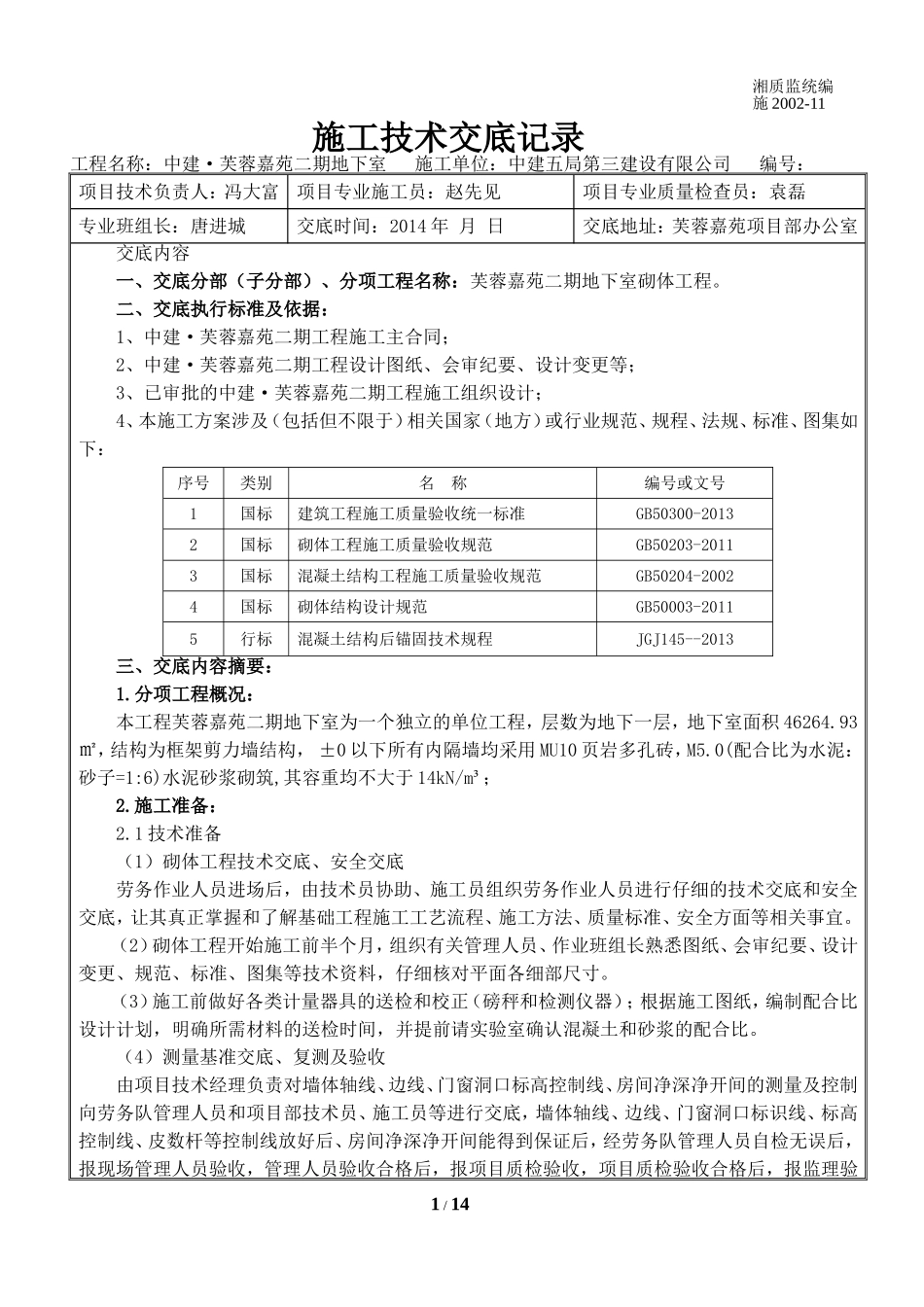

施工技术交底记录工程名称:中建·芙蓉嘉苑二期地下室施工单位:中建五局第三建设有限公司编号:项目技术负责人:冯大富项目专业施工员:赵先见项目专业质量检查员:袁磊专业班组长:唐进城交底时间:2014年月日交底地址:芙蓉嘉苑项目部办公室交底内容一、交底分部(子分部)、分项工程名称:芙蓉嘉苑二期地下室砌体工程
二、交底执行标准及依据:1、中建·芙蓉嘉苑二期工程施工主合同;2、中建·芙蓉嘉苑二期工程设计图纸、会审纪要、设计变更等;3、已审批的中建·芙蓉嘉苑二期工程施工组织设计;4、本施工方案涉及(包括但不限于)相关国家(地方)或行业规范、规程、法规、标准、图集如下:序号类别名称编号或文号1国标建筑工程施工质量验收统一标准GB50300-20132国标砌体工程施工质量验收规范GB50203-20113国标混凝土结构工程施工质量验收规范GB50204-20024国标砌体结构设计规范GB50003-20115行标混凝土结构后锚固技术规程JGJ145--2013三、交底内容摘要:1
分项工程概况:本工程芙蓉嘉苑二期地下室为一个独立的单位工程,层数为地下一层,地下室面积46264
93㎡,结构为框架剪力墙结构,±0以下所有内隔墙均采用MU10页岩多孔砖,M5
0(配合比为水泥:砂子=1:6)水泥砂浆砌筑,其容重均不大于14kN/m³;2
施工准备:2
1技术准备(1)砌体工程技术交底、安全交底劳务作业人员进场后,由技术员协助、施工员组织劳务作业人员进行仔细的技术交底和安全交底,让其真正掌握和了解基础工程施工工艺流程、施工方法、质量标准、安全方面等相关事宜
(2)砌体工程开始施工前半个月,组织有关管理人员、作业班组长熟悉图纸、会审纪要、设计变更、规范、标准、图集等技术资料,仔细核对平面各细部尺寸

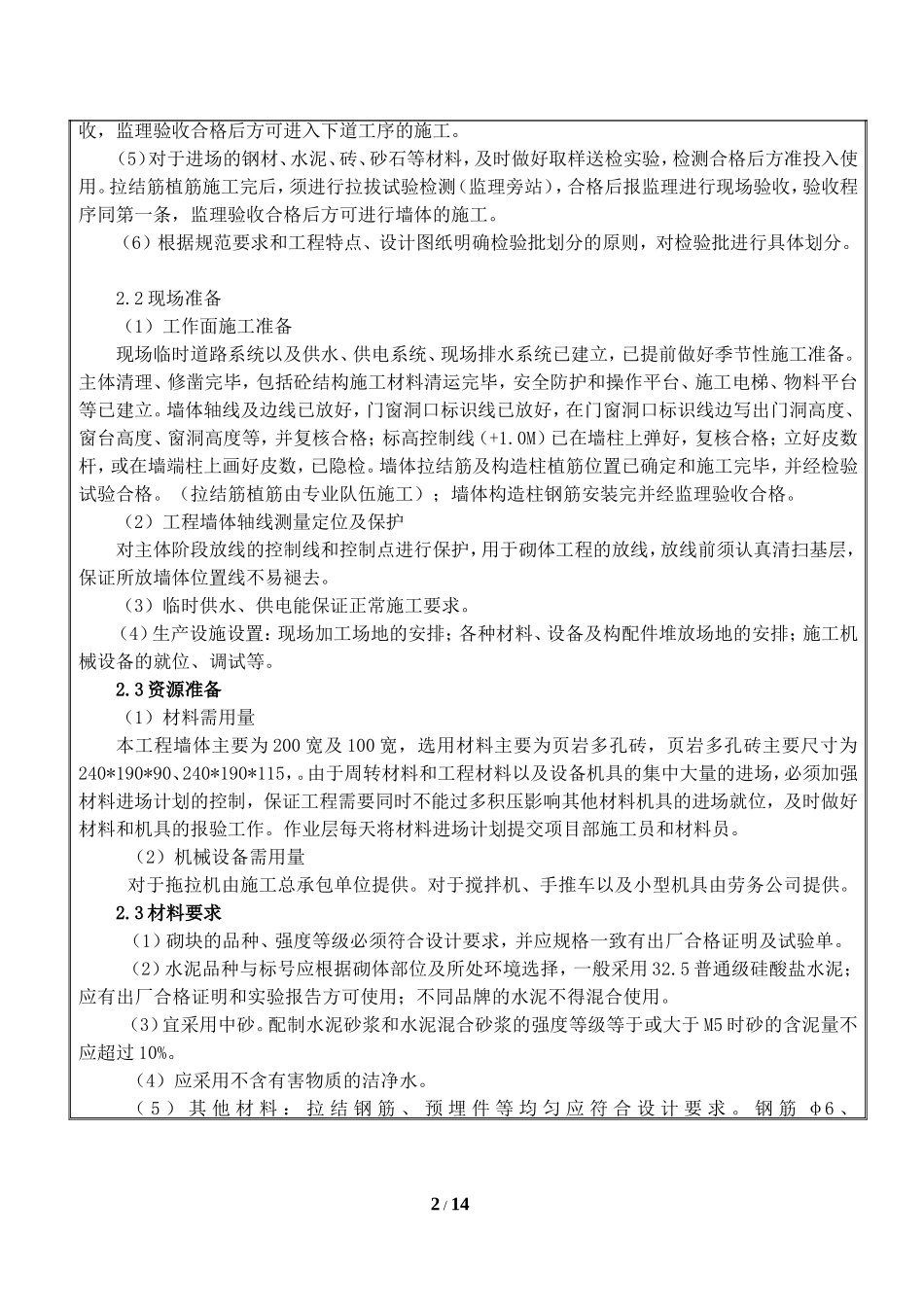

(3)施工前做好各类计量器具的送检和校正(磅秤和检测仪器);根据施工图纸,编制配合比设计计划,明确所
