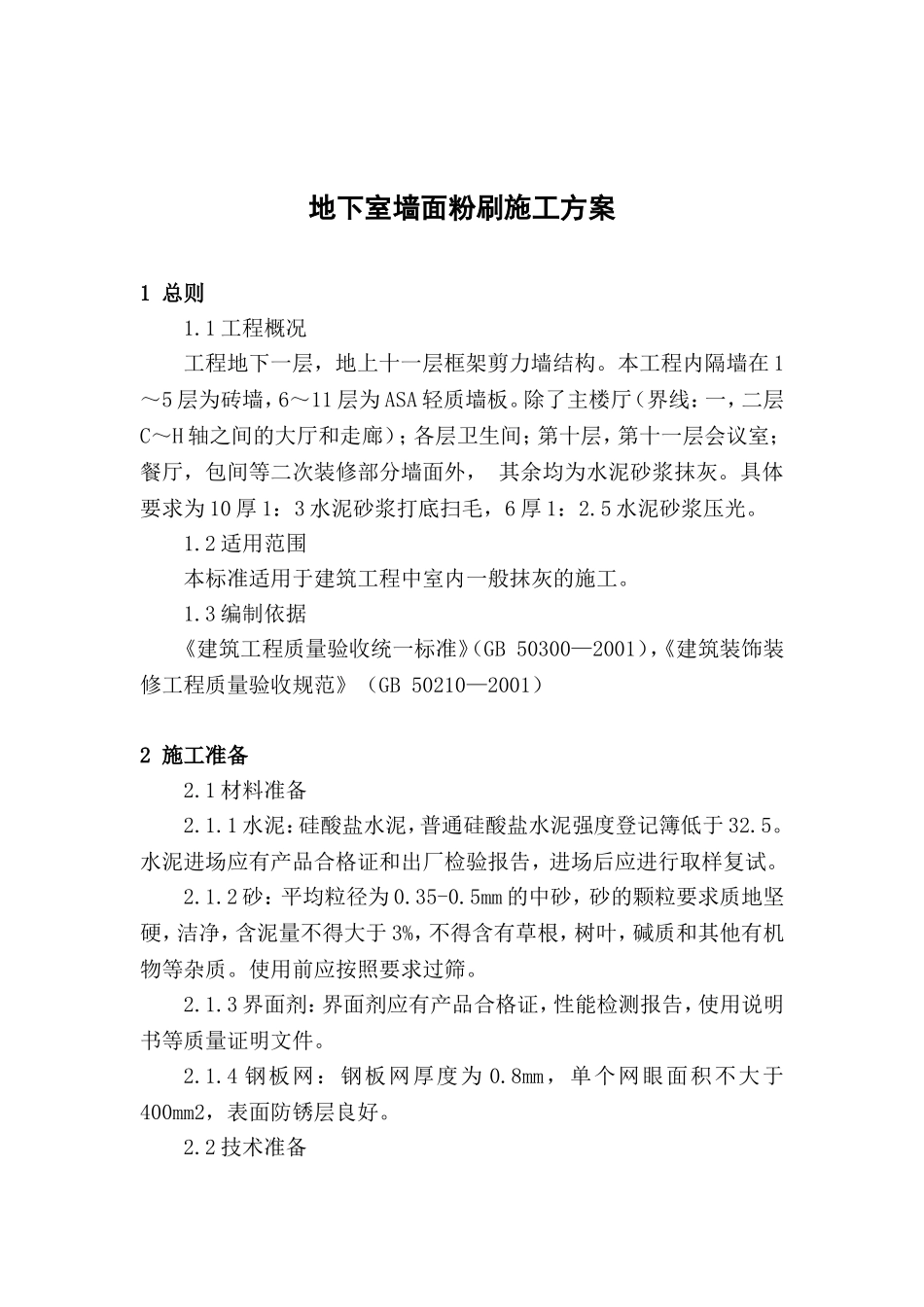

地下室墙面粉刷施工方案1总则1
1工程概况工程地下一层,地上十一层框架剪力墙结构
本工程内隔墙在1~5层为砖墙,6~11层为ASA轻质墙板
除了主楼厅(界线:一,二层C~H轴之间的大厅和走廊);各层卫生间;第十层,第十一层会议室;餐厅,包间等二次装修部分墙面外,其余均为水泥砂浆抹灰
具体要求为10厚1:3水泥砂浆打底扫毛,6厚1:2
5水泥砂浆压光
2适用范围本标准适用于建筑工程中室内一般抹灰的施工
3编制依据《建筑工程质量验收统一标准》(GB50300—2001),《建筑装饰装修工程质量验收规范》(GB50210—2001)2施工准备2
1材料准备2
1水泥:硅酸盐水泥,普通硅酸盐水泥强度登记簿低于32
水泥进场应有产品合格证和出厂检验报告,进场后应进行取样复试
2砂:平均粒径为0
5mm的中砂,砂的颗粒要求质地坚硬,洁净,含泥量不得大于3%,不得含有草根,树叶,碱质和其他有机物等杂质
使用前应按照要求过筛
3界面剂:界面剂应有产品合格证,性能检测报告,使用说明书等质量证明文件
4钢板网:钢板网厚度为0
8mm,单个网眼面积不大于400mm2,表面防锈层良好
2技术准备编制分项工程施工方案并经审批,对操作人员进行安全技术交底
大面积施工前应先做样板,并经监理,建设单位确认后再进行施工
3机具设备2
1机械:砂浆搅拌机2
2工具:筛子、手推车、铁板、铁锹、平锹、灰勺、水勺、托灰板、木抹子、铁抹子、阴阳角抹子、塑料抹子、刮杠、软刮尺、软毛刷、钢丝刷、长毛刷、鸡腿刷、粉线包、钢筋卡子、小线、喷壶、小水壶、扫帚、锤子、錾子等
3计量检测用具:磅秤、方尺、钢尺、水平尺、靠尺、托线板、线坠等
4安全防护用具:护目镜、口罩、手套等
4施工作业条件2
1结构工程已完,并经相关部门质量验收合格后方可进
