地下室施工方案与技术措施一基础施工工艺流程基础放线定位→浇捣砼垫层→防水施工→绑扎筏板、基础梁钢筋→支梁、筏板侧模→浇筑砼→砼养护→地下剪力墙、柱弹线→地下室剪力墙、柱钢筋绑扎→地下室剪力墙、柱支模→地下室剪力墙、柱砼浇筑→绑扎楼板、梁钢筋→浇捣楼板、梁砼→砼养护→拆墙模板→墙防水层施工→回填土二地下基础施工准备工作复核坑底坐标、标高、灌注桩位置、桩顶标高、基底标高,办理交接手续;做好基坑排水降水和监测工作,施工期正值雨季,要加强对基坑的位移监测工作,根据监测结果采取措施,例如对边坡进行加固,避免塌方,如发现现场有塌方,用砂包堆放处理,或采取其它措施处理;筏板的垫层底要先用打夯机将原土夯实(联合地库部分完成3:7灰土)
三防水施工应先进行基层表面处理,剔除基层表面积灰和浮灰,洗刷泥浆等,根据基层表面情况,再抹15-20MM厚1:2
5水泥砂浆找平层,找平层不得有掉皮起砂和大于5MM的裂缝空鼓现象
防水施工,要在湿表面上施工,但不得在积明水的基面上涂刷,凡是碰上雨天及五级以上的大风、烈日曝晒情况下不准施工
在进行大面积涂刷前,必须先做好排水口、阴阳转角,避雷引下线、伸缩缝等薄弱部位的补强处理
施工次序先从砖胎模垂直面开始,然后再做平面部位,为保证垂直面的涂层厚度,可适当增加多涂层数,减少每遍用量,以防流淌,并满足厚度要求,为确保防水层的质量并使涂层均匀,在进行每遍涂刷时,要交替改变涂刷方向,先后搭搓应7
防水施工完成验收后,铺贴油毡保护隔离层,粘贴固定,上再20厚水泥砂浆刚性保护层,施工时必须防止施工机具损坏油毡保护层和防水层,如有损坏现象,必须立即修复,再继续浇捣,以免留下渗漏隐患
待防水保护层达到一定强度后,清理干净,弹线复核后绑扎钢筋(地下部分砼结构钢筋绑扎铁丝头应向内,不允许与模板接触)成型后自检

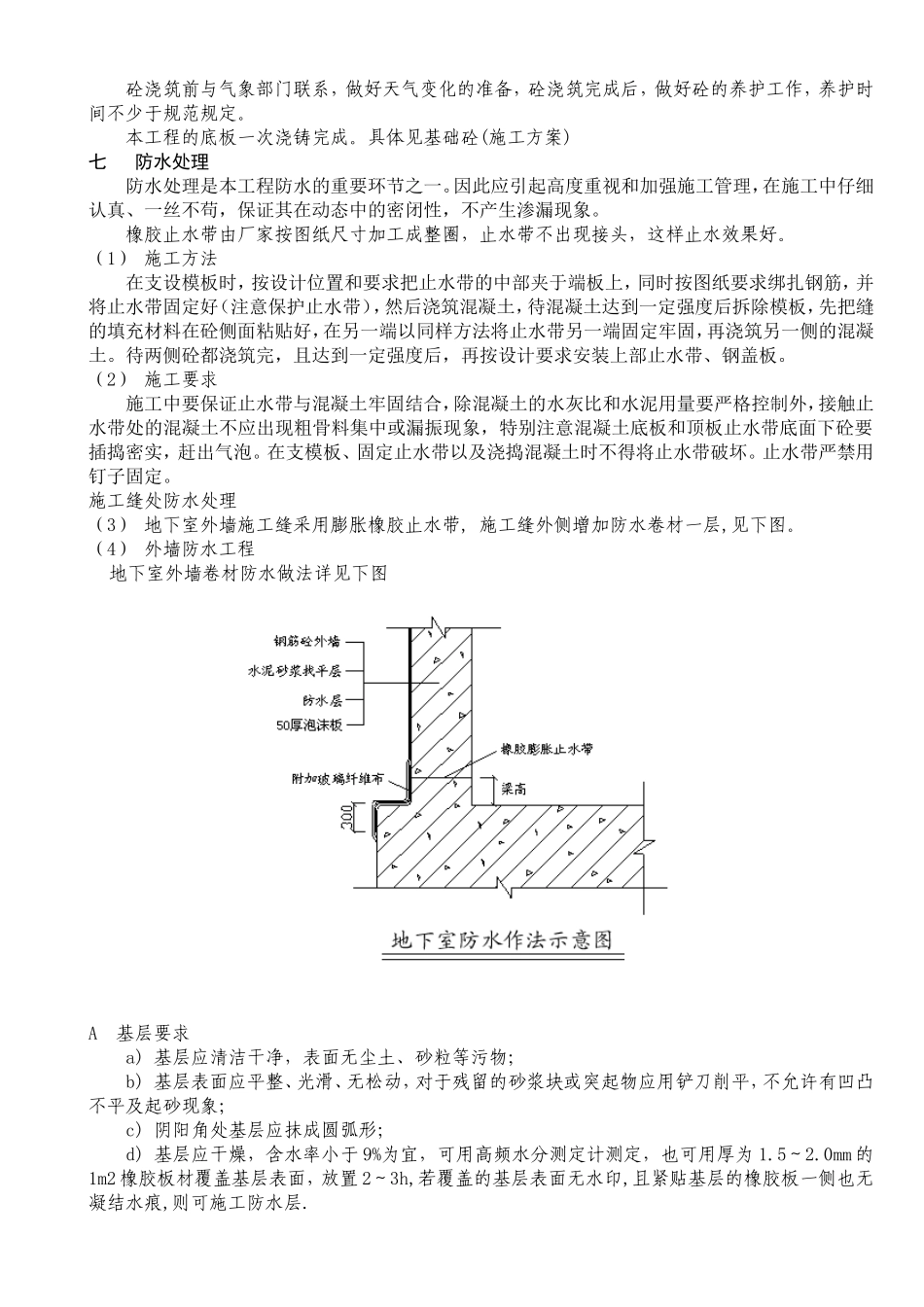

填写自检记录,单项验收报告,交业主和监理公司复核验收;四钢筋工
