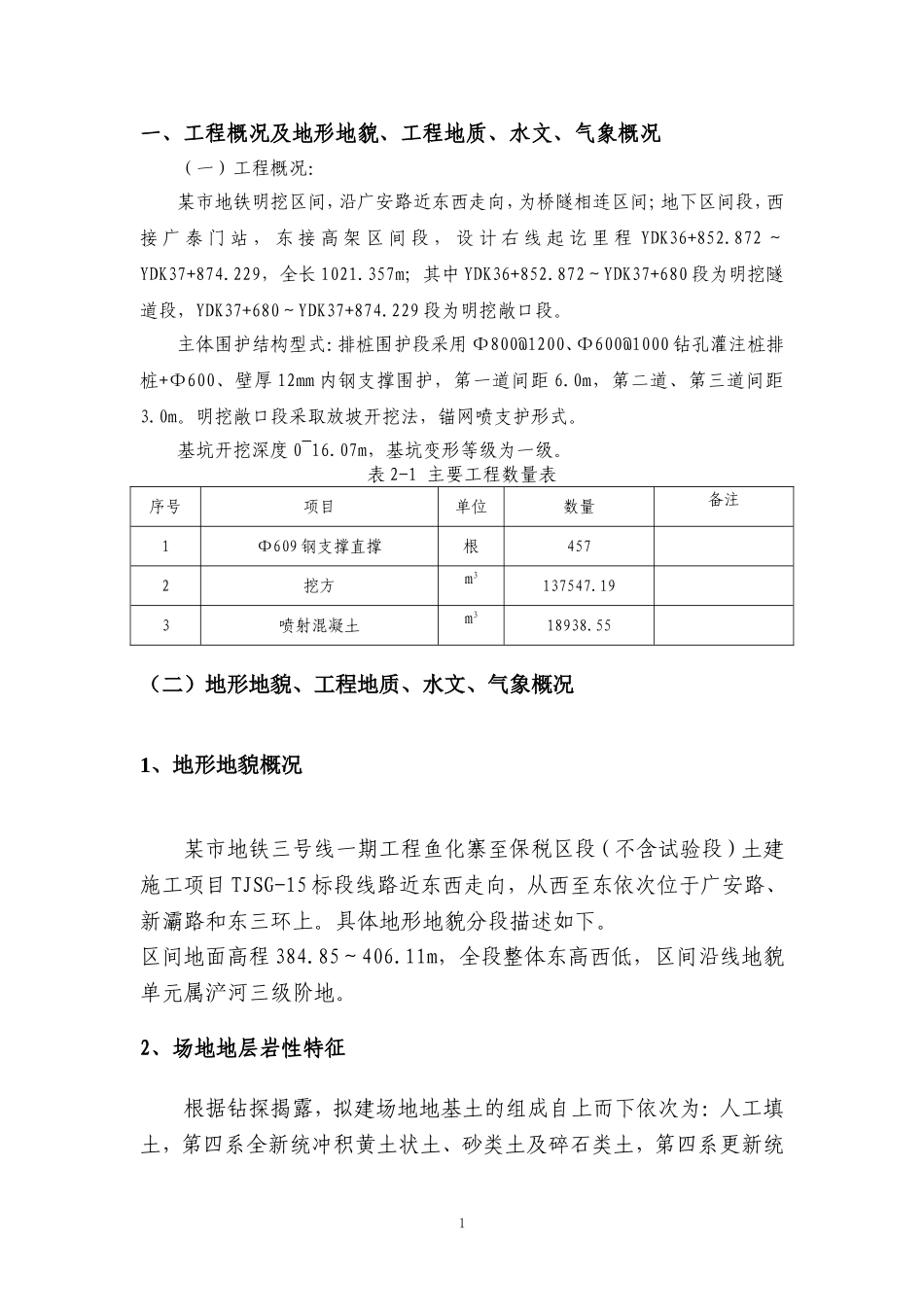

某地铁(明挖段)土建监理某标段明挖段工程监理实施细则编制:审核:批准:目录一、工程概况及地形地貌、地质、水文、气象概况…………………1二、监理工作依据……………………………………………………6三、监理工作流程……………………………………………………7四、钻孔灌注围护桩监理实施要点……………………………………8五、基坑开挖监理要点…………………………………………………10六、基杭支护监测控制要点……………………………………………10七、钢围檁、支撑梁监理实施要点……………………………………11八、桩间网喷混凝土监理要点………………………………………11九、水泥挤密桩监理要点……………………………………………13十、安全、文明施工监理控制要点…………………………………14十一、监理工作的方法和措施…………………………………………14一、工程概况及地形地貌、工程地质、水文、气象概况(一)工程概况:某市地铁明挖区间,沿广安路近东西走向,为桥隧相连区间;地下区间段,西接广泰门站,东接高架区间段,设计右线起讫里程YDK36+852
872~YDK37+874
229,全长1021
357m;其中YDK36+852
872~YDK37+680段为明挖隧道段,YDK37+680~YDK37+874
229段为明挖敞口段
主体围护结构型式:排桩围护段采用Ф800@1200、Ф600@1000钻孔灌注桩排桩+Ф600、壁厚12mm内钢支撑围护,第一道间距6
0m,第二道、第三道间距3
明挖敞口段采取放坡开挖法,锚网喷支护形式
基坑开挖深度0~16
07m,基坑变形等级为一级
表2-1主要工程数量表序号项目单位数量备注1Φ609钢支撑直撑根4572挖方m3137547
193喷射混凝土m318938
