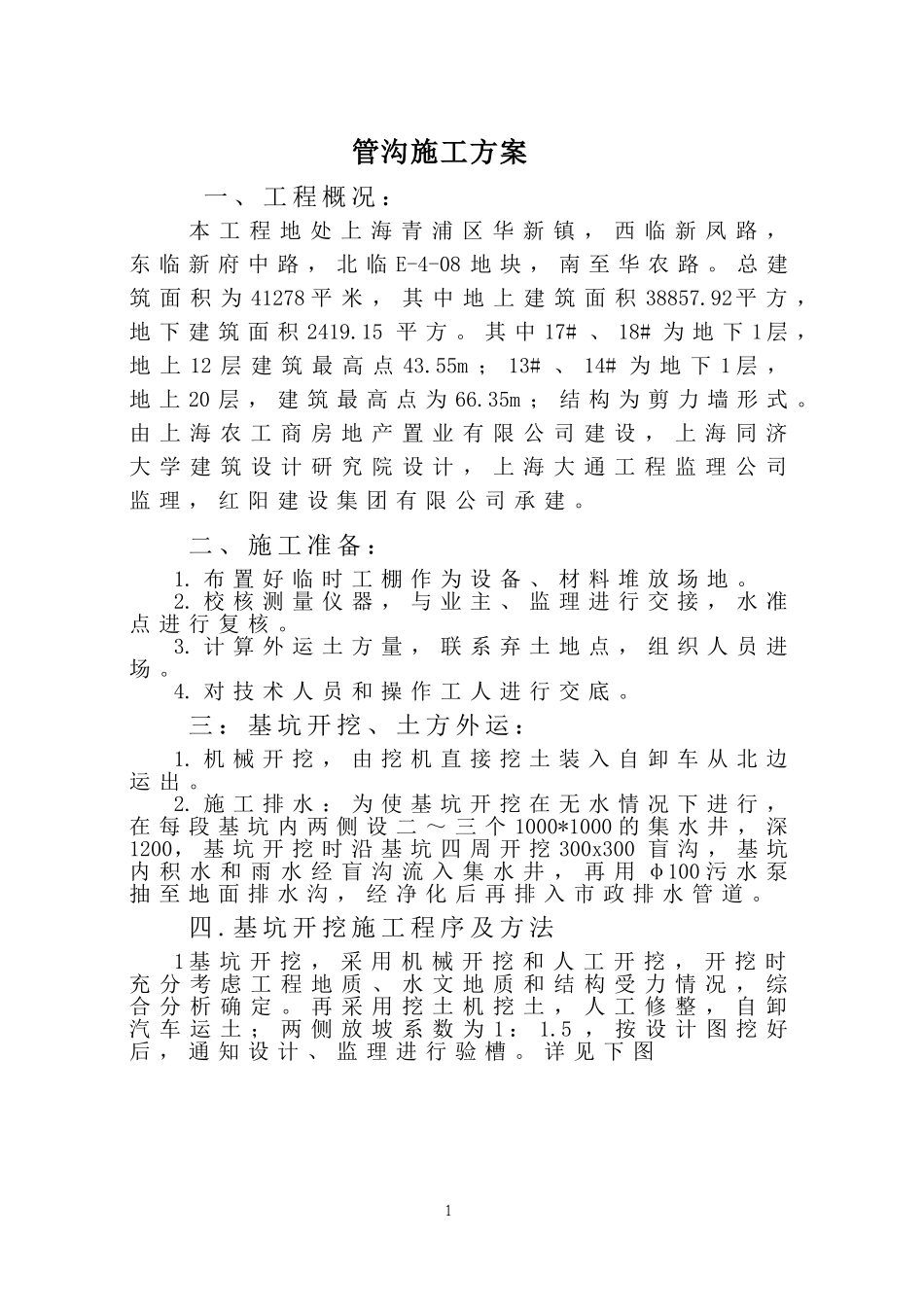

管沟施工方案一、工程概况:本工程地处上海青浦区华新镇,西临新凤路,东临新府中路,北临E-4-08地块,南至华农路
总建筑面积为41278平米,其中地上建筑面积38857
92平方,地下建筑面积2419
其中17#、18#为地下1层,地上12层建筑最高点43
55m;13#、14#为地下1层,地上20层,建筑最高点为66
35m;结构为剪力墙形式
由上海农工商房地产置业有限公司建设,上海同济大学建筑设计研究院设计,上海大通工程监理公司监理,红阳建设集团有限公司承建
二、施工准备:1
布置好临时工棚作为设备、材料堆放场地
校核测量仪器,与业主、监理进行交接,水准点进行复核
计算外运土方量,联系弃土地点,组织人员进场
对技术人员和操作工人进行交底
三:基坑开挖、土方外运:1
机械开挖,由挖机直接挖土装入自卸车从北边运出
施工排水:为使基坑开挖在无水情况下进行,在每段基坑内两侧设二~三个1000*1000的集水井,深1200,基坑开挖时沿基坑四周开挖300x300盲沟,基坑内积水和雨水经盲沟流入集水井,再用φ100污水泵抽至地面排水沟,经净化后再排入市政排水管道
基坑开挖施工程序及方法1基坑开挖,采用机械开挖和人工开挖,开挖时充分考虑工程地质、水文地质和结构受力情况,综合分析确定
再采用挖土机挖土,人工修整,自卸汽车运土;两侧放坡系数为1:1
5,按设计图挖好后,通知设计、监理进行验槽
详见下图12、土石方外运:因施工场地小,开挖土方需全部外运
根据施工安排,弃土在业主指定地点外运堆放
运输车辆进出施工现场路口,设专人统一指挥,并在出入口处垫麻袋,专人打扫卫生,保持道路清洁,确保外运弃土工作的顺利进行
五、管沟主体结构工程概况本工程为现浇C30,S6抗渗钢筋砼结构,其整体性好,结构受力合理,结构防水容易得到保证
根据分段施工的程序选派专业钢筋、模板
