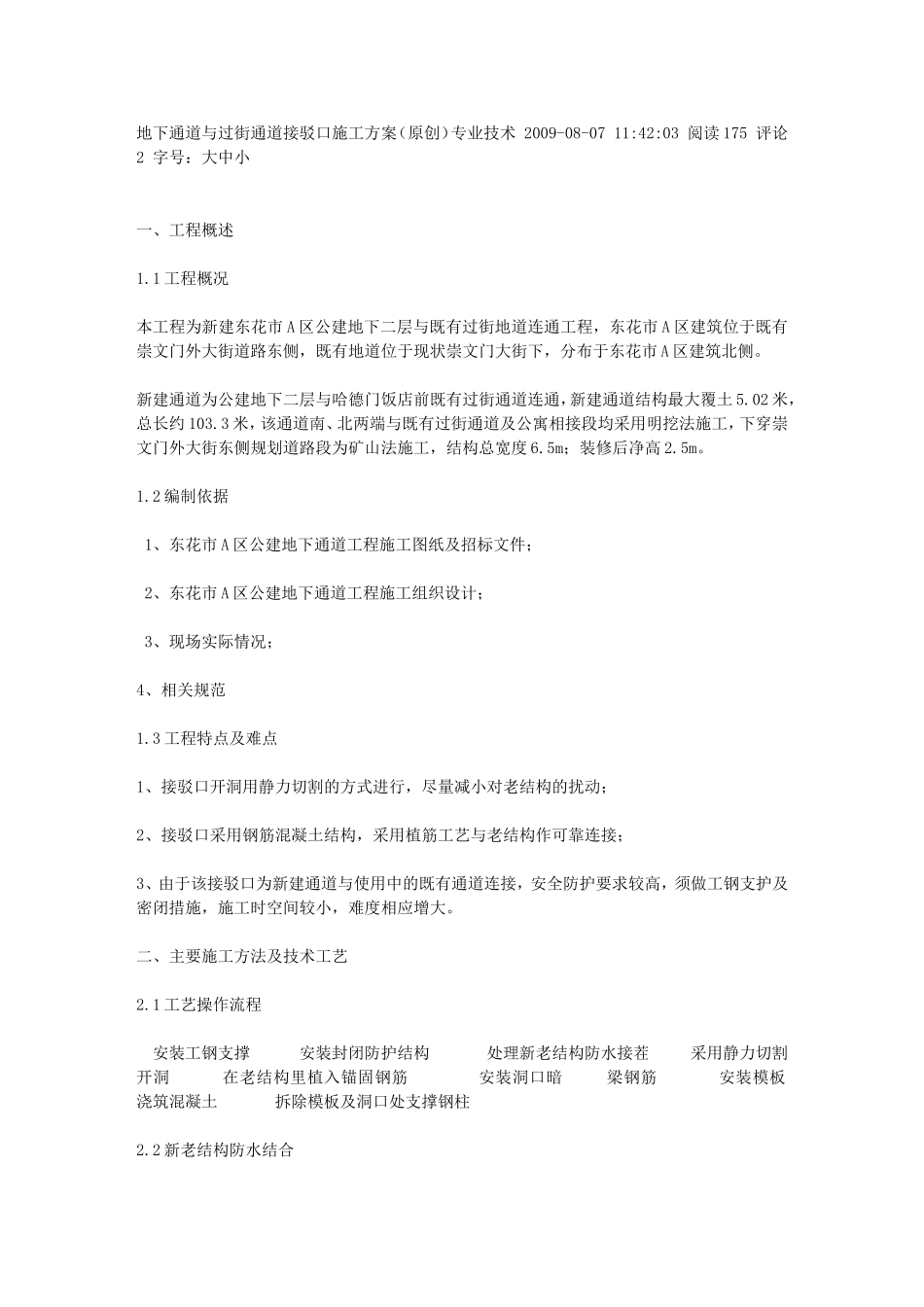

地下通道与过街通道接驳口施工方案(原创)专业技术2009-08-0711:42:03阅读175评论2字号:大中小一、工程概述1
1工程概况本工程为新建东花市A区公建地下二层与既有过街地道连通工程,东花市A区建筑位于既有崇文门外大街道路东侧,既有地道位于现状崇文门大街下,分布于东花市A区建筑北侧
新建通道为公建地下二层与哈德门饭店前既有过街通道连通,新建通道结构最大覆土5
02米,总长约103
3米,该通道南、北两端与既有过街通道及公寓相接段均采用明挖法施工,下穿崇文门外大街东侧规划道路段为矿山法施工,结构总宽度6
5m;装修后净高2
2编制依据1、东花市A区公建地下通道工程施工图纸及招标文件;2、东花市A区公建地下通道工程施工组织设计;3、现场实际情况;4、相关规范1
3工程特点及难点1、接驳口开洞用静力切割的方式进行,尽量减小对老结构的扰动;2、接驳口采用钢筋混凝土结构,采用植筋工艺与老结构作可靠连接;3、由于该接驳口为新建通道与使用中的既有通道连接,安全防护要求较高,须做工钢支护及密闭措施,施工时空间较小,难度相应增大
二、主要施工方法及技术工艺2

1工艺操作流程安装工钢支撑安装封闭防护结构处理新老结构防水接茬采用静力切割开洞在老结构里植入锚固钢筋安装洞口暗梁钢筋安装模板浇筑混凝土拆除模板及洞口处支撑钢柱2
2新老结构防水结合首先将新结构靠近结合口处0
5米处的洞体四周用砂浆找平,待砂浆强度达到设计要求后,再贴近洞口的地方钉20×30mm的膨胀止水条一道,并在找平层上刷冷底子油一道
然后将老结构的防水卷材切开,并满粘在洞体的找平层上,然后将新老结构的防水焊接在一起
开洞完成后,再用新的防水卷材进行加强

3静力切割开洞2
1支撑工钢安装1、工艺操作流程加工支撑工钢安装支撑工钢地脚螺栓安装支撑工钢安装封闭防护墙2、加工支撑工钢(1)材料选用5×10的方钢,
