地铁项目盾构工程编号:QJZDD-09地铁盾构开仓作业指导书单位:中铁七局深圳地铁项目经理部编写:徐天生审核:批准:2009年1月1日发布2009年1月1日实施目录1、适用范围

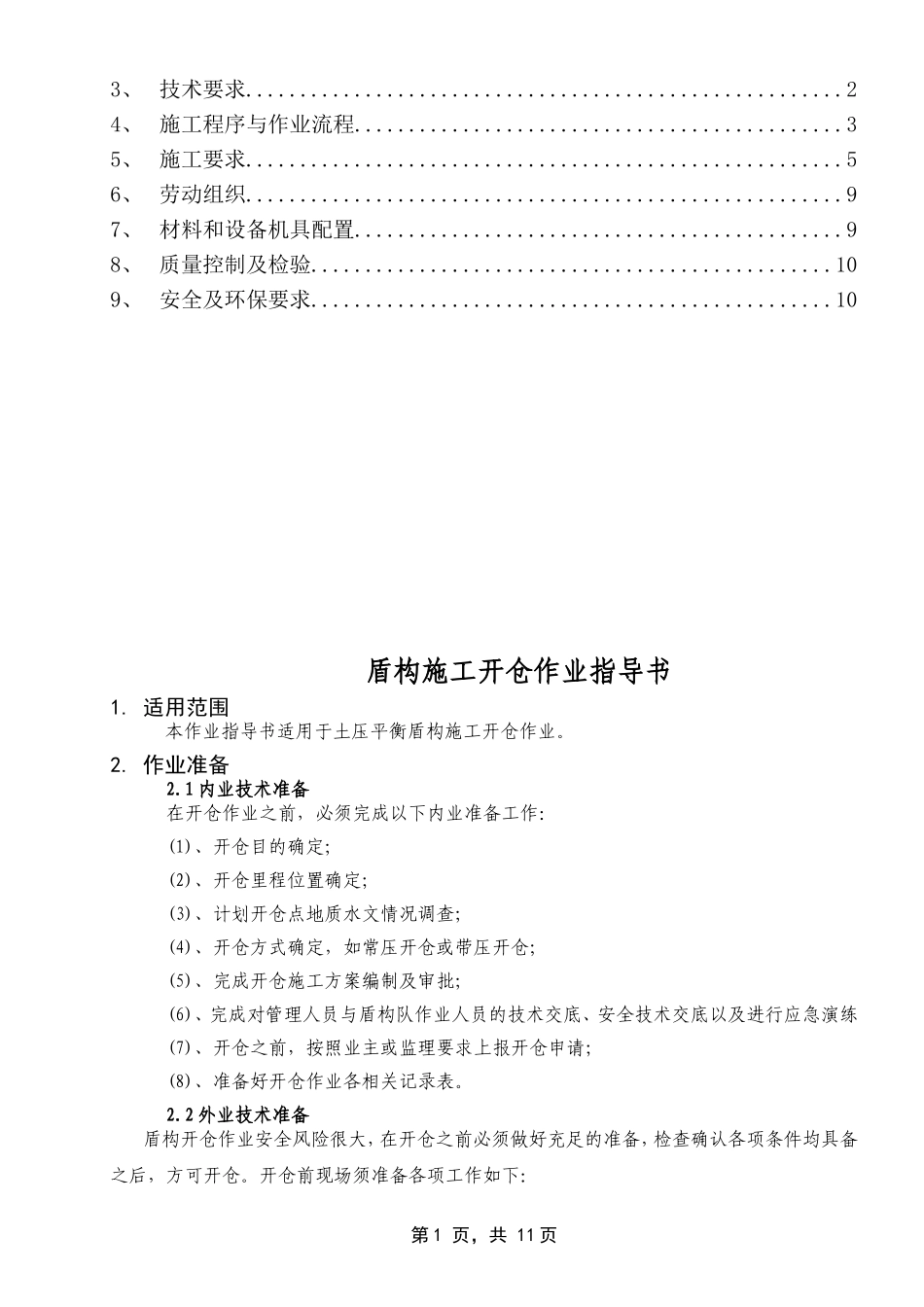

22、作业准备
2第0页,共11页3、技术要求
24、施工程序与作业流程
35、施工要求
56、劳动组织
97、材料和设备机具配置
98、质量控制及检验
109、安全及环保要求
10盾构施工开仓作业指导书1
适用范围本作业指导书适用于土压平衡盾构施工开仓作业

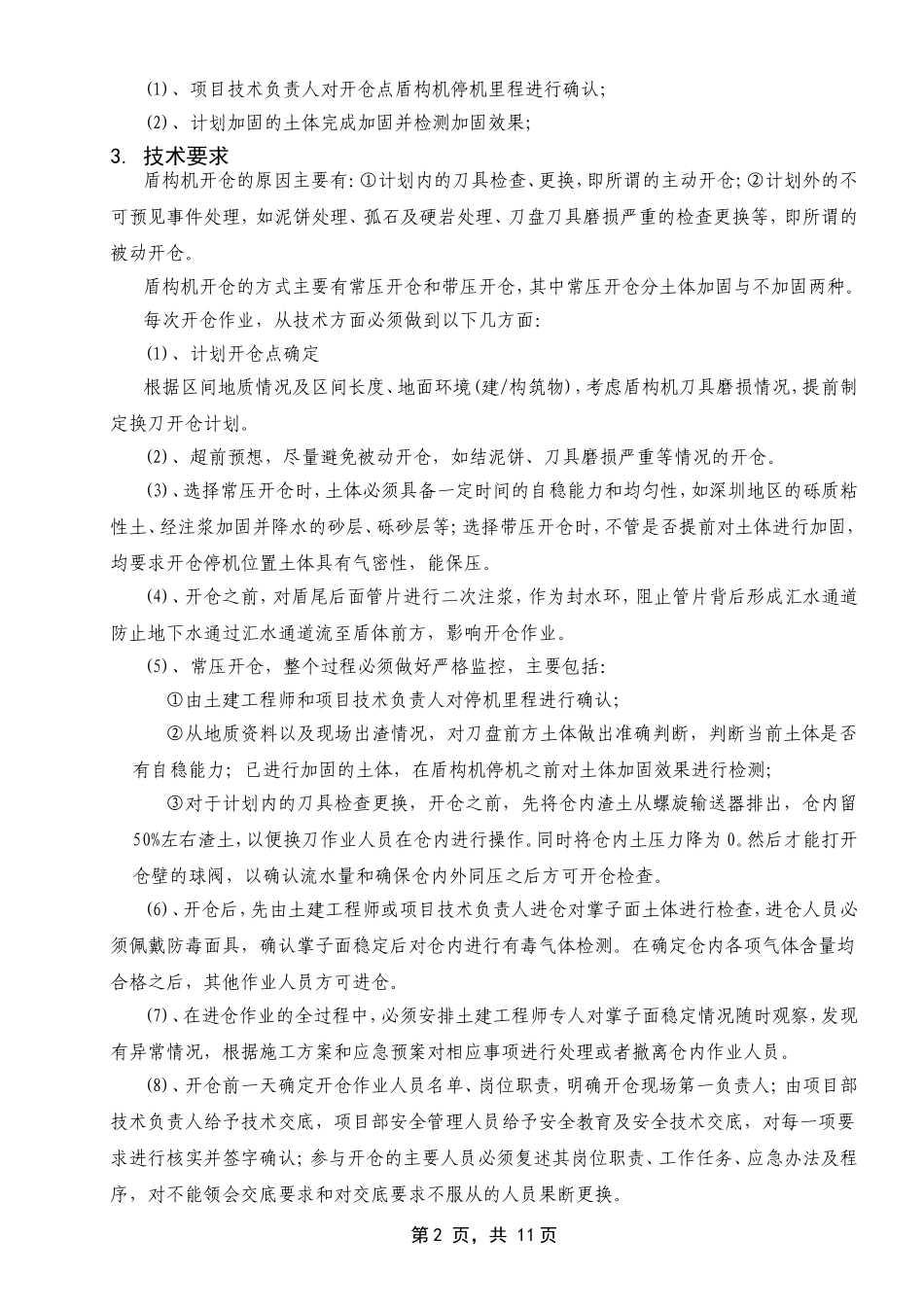

1内业技术准备在开仓作业之前,必须完成以下内业准备工作:(1)、开仓目的确定;(2)、开仓里程位置确定;(3)、计划开仓点地质水文情况调查;(4)、开仓方式确定,如常压开仓或带压开仓;(5)、完成开仓施工方案编制及审批;(6)、完成对管理人员
